涵洞施工组织设计1VIP免费

涵洞施工组织设计1_第1页
涵洞施工组织设计1_第2页
涵洞施工组织设计1_第3页

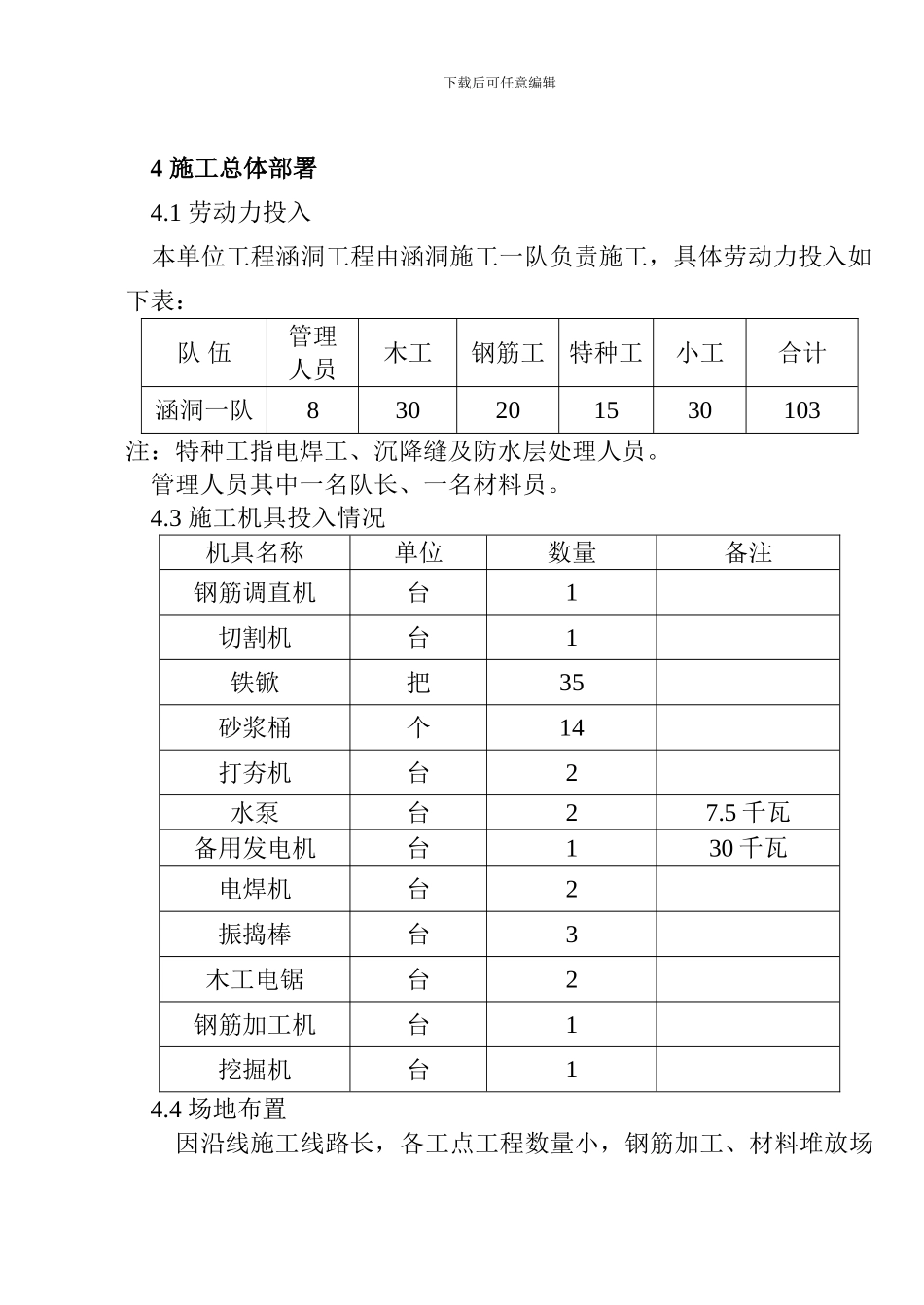

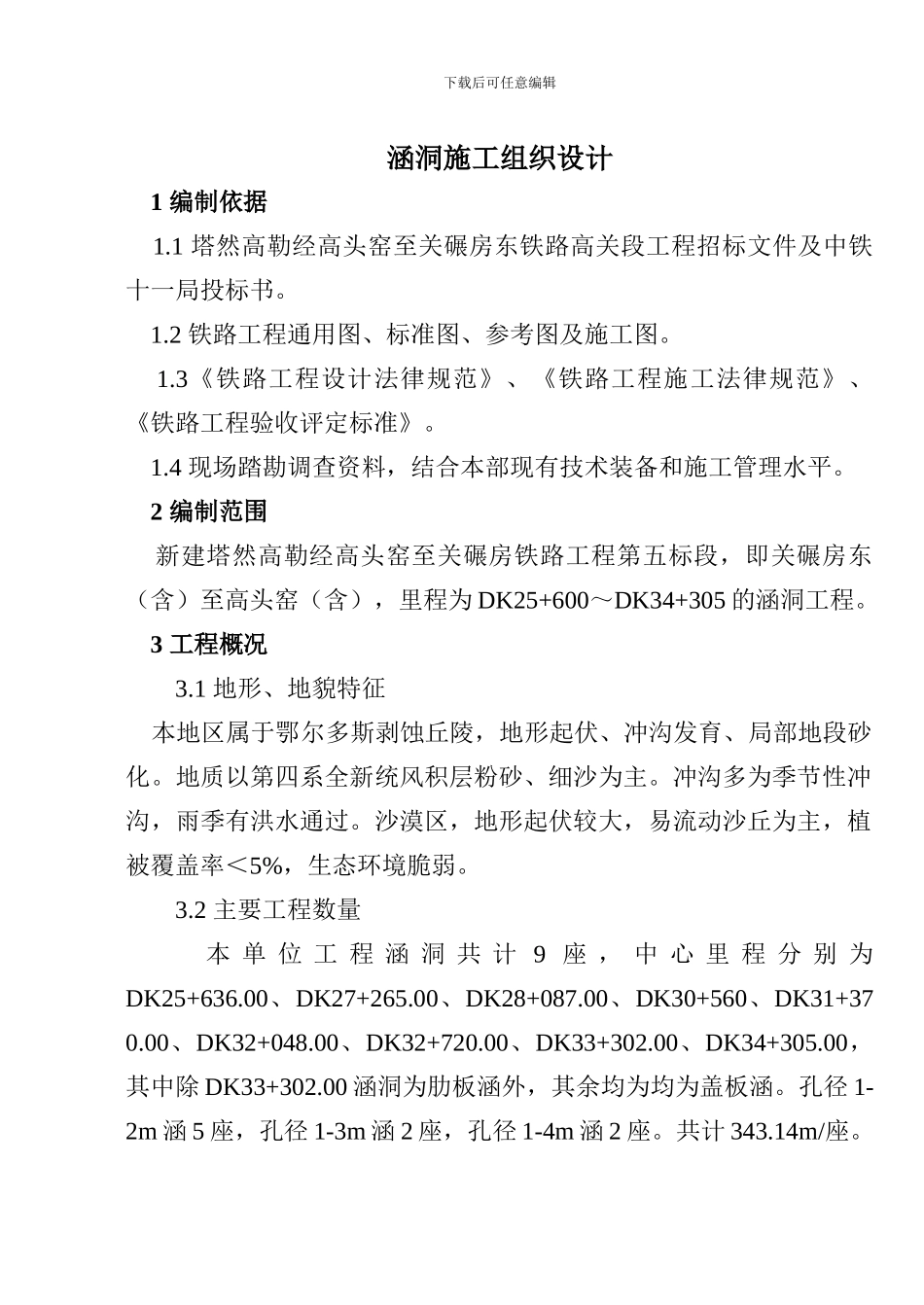

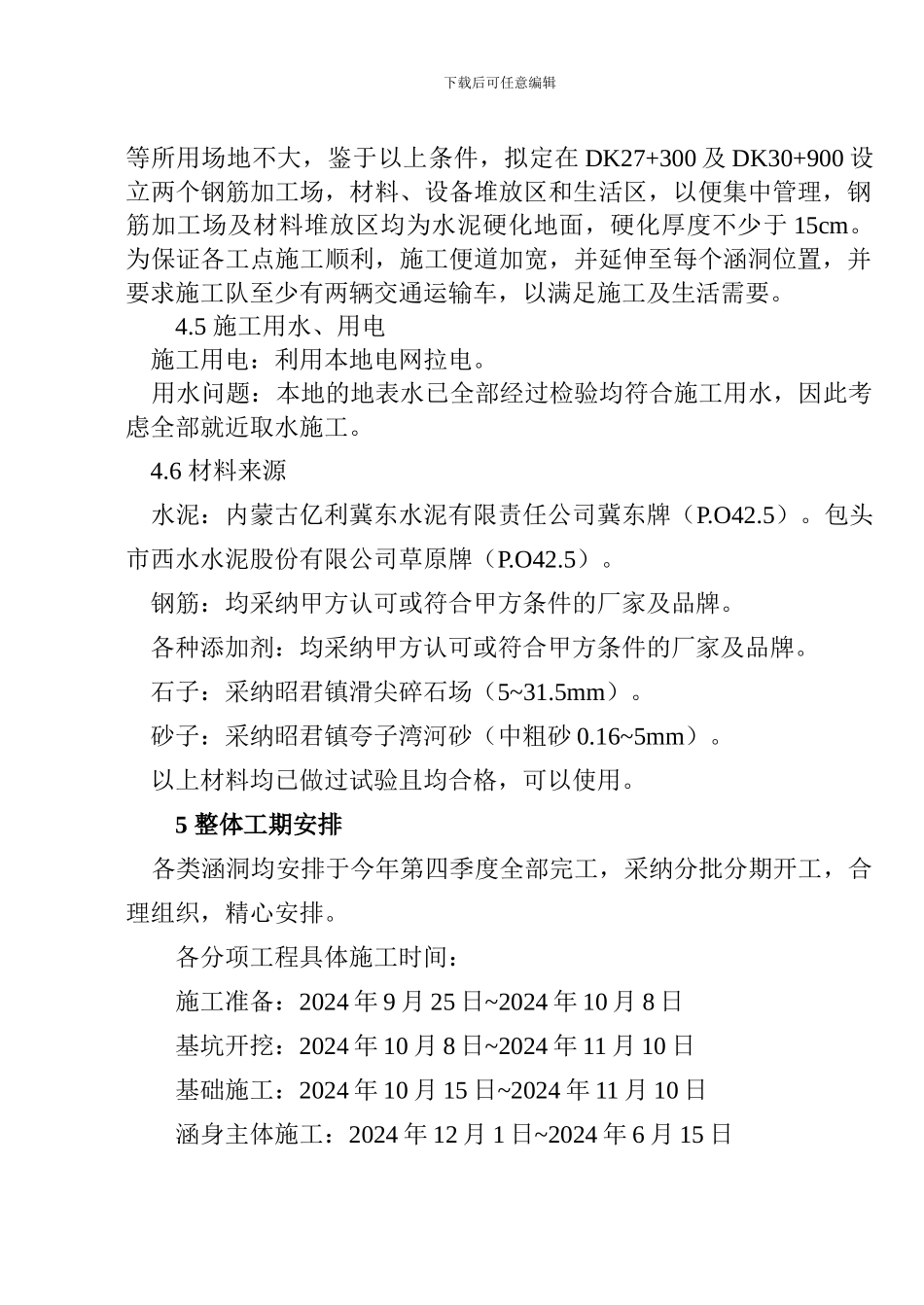

下载后可任意编辑涵洞施工组织设计 1 编制依据 1.1 塔然高勒经高头窑至关碾房东铁路高关段工程招标文件及中铁十一局投标书。 1.2 铁路工程通用图、标准图、参考图及施工图。 1.3《铁路工程设计法律规范》、《铁路工程施工法律规范》、《铁路工程验收评定标准》。 1.4 现场踏勘调查资料,结合本部现有技术装备和施工管理水平。 2 编制范围 新建塔然高勒经高头窑至关碾房铁路工程第五标段,即关碾房东(含)至高头窑(含),里程为 DK25+600~DK34+305 的涵洞工程。 3 工程概况3.1 地形、地貌特征 本地区属于鄂尔多斯剥蚀丘陵,地形起伏、冲沟发育、局部地段砂化。地质以第四系全新统风积层粉砂、细沙为主。冲沟多为季节性冲沟,雨季有洪水通过。沙漠区,地形起伏较大,易流动沙丘为主,植被覆盖率<5%,生态环境脆弱。3.2 主要工程数量 本 单 位 工 程 涵 洞 共 计 9 座 , 中 心 里 程 分 别 为DK25+636.00、DK27+265.00、DK28+087.00、DK30+560、DK31+370.00、DK32+048.00、DK32+720.00、DK33+302.00、DK34+305.00,其中除 DK33+302.00 涵洞为肋板涵外,其余均为均为盖板涵。孔径 1-2m 涵 5 座,孔径 1-3m 涵 2 座,孔径 1-4m 涵 2 座。共计 343.14m/座。下载后可任意编辑 4 施工总体部署 4.1 劳动力投入 本单位工程涵洞工程由涵洞施工一队负责施工,具体劳动力投入如下表:队 伍管理 人员木工钢筋工特种工小工合计涵洞一队830201530103注:特种工指电焊工、沉降缝及防水层处理人员。 管理人员其中一名队长、一名材料员。 4.3 施工机具投入情况机具名称单位数量备注钢筋调直机台1切割机台1铁锨把35砂浆桶个14打夯机台2水泵台27.5 千瓦备用发电机台130 千瓦电焊机台2振捣棒台3木工电锯台2钢筋加工机台1挖掘机台1 4.4 场地布置因沿线施工线路长,各工点工程数量小,钢筋加工、材料堆放场下载后可任意编辑等所用场地不大,鉴于以上条件,拟定在 DK27+300 及 DK30+900 设立两个钢筋加工场,材料、设备堆放区和生活区,以便集中管理,钢筋加工场及材料堆放区均为水泥硬化地面,硬化厚度不少于 15cm。为保证各工点施工顺利,施工便道加宽,并延伸至每个涵洞位置,并要求施工队至少有两辆交通运输车,以满足施工及生活需要。4.5 施工用水、用电 施工用电:利用本地电网拉电。 用水问题:本地的地表水已全部经过检验均符合施工用水,因此考虑全部就近取水施工。 4.6 材料来...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
