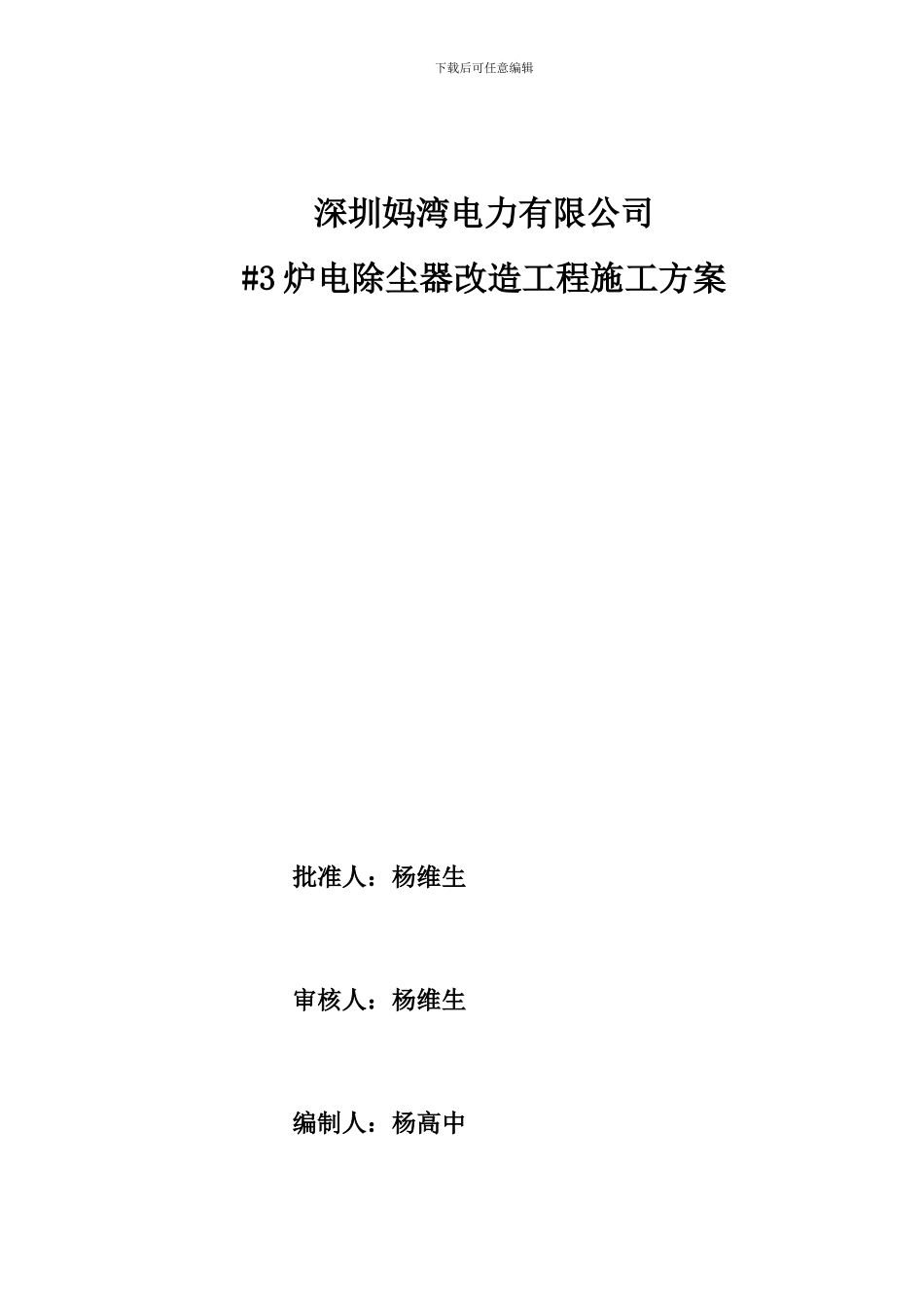

下载后可任意编辑深圳妈湾电力有限公司#3 炉电除尘器改造工程施工方案妈湾电力有限公司厂领导:安健环:生技部:检修部:2024 年 4 月下载后可任意编辑深圳妈湾电力有限公司#3 炉电除尘器改造工程施工方案批准人:杨维生审核人:杨维生编制人:杨高中下载后可任意编辑兰州电力修造厂妈湾项目部2024 年 4 月目 录第一章:工程概况及编制依据第二章:施工组织与管理措施第三章:工程质量目标及质量保证措施第四章:安全生产保证措施第五章:施工进度计划第六章:资源配置计划第七章: 施工平面布置第八章:施工技术质量保证措施(方案)第九章:附页(施工网络图)下载后可任意编辑第一章 工程概况及编制依据1
1 工程名称:深圳妈湾电力有限公司#3 炉电除尘器改造工程
2 建设地点:深圳妈湾电力有限公司
3 工期要求:工期时间已基本确定,开工时间为 2024 年 4 月 22 日开始,工程总工期为 60 天
考虑到停炉时间比较紧,要求施工单位在 2024 年 4 月 22 日前入场准备,2024 年 6 月20 日前完成所有施工及调试工作,开始进入 168 小时试运行
具体的节点工期,必须满足现场项目部要求
4 质量标准:工程质量应达到《电力建设施工质量检验评定标准》、《电力建设工程施工验收技术规程》、《电力建设工程质量检验及评定规程》及兰州电力修造厂的企业标准
工程概况妈湾电力有限公司#3、#4 发电机组,于 1996 年 11 月相继投入商业运行,锅炉为HG-1025/18
2-YM6 型,亚临界压力、一次中间再热、控制循环、平衡通风、固态排渣汽包炉
电除尘本体由兰州电力修造厂设计制造
为满足国家《火电厂大气污染物排放标准》中重点地区的烟尘排放浓度限值<20mg/m3,#3、#4 炉电除尘将于 2024 年2~5 月分别进行改造,采纳丹麦史密斯公司脉冲电源技术,更换为
