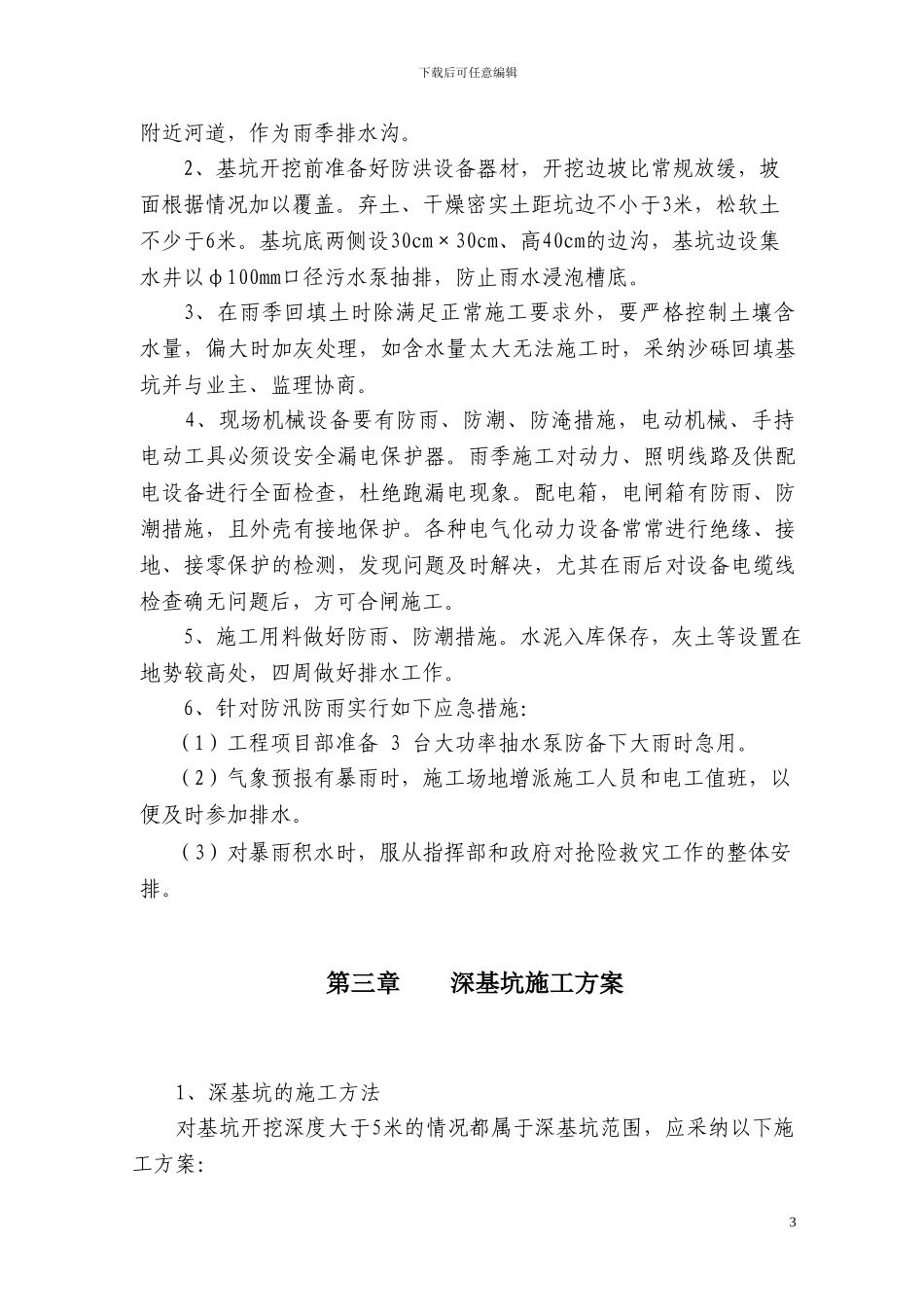

下载后可任意编辑德安市政D A S Z深基坑槽专项施工方案1下载后可任意编辑编制: 审核: 批准:德安县市政工程公司二0一0年十二月七日第一章 工程概况本工程为德安县污水处理厂污水管网朝阳提升泵站工程,位于县城博阳河南侧朝阳排涝站边,原属冲积滩地貌形态,拟建场地位于滩地中,现未整平,场地上部地层为第四系冲积层,厚度约 11—13M 左右,往下为元古界泥质粉砂类地层,断裂构造不发育,基底稳定
一层高为 6
9 米,结构尺寸提升泵站为 5
00m,提升泵站进水前槽为 10
95m,合理使用年限为 50 年,抗震设防烈度为 6 度
基坑开挖深度大部分为 5
95m,局部为 8
裙房开挖深度大部分为 0
5m,深基坑邻接朝阳提升泵站处水平距离 9
00m高差 8
基坑开挖及影响范围内为杂填土和粉质粘土及淤泥质粉质粘土及砂质粉土的透水性稍好
因此,基坑四周水的问题应引起重视
环境较为有利,场地较开阔,可以放坡
根据《建设工程安全生产管理条例》、结合施工现场实际情况,为确保“安全第一”、“质量第一”及有关各类基坑深度大于 5 米必须编写专项施工方案要求,特编制本工程深基坑专项施工方案
第二章 雨季施工技术措施本工程全部施工期为45天施工日历天,已在7月1日开工
施工期间正处在雨季及汛期,针对雨季我们制订如下施工技术措施:1、首先在地面清表后,在设计排水沟位置挖出排水明沟并接入2下载后可任意编辑附近河道,作为雨季排水沟
2、基坑开挖前准备好防洪设备器材,开挖边坡比常规放缓,坡面根据情况加以覆盖
弃土、干燥密实土距坑边不小于3米,松软土不少于6米
基坑底两侧设30cm×30cm、高40cm的边沟,基坑边设集水井以φ100mm口径污水泵抽排,防止雨水浸泡槽底
3、在雨季回填土时除满足正常施工要求外,要严格控制土壤含水量,偏大时
