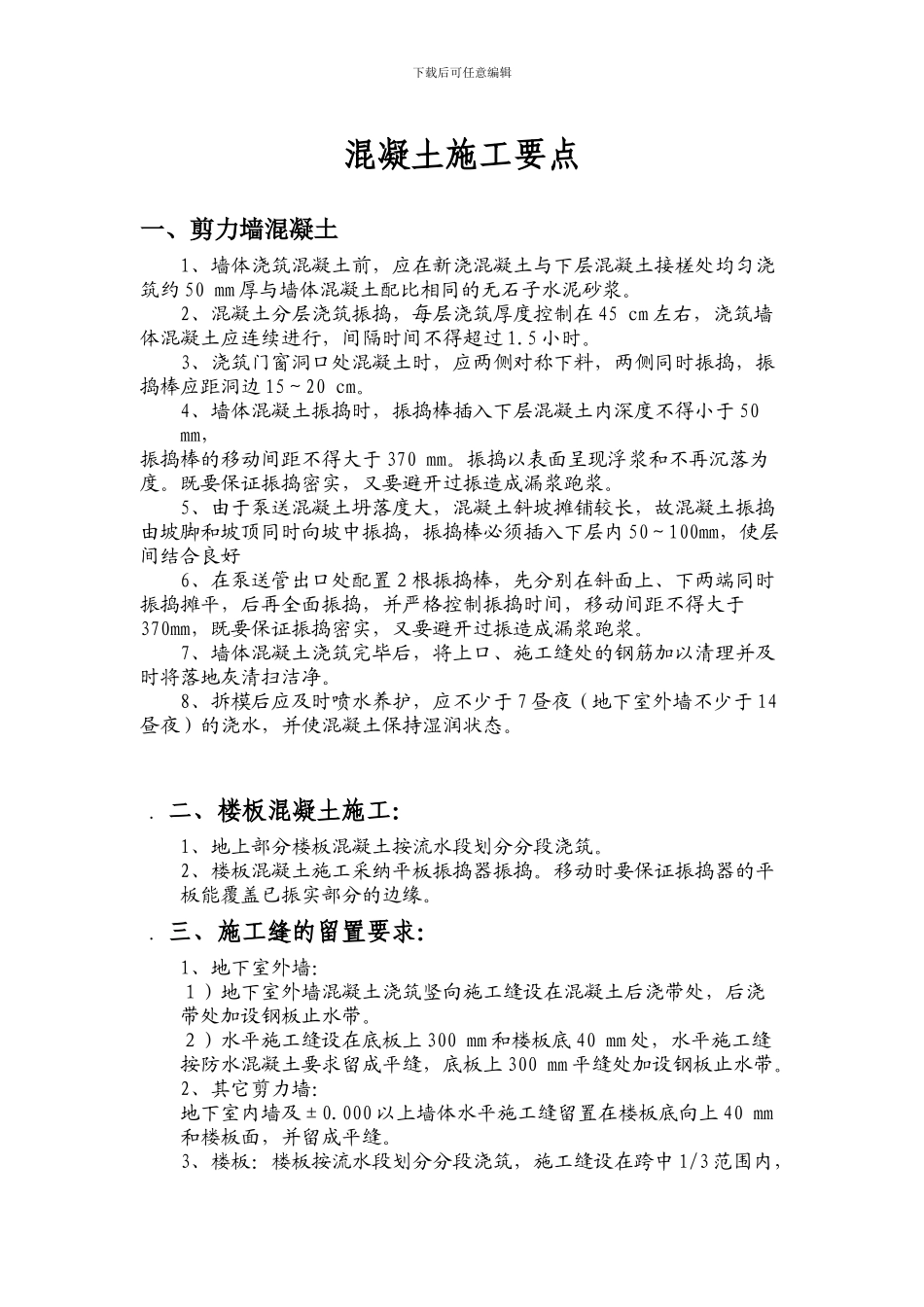

下载后可任意编辑混凝土施工要点一、剪力墙混凝土1、墙体浇筑混凝土前,应在新浇混凝土与下层混凝土接槎处均匀浇筑约 50 mm 厚与墙体混凝土配比相同的无石子水泥砂浆
2、混凝土分层浇筑振捣,每层浇筑厚度控制在 45 cm 左右,浇筑墙体混凝土应连续进行,间隔时间不得超过 1
3、浇筑门窗洞口处混凝土时,应两侧对称下料,两侧同时振捣,振捣棒应距洞边 15~20 cm
4、墙体混凝土振捣时,振捣棒插入下层混凝土内深度不得小于 50 mm,振捣棒的移动间距不得大于 370 mm
振捣以表面呈现浮浆和不再沉落为度
既要保证振捣密实,又要避开过振造成漏浆跑浆
5、由于泵送混凝土坍落度大,混凝土斜坡摊铺较长,故混凝土振捣由坡脚和坡顶同时向坡中振捣,振捣棒必须插入下层内 50~100mm,使层间结合良好6、在泵送管出口处配置2根振捣棒,先分别在斜面上、下两端同时振捣摊平,后再全面振捣,并严格控制振捣时间,移动间距不得大于370mm,既要保证振捣密实,又要避开过振造成漏浆跑浆
7、墙体混凝土浇筑完毕后,将上口、施工缝处的钢筋加以清理并及时将落地灰清扫洁净
8、拆模后应及时喷水养护,应不少于 7 昼夜(地下室外墙不少于 14昼夜)的浇水,并使混凝土保持湿润状态
二、楼板混凝土施工:1、地上部分楼板混凝土按流水段划分分段浇筑
2、楼板混凝土施工采纳平板振捣器振捣
移动时要保证振捣器的平板能覆盖已振实部分的边缘
三、施工缝的留置要求:1、地下室外墙:1)地下室外墙混凝土浇筑竖向施工缝设在混凝土后浇带处,后浇带处加设钢板止水带
2)水平施工缝设在底板上 300 mm 和楼板底 40 mm 处,水平施工缝按防水混凝土要求留成平缝,底板上 300 mm 平缝处加设钢板止水带
2、其它剪力墙:地下室内墙及±0
000 以上墙体水平施工缝留置在楼板底向上 40 mm和楼板面,并留成平缝
