下载后可任意编辑重庆绕城高速公路项目K118+605~K123+540 换填片石、抛石挤淤施工方案下载后可任意编辑岳阳路桥总公司 S6 合同段项目经理部二 OO 五年七月清表、清淤施工方案一、工程概述重庆绕城高速公路南段 S6 合同段位于重庆西部,起点位于江津支坪镇双阳村,其桩号为 K118+605,跨新滩河,止于江津市新滩村,桩号为 K123+540,全长 4
935 公里,沿线交通较方便
本合同段地形简单,地质条件相对简单,但局部路段仍出现不良地质现象
本合同段内,全线清表、沿线排水、清淤工程量大,软基处理范围广、施工难度大

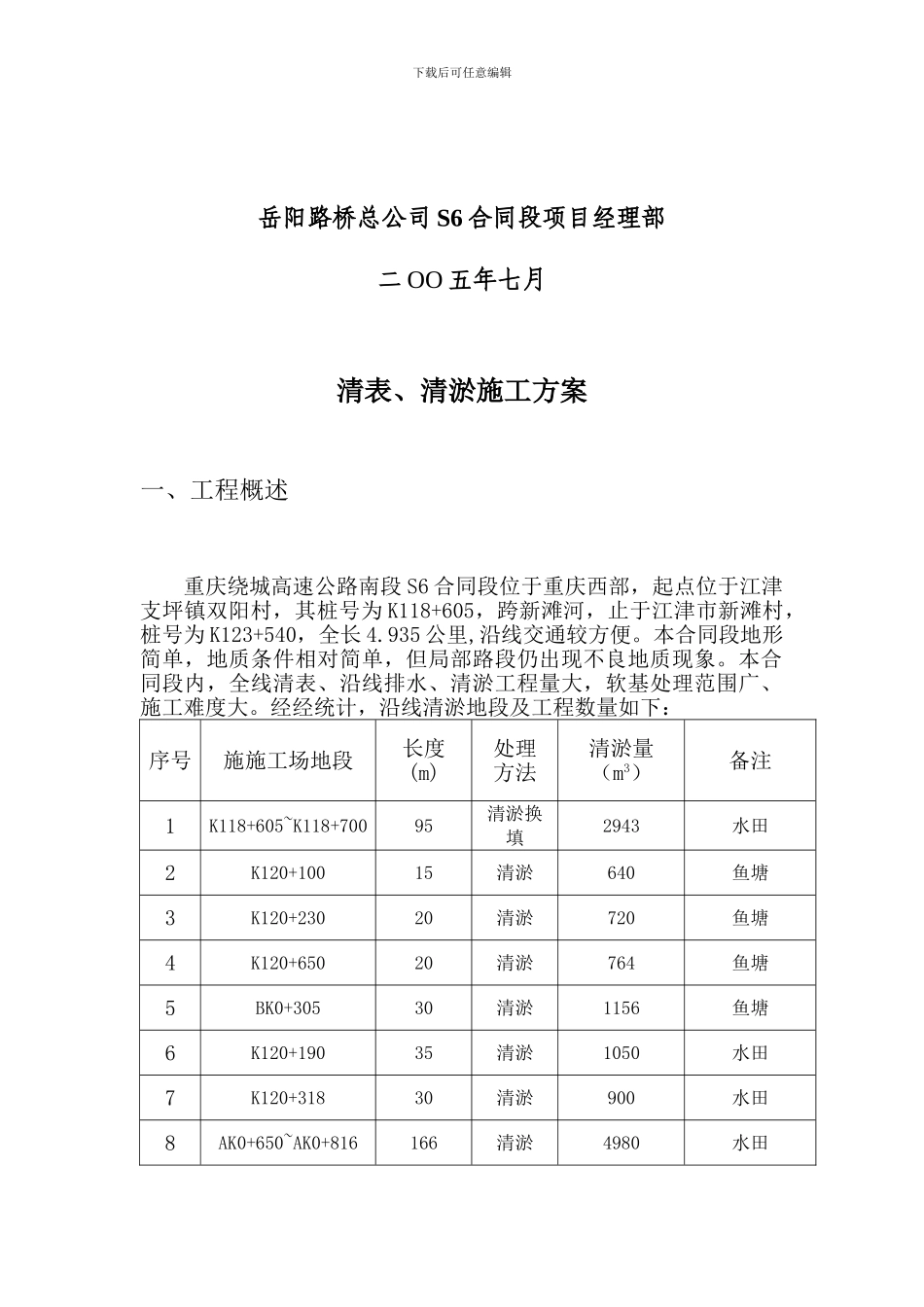

经经统计,沿线清淤地段及工程数量如下:序号施施工场地段长度 (m)处理 方法清淤量(m3)备注1K118+605~K118+700 95清淤换填2943水田2K120+100 15清淤640鱼塘3K120+230 20清淤720鱼塘4K120+650 20清淤764鱼塘5BK0+305 30清淤1156鱼塘6K120+190 35清淤1050水田7K120+318 30清淤900水田8AK0+650~AK0+816166清淤4980水田下载后可任意编辑9K121+070~K121+14474清淤换填3873

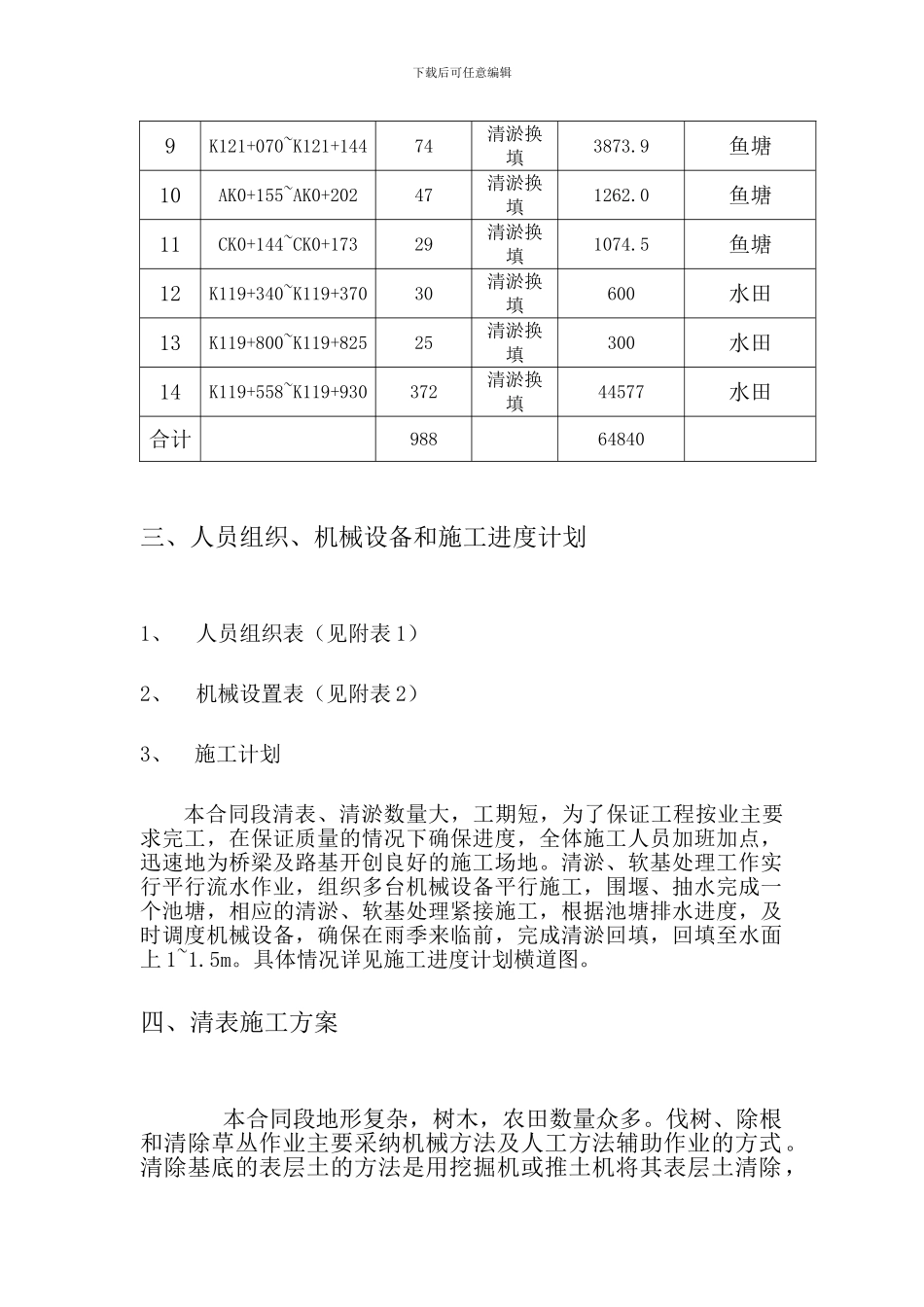

9鱼塘10AK0+155~AK0+20247清淤换填1262
0鱼塘11CK0+144~CK0+17329清淤换填1074
5鱼塘12K119+340~K119+37030清淤换填600水田13K119+800~K119+82525清淤换填300水田14K119+558~K119+930372清淤换填44577水田合计98864840三、人员组织、机械设备和施工进度计划1、人员组织表(见附表 1)2、机械设置表(见附表 2)3、 施工计划本合同段清表、清淤数量大,工期短,为了保证工程按业主要求完工,在保证质量的情况下确保进度,全体施工人员加班加
