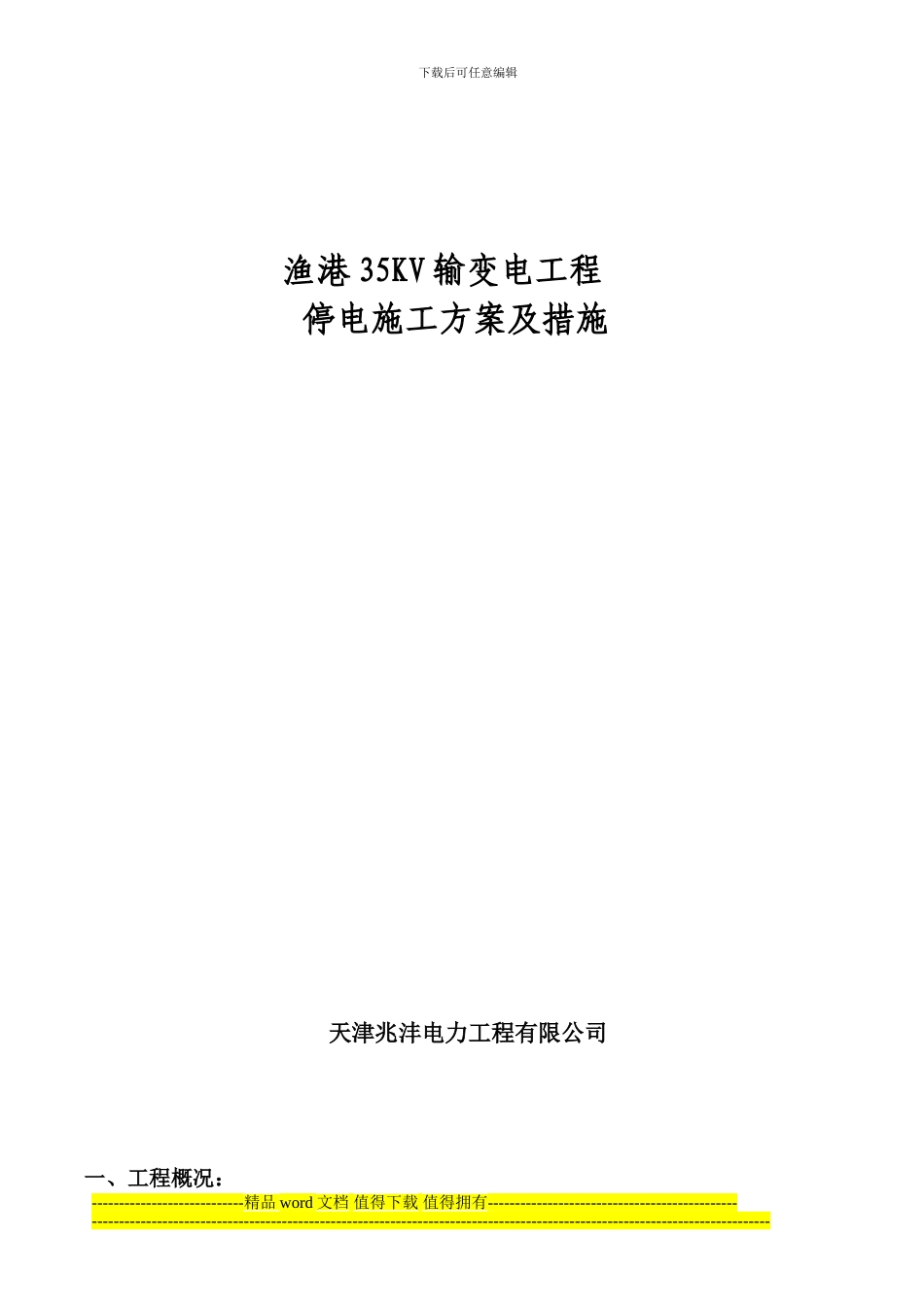

下载后可任意编辑渔港 35KV 输变电工程停电施工方案及措施天津兆沣电力工程有限公司 一、工程概况:----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑1、本工程拟在现状南友 11#杆大号侧 117 米处和 137 米处分别新建 35JGu33-9m 塔(无地线塔头)一基(B1、B2),自现状南友、南双线分别 T 接一回电缆线路引下(现状四回路中上侧的两回 110kV 线路不做改动)
二、停电第一次停电1、停电线路: 南友、南双 35KV 线路同塔 2、停电时间: 年 月 日 6:00 至 年 月 日 18:00 (2 天)3、停电工作范围: 南友、南双 11#-12#
4、停电前准备工作: 平整停电施工场地,运输施工材料、机械
5、停电工作内容:南友、南双 11#-12#线路
第一天(1)、停电后 6:00 至 8:00 在南友、南双 11#和 12 塔 :验电挂接地线 4 组
(2)、8:00 至 12 :00 在南双、南友 11#、12#塔打拉线,同时用吊车组立 B1#、B2#铁塔
(3)、12:00 至 16:00 南双 11#-B1#、B1#-B2#、B2#-南双 12#塔放紧线,南双电缆终端头搭引、跳线安装
(4)、16:00 至 17 :00 线路验收及检修、合格后拆地线 2 组
(5)、17:00 至 18:00 南环 110kV 变电站 35Kv 出
