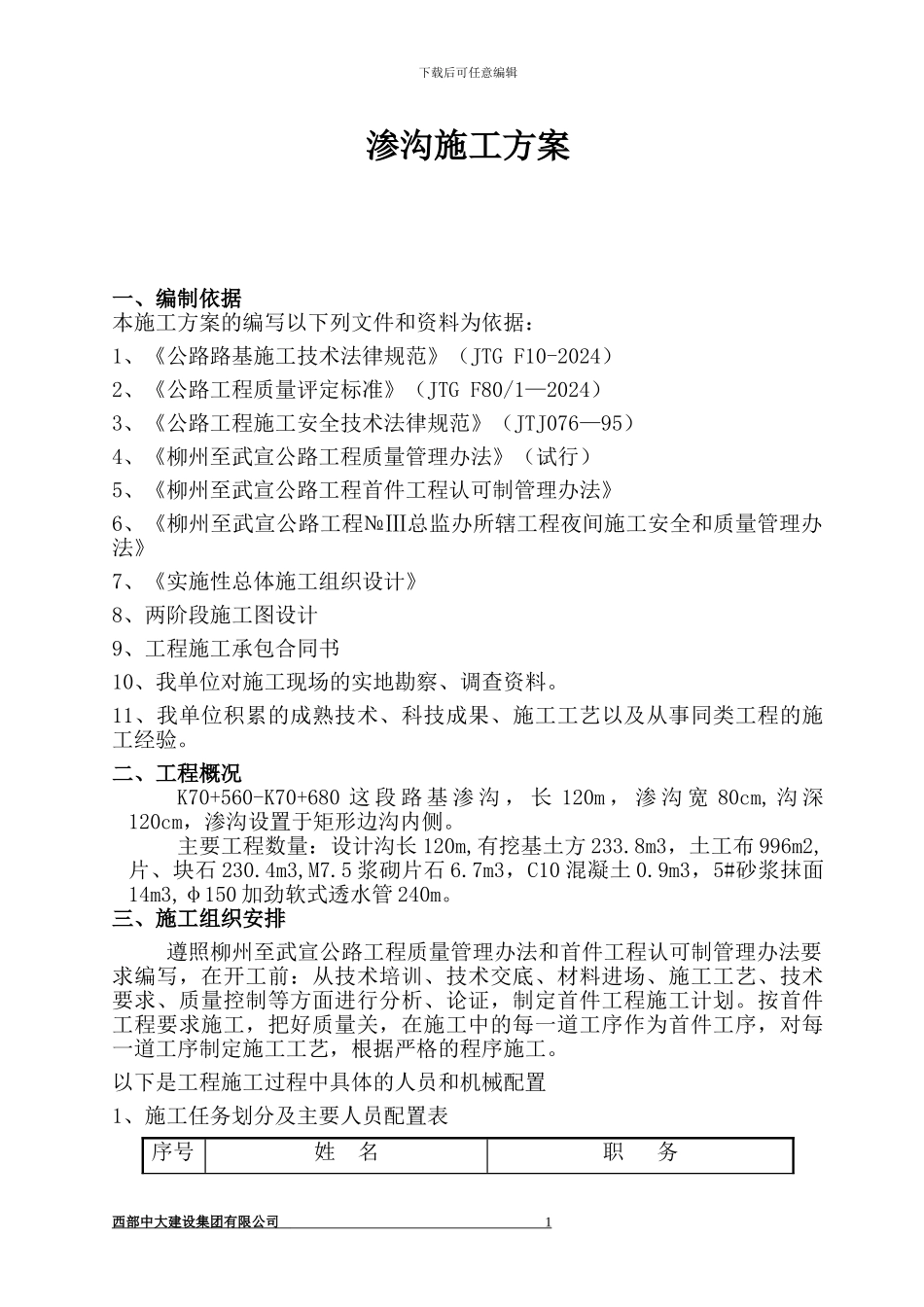

下载后可任意编辑渗沟施工方案一、编制依据本施工方案的编写以下列文件和资料为依据:1、《公路路基施工技术法律规范》(JTG F10-2024)2、《公路工程质量评定标准》(JTG F80/1—2024)3、《公路工程施工安全技术法律规范》(JTJ076—95)4、《柳州至武宣公路工程质量管理办法》(试行)5、《柳州至武宣公路工程首件工程认可制管理办法》6、《柳州至武宣公路工程№Ⅲ总监办所辖工程夜间施工安全和质量管理办法》7、《实施性总体施工组织设计》8、两阶段施工图设计9、工程施工承包合同书10、我单位对施工现场的实地勘察、调查资料
11、我单位积累的成熟技术、科技成果、施工工艺以及从事同类工程的施工经验
二、工程概况K70+560-K70+680 这 段 路 基 渗 沟 , 长 120m , 渗 沟 宽 80cm, 沟 深120cm,渗沟设置于矩形边沟内侧
主要工程数量:设计沟长 120m,有挖基土方 233
8m3,土工布 996m2,片、块石 230
4m3,M7
5 浆砌片石 6
7m3,C10 混凝土 0
9m3,5#砂浆抹面14m3,φ150 加劲软式透水管 240m
三、施工组织安排遵照柳州至武宣公路工程质量管理办法和首件工程认可制管理办法要求编写,在开工前:从技术培训、技术交底、材料进场、施工工艺、技术要求、质量控制等方面进行分析、论证,制定首件工程施工计划
按首件工程要求施工,把好质量关,在施工中的每一道工序作为首件工序,对每一道工序制定施工工艺,根据严格的程序施工

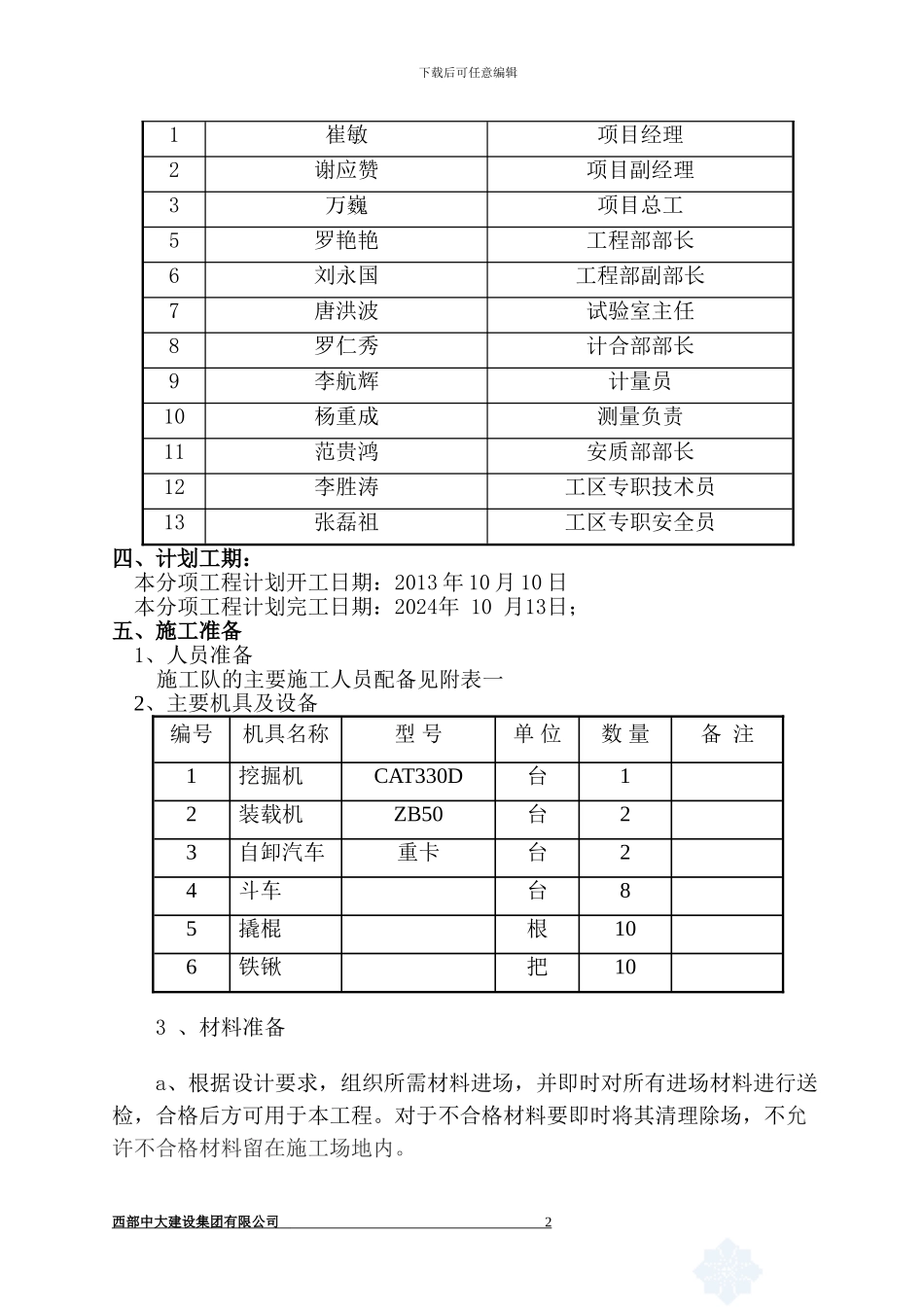

以下是工程施工过程中具体的人员和机械配置1、施工任务划分及主要人员配置表序号姓 名职 务西部中大建设集团有限公司 1 下载后可任意编辑1崔敏项目经理2谢应赞项目副经理3万巍项目总工5罗艳艳工程部部长6刘永国工程部副部长7唐洪波试验室主任8罗仁秀计合部部长9李航辉计量员10杨重成测量负责11范贵鸿
