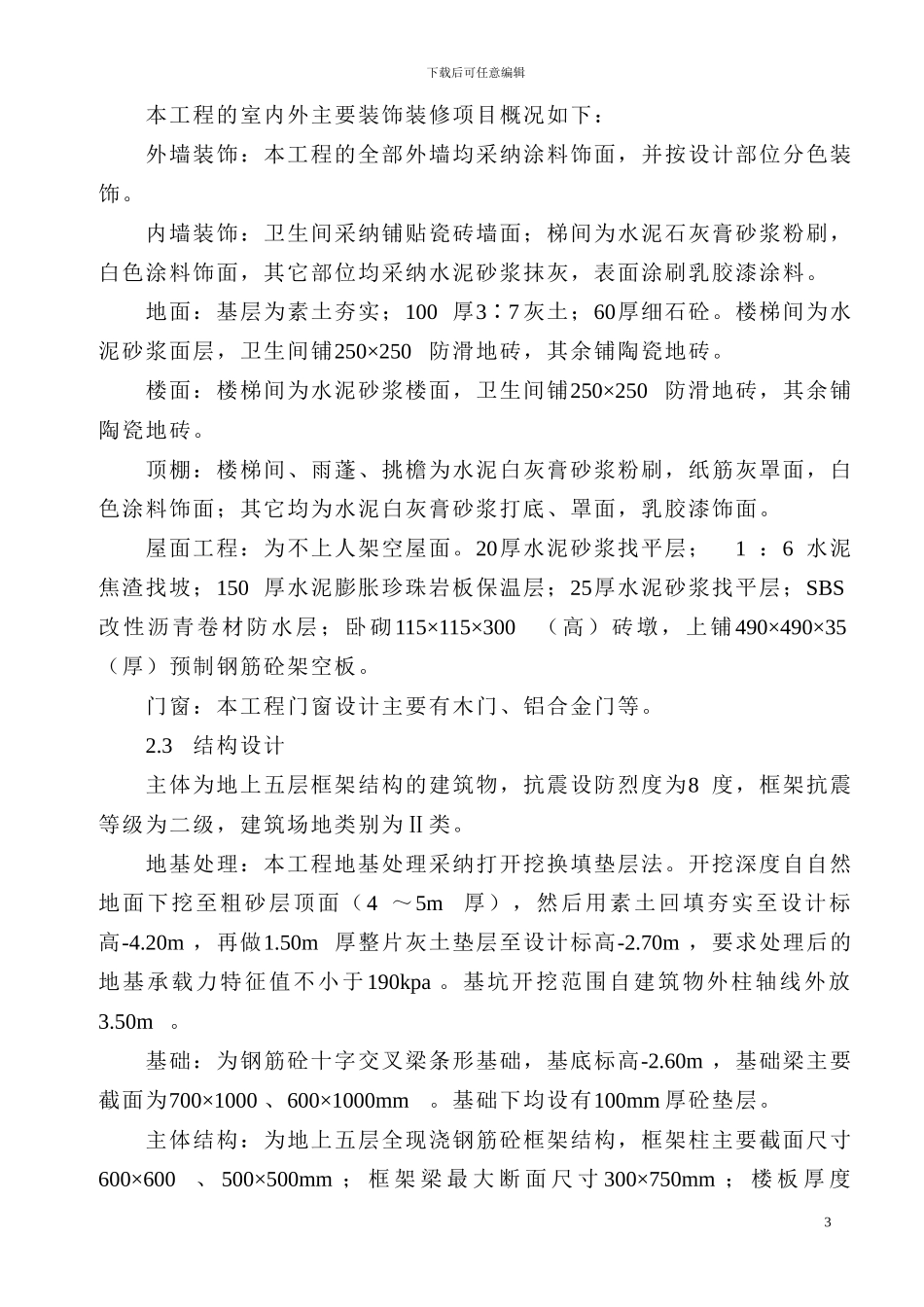

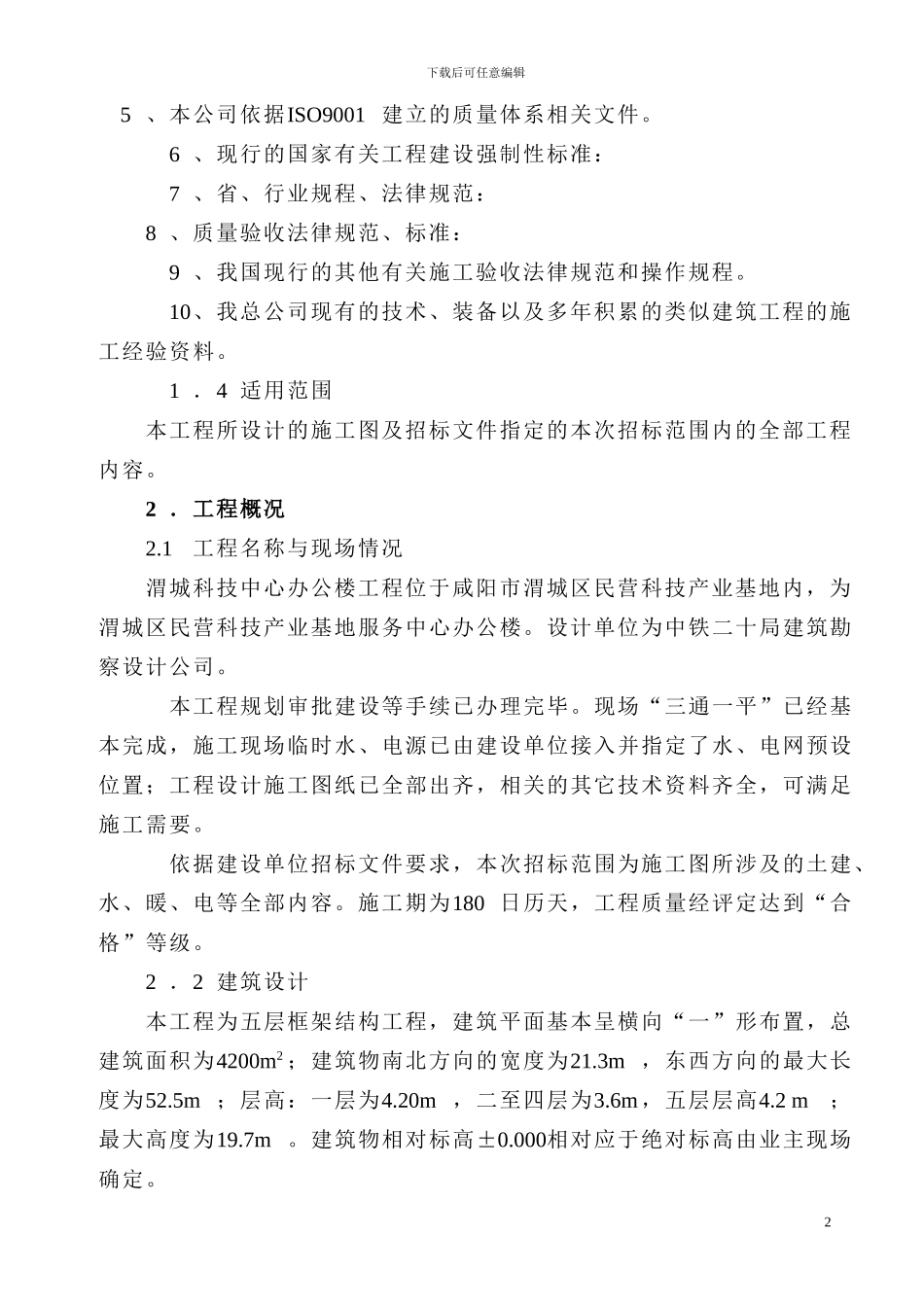

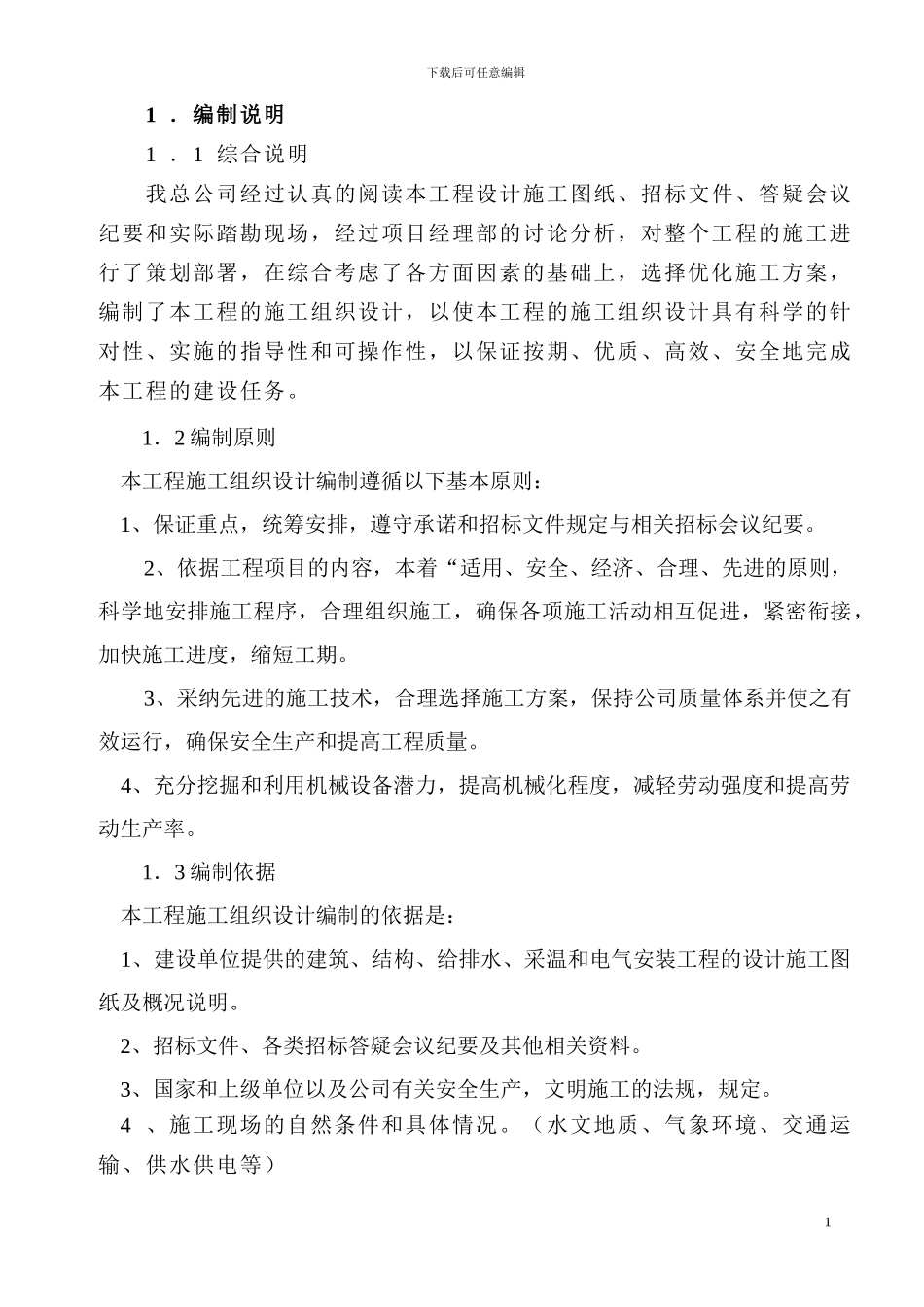

下载后可任意编辑1 .编制说明1 .1 综合说明我总公司经过认真的阅读本工程设计施工图纸、招标文件、答疑会议纪要和实际踏勘现场,经过项目经理部的讨论分析,对整个工程的施工进行了策划部署,在综合考虑了各方面因素的基础上,选择优化施工方案,编制了本工程的施工组织设计,以使本工程的施工组织设计具有科学的针对性、实施的指导性和可操作性,以保证按期、优质、高效、安全地完成本工程的建设任务。1.2 编制原则 本工程施工组织设计编制遵循以下基本原则: 1、保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。2、依据工程项目的内容,本着“适用、安全、经济、合理、先进的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。3、采纳先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效运行,确保安全生产和提高工程质量。 4、充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。1.3 编制依据 本工程施工组织设计编制的依据是: 1、建设单位提供的建筑、结构、给排水、采温和电气安装工程的设计施工图纸及概况说明。 2、招标文件、各类招标答疑会议纪要及其他相关资料。 3、国家和上级单位以及公司有关安全生产,文明施工的法规,规定。 4 、施工现场的自然条件和具体情况。(水文地质、气象环境、交通运输、供水供电等)1下载后可任意编辑 5 、本公司依据ISO9001 建立的质量体系相关文件。6 、现行的国家有关工程建设强制性标准:7 、省、行业规程、法律规范: 8 、质量验收法律规范、标准:9 、我国现行的其他有关施工验收法律规范和操作规程。10、我总公司现有的技术、装备以及多年积累的类似建筑工程的施工经验资料。1 .4 适用范围本工程所设计的施工图及招标文件指定的本次招标范围内的全部工程内容。2 .工程概况2.1工程名称与现场情况渭城科技中心办公楼工程位于咸阳市渭城区民营科技产业基地内,为渭城区民营科技产业基地服务中心办公楼。设计单位为中铁二十局建筑勘察设计公司。本工程规划审批建设等手续已办理完毕。现场“三通一平”已经基本完成,施工现场临时水、电源已由建设单位接入并指定了水、电网预设位置;工程设计施工图纸已全部出齐,相关的其它技术资料齐全,可满足施工需要。依据建设单位招标文件要求,本次招标范围为施工图所涉及的土建、水、暖、电等全部内容。施工期为180 ...
