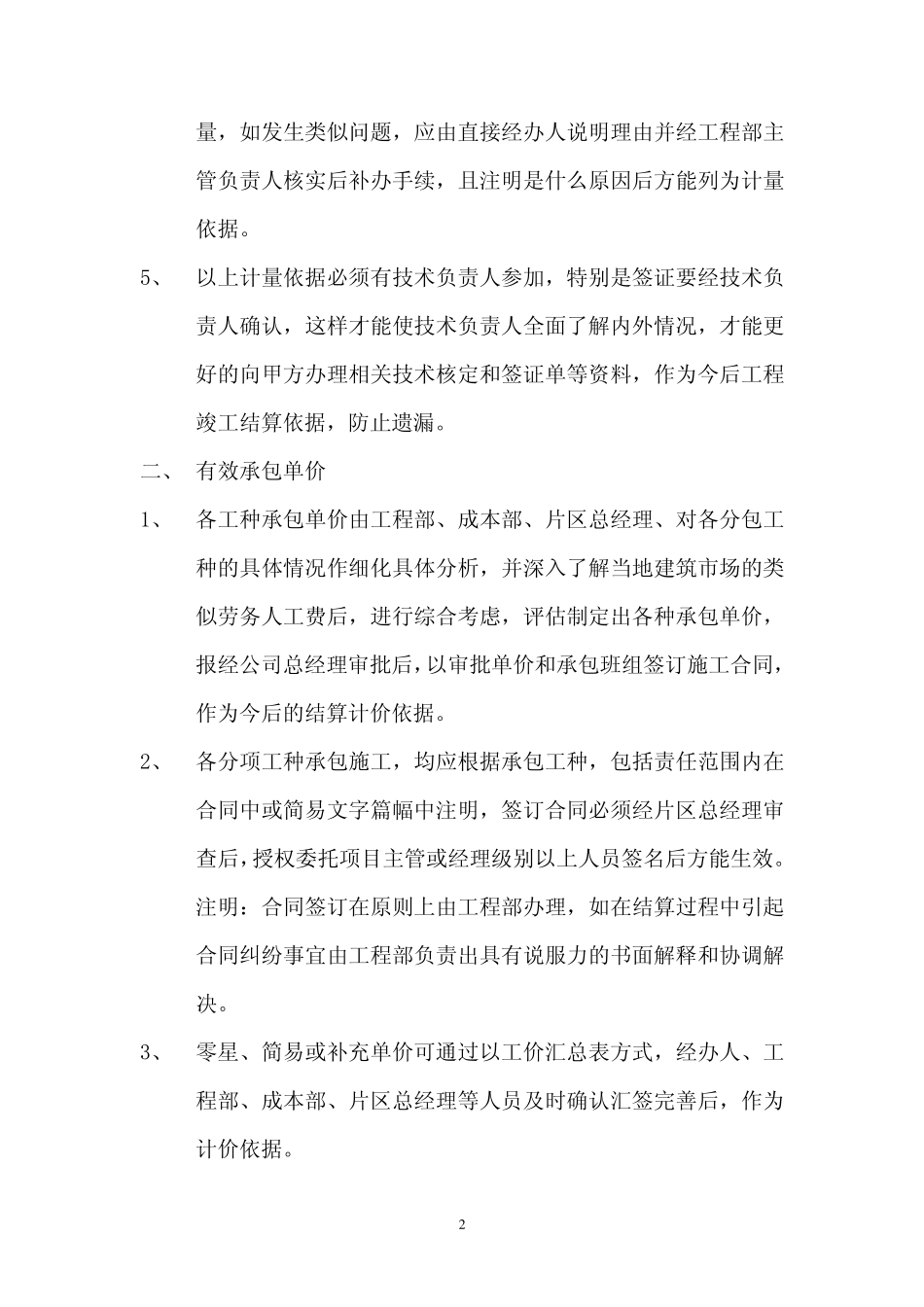

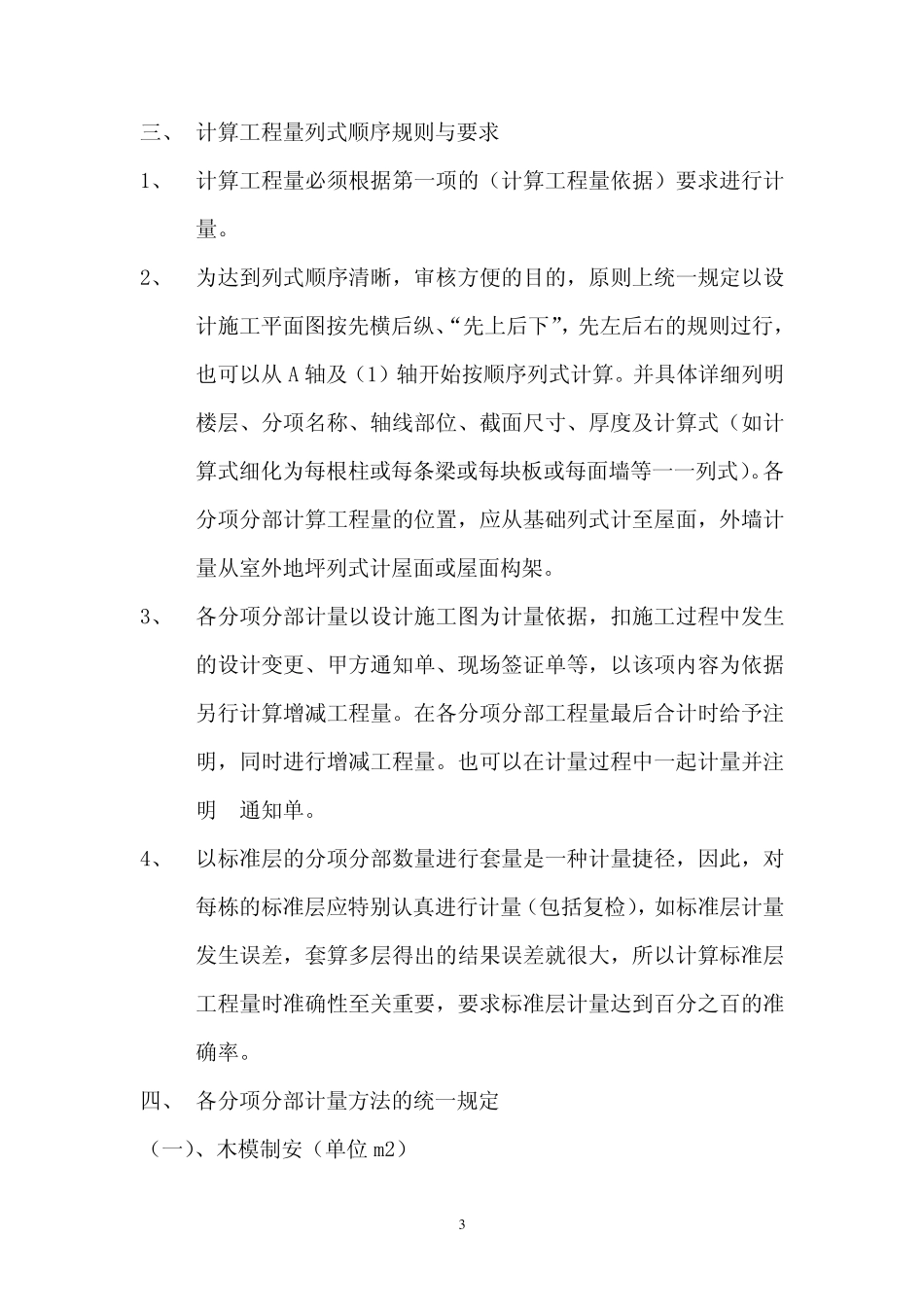

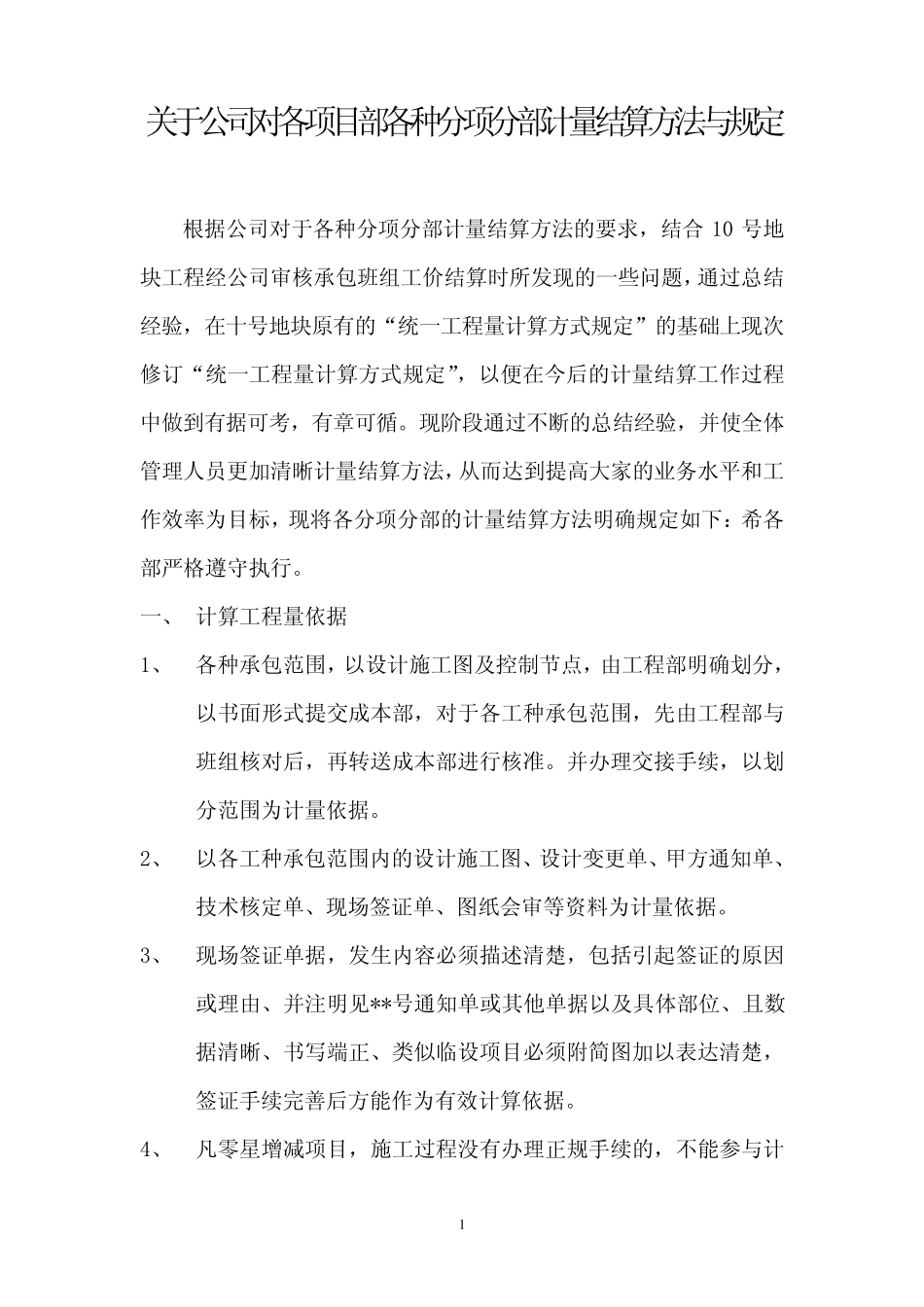

1 关于公司对各项目部各种分项分部计量结算方法与规定 根据公司对于各种分项分部计量结算方法的要求,结合10 号地块工程经公司审核承包班组工价结算时所发现的一些问题,通过总结经验,在十号地块原有的“统一工程量计算方式规定”的基础上现次修订“统一工程量计算方式规定”,以便在今后的计量结算工作过程中做到有据可考,有章可循。现阶段通过不断的总结经验,并使全体管理人员更加清晰计量结算方法,从而达到提高大家的业务水平和工作效率为目标,现将各分项分部的计量结算方法明确规定如下:希各部严格遵守执行。 一、 计算工程量依据 1、 各种承包范围,以设计施工图及控制节点,由工程部明确划分,以书面形式提交成本部,对于各工种承包范围,先由工程部与班组核对后,再转送成本部进行核准。并办理交接手续,以划分范围为计量依据。 2、 以各工种承包范围内的设计施工图、设计变更单、甲方通知单、技术核定单、现场签证单、图纸会审等资料为计量依据。 3、 现场签证单据,发生内容必须描述清楚,包括引起签证的原因或理由、并注明见**号通知单或其他单据以及具体部位、且数据清晰、书写端正、类似临设项目必须附简图加以表达清楚,签证手续完善后方能作为有效计算依据。 4、 凡零星增减项目,施工过程没有办理正规手续的,不能参与计 2 量,如发生类似问题,应由直接经办人说明理由并经工程部主管负责人核实后补办手续,且注明是什么原因后方能列为计量依据。 5、 以上计量依据必须有技术负责人参加,特别是签证要经技术负责人确认,这样才能使技术负责人全面了解内外情况,才能更好的向甲方办理相关技术核定和签证单等资料,作为今后工程竣工结算依据,防止遗漏。 二、 有效承包单价 1、 各工种承包单价由工程部、成本部、片区总经理、对各分包工种的具体情况作细化具体分析,并深入了解当地建筑市场的类似劳务人工费后,进行综合考虑,评估制定出各种承包单价,报经公司总经理审批后,以审批单价和承包班组签订施工合同,作为今后的结算计价依据。 2、 各分项工种承包施工,均应根据承包工种,包括责任范围内在合同中或简易文字篇幅中注明,签订合同必须经片区总经理审查后,授权委托项目主管或经理级别以上人员签名后方能生效。注明:合同签订在原则上由工程部办理,如在结算过程中引起合同纠纷事宜由工程部负责出具有说服力的书面解释和协调解决。 3、 零星、简易或补充单价可通过以工价汇总表方式,经办人...
