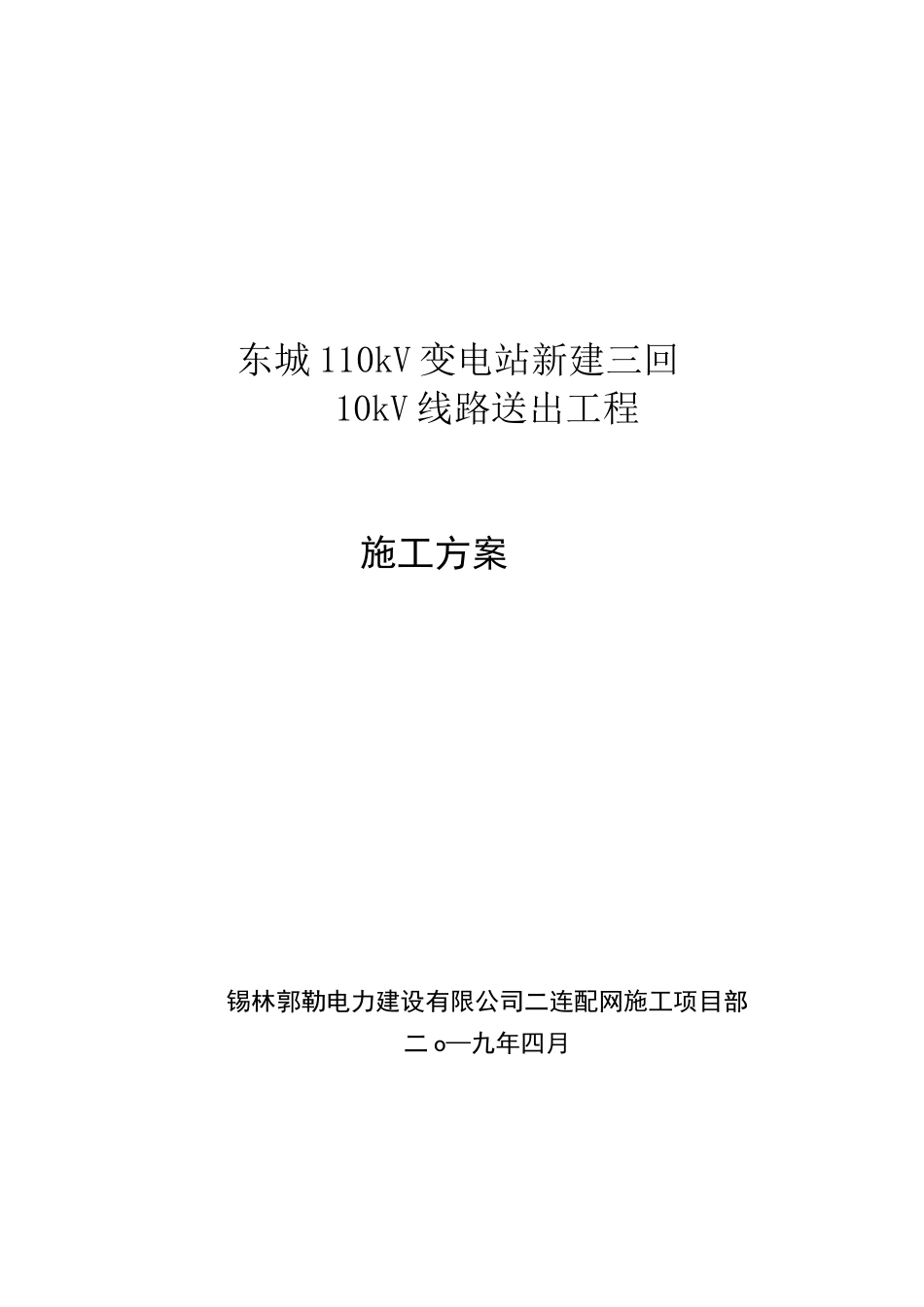

东城 110kV 变电站新建三回10kV 线路送出工程施工方案锡林郭勒电力建设有限公司二连配网施工项目部二 o—九年四月编制:审批:批准:编二、工作依据4内容织机构四、技术措施5五、安全措施8六、安全质量保证体系12七、文明施工措施七、环境保护措施13一、编制依据:1
东城 110kV 变电站新建三回 10kV 线路送出工程设计图纸和线路部分说明书2
Q/GDW742-2012《配电网施工检修工艺规范》、GB5006166kV及以下架空电力线路设计规范3
电力建设安全工作规程4
《电力建设安全健康与环境管理工作规定》二、工程概况:本次工程新建三回电缆线路,单回电缆线路,电缆型号为 15kV-3X300 电力电缆;新架设三回架空线路,新增柱上断路器 5 台,新建钢管杆 83 基
三、施工组织机构:项目经理:青秀梅执行经理:谷成茂安全负责人:曹振江技术负责人:苏日勒格质检负责人:杨建军材料负责人:陈云霞施工人员:苏佳豪,张永刚,宝音德力格尔,孟根吉力根,石岩,王绩、丁金伟、曹杰、王明辉、王伟琪、白亮亮质量体系:1、安全、质量负责人职务:负责贯彻落实技术导则、工程概况、验收规范、技术规定、图纸会审和现场交底,熟悉现场状况,定期组织检查隐蔽工程记录和施工记录
2、安全、质检员职责:挖坑、立杆、放线和架设、组装横担、拉线安装、变台安装等各单位工程
3、自检:安全、质量负责人组织质量检查员等施工班组人员对自己施工的工程质量进行检查
对查出来的缺陷及时处理,对不能及时处理的缺陷填入自检表
4、物资员职责:负责物资进货、清点数量及规格、型号、物资质量、存放地点、领取记录
四、技术措施1、线路复测:1)使用经纬仪,最小计数为 1"且应在检验合格期内
2)分坑测量前必须复核设计勘测时订立的杆塔位中心桩位置与横线路偏差大于 50MM,档距误差不应超过设计档距的 1%,转角桩的角度值用方向法
