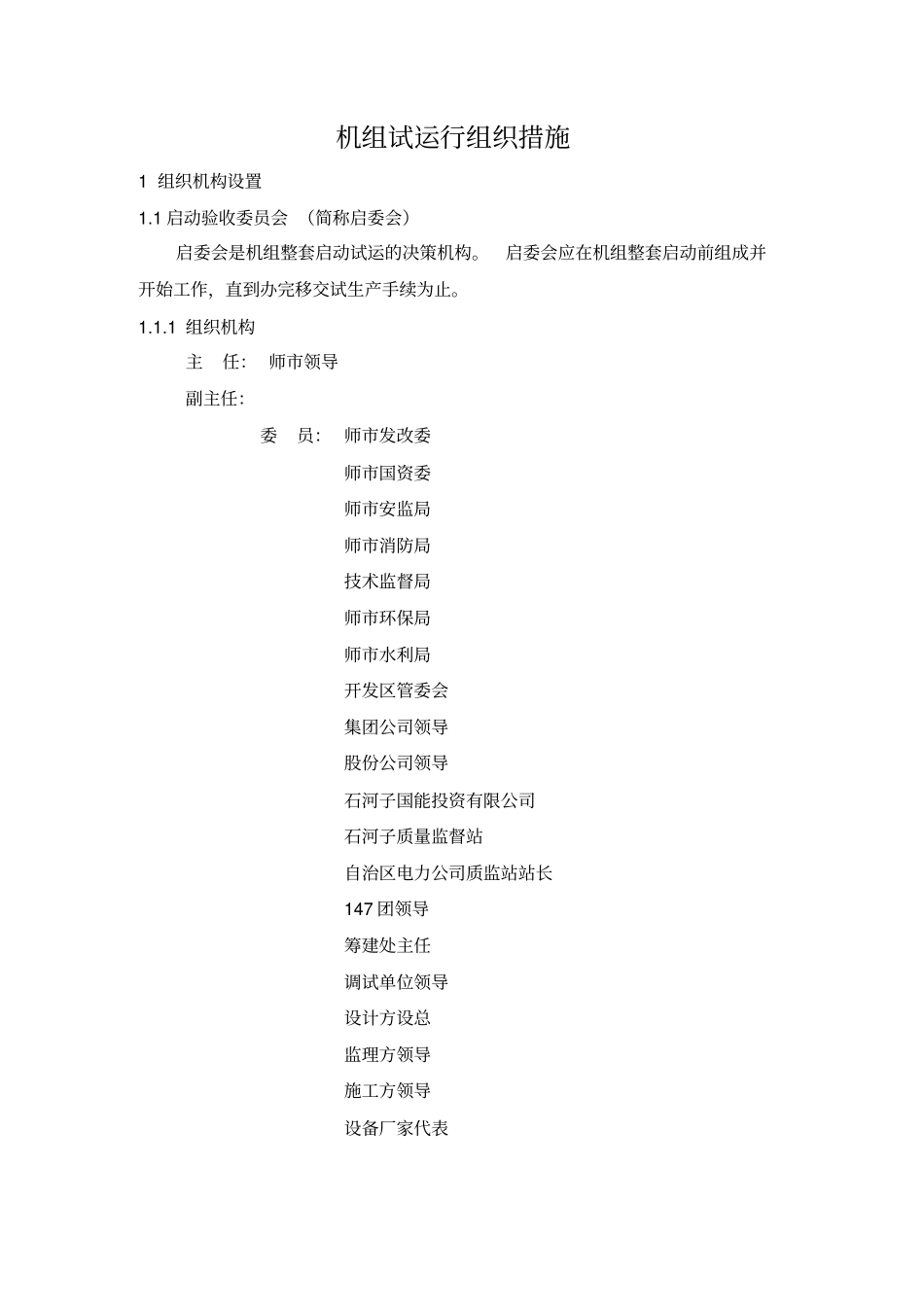

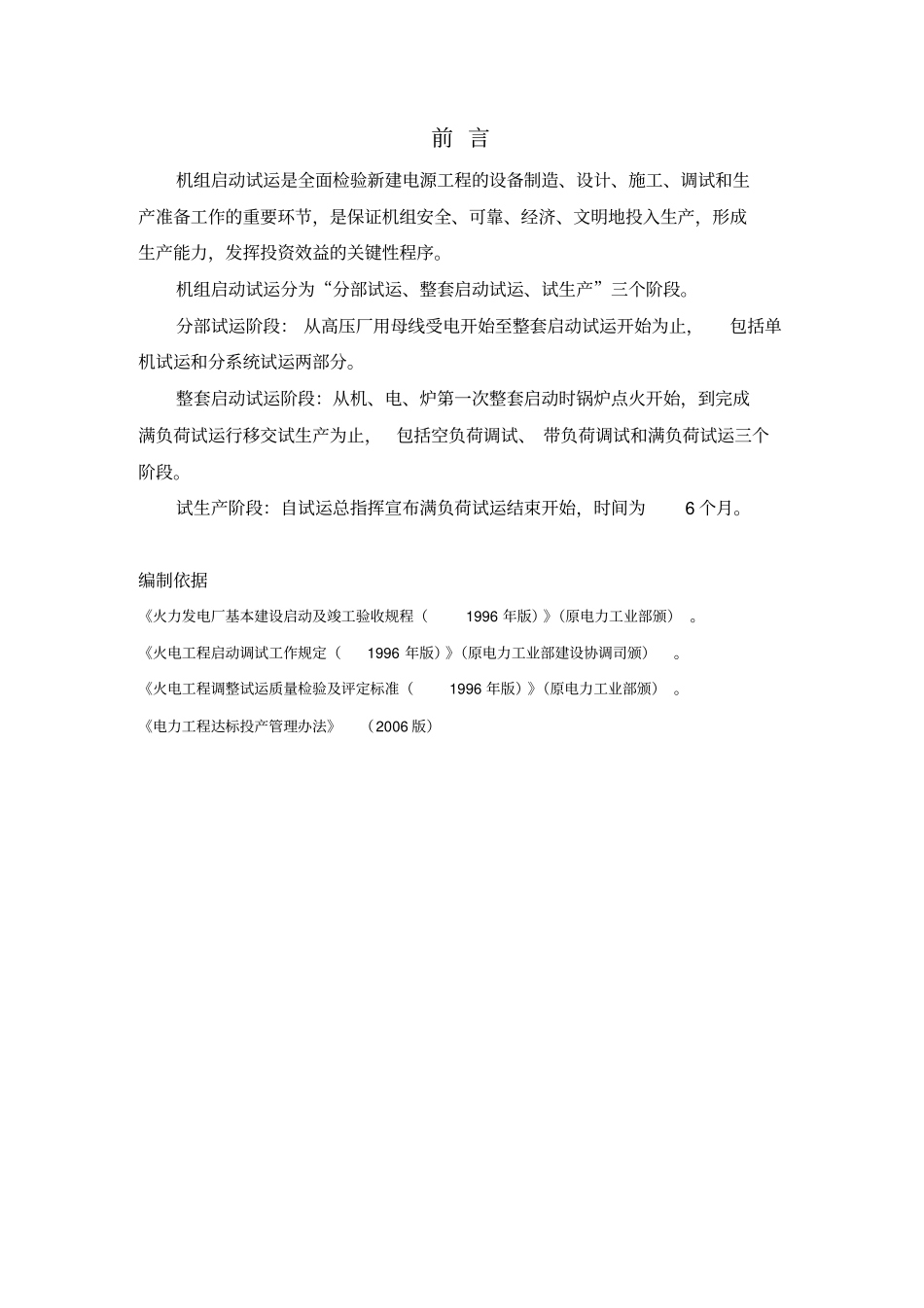

机组启动试运行组 织 措 施能投 147 集中供热 1×50MW工程项目部二〇一一年八月编制前 言机组启动试运是全面检验新建电源工程的设备制造、设计、施工、调试和生产准备工作的重要环节,是保证机组安全、可靠、经济、文明地投入生产,形成生产能力,发挥投资效益的关键性程序。机组启动试运分为“分部试运、整套启动试运、试生产”三个阶段。分部试运阶段: 从高压厂用母线受电开始至整套启动试运开始为止,包括单机试运和分系统试运两部分。整套启动试运阶段:从机、电、炉第一次整套启动时锅炉点火开始,到完成满负荷试运行移交试生产为止,包括空负荷调试、 带负荷调试和满负荷试运三个阶段。试生产阶段:自试运总指挥宣布满负荷试运结束开始,时间为6 个月。编制依据《火力发电厂基本建设启动及竣工验收规程(1996 年版)》(原电力工业部颁) 。《火电工程启动调试工作规定(1996 年版)》(原电力工业部建设协调司颁)。《火电工程调整试运质量检验及评定标准(1996 年版)》(原电力工业部颁) 。《电力工程达标投产管理办法》(2006 版)机组试运行组织措施1 组织机构设置1.1 启动验收委员会 (简称启委会)启委会是机组整套启动试运的决策机构。启委会应在机组整套启动前组成并开始工作,直到办完移交试生产手续为止。1.1.1 组织机构主任: 师市领导副主任:委员: 师市发改委师市国资委师市安监局师市消防局技术监督局师市环保局师市水利局开发区管委会集团公司领导股份公司领导石河子国能投资有限公司石河子质量监督站自治区电力公司质监站站长147 团领导筹建处主任调试单位领导设计方设总监理方领导施工方领导设备厂家代表1.1.2 启委会职责1.1.2.1 在机组整套启动试运前: 审议试运指挥部有关机组整套启动准备情况的汇报,协调整套启动的外部条件, 决定机组整套启动的时间和必须具备的启动条件及其他有关事宜。1.1.2.2 在整套启动试运中:听取试运指挥部有关机组整套启动试运情况的汇报,研究决策试运指挥部提交的重大问题。1.1.2.3 在整套启动试运后: 审议试运指挥部有关整套启动试运和交接验收情况的汇报,协调整套启动试运后的未完成事项,支持移交试生产的签字仪式,办理交接手续。1.2 试运指挥部试运指挥部从分部试运开始的一个月前组成并开始工作,直到办完移交生产手续为止。由总指挥和副总指挥组成。1.2.1 组织机构总指挥:副总指挥:1.2.2 试运指挥部职责1.2.2.1 全面组织、领导和协调机组...
