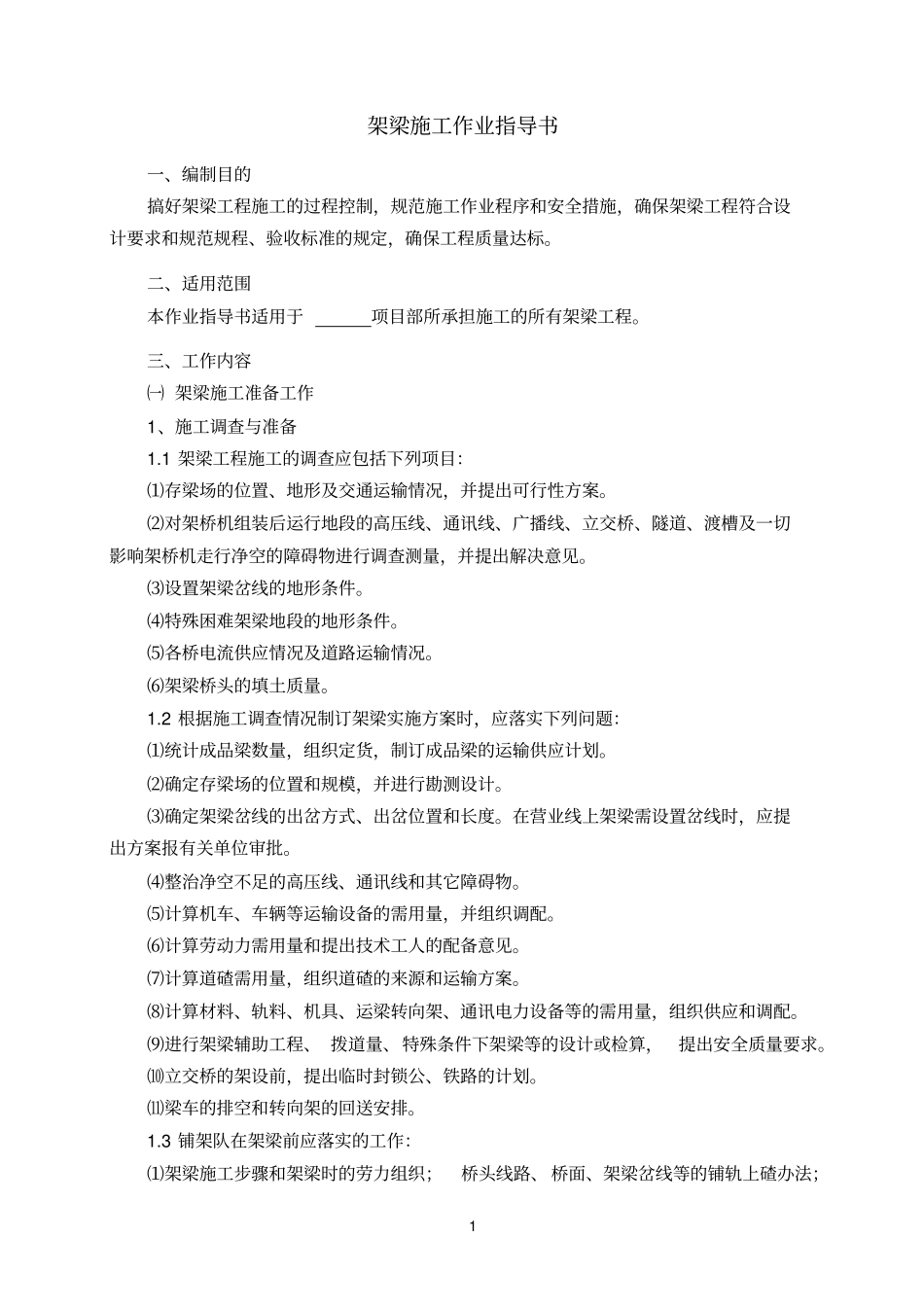

1 架梁施工作业指导书一、编制目的搞好架梁工程施工的过程控制,规范施工作业程序和安全措施,确保架梁工程符合设计要求和规范规程、验收标准的规定,确保工程质量达标
二、适用范围本作业指导书适用于项目部所承担施工的所有架梁工程
三、工作内容㈠ 架梁施工准备工作1、施工调查与准备1
1 架梁工程施工的调查应包括下列项目:⑴存梁场的位置、地形及交通运输情况,并提出可行性方案
⑵对架桥机组装后运行地段的高压线、通讯线、广播线、立交桥、隧道、渡槽及一切影响架桥机走行净空的障碍物进行调查测量,并提出解决意见
⑶设置架梁岔线的地形条件
⑷特殊困难架梁地段的地形条件
⑸各桥电流供应情况及道路运输情况
⑹架梁桥头的填土质量
2 根据施工调查情况制订架梁实施方案时,应落实下列问题:⑴统计成品梁数量,组织定货,制订成品梁的运输供应计划
⑵确定存梁场的位置和规模,并进行勘测设计
⑶确定架梁岔线的出岔方式、出岔位置和长度
在营业线上架梁需设置岔线时,应提出方案报有关单位审批
⑷整治净空不足的高压线、通讯线和其它障碍物
⑸计算机车、车辆等运输设备的需用量,并组织调配
⑹计算劳动力需用量和提出技术工人的配备意见
⑺计算道碴需用量,组织道碴的来源和运输方案
⑻计算材料、轨料、机具、运梁转向架、通讯电力设备等的需用量,组织供应和调配
⑼进行架梁辅助工程、 拨道量、特殊条件下架梁等的设计或检算,提出安全质量要求
⑽立交桥的架设前,提出临时封锁公、铁路的计划
⑾梁车的排空和转向架的回送安排
3 铺架队在架梁前应落实的工作:⑴架梁施工步骤和架梁时的劳力组织;桥头线路、 桥面、架梁岔线等的铺轨上碴办法;2 铺轨与架梁的衔接办法
⑵确定组装架桥机地点和换装龙门吊安放位置
⑶复查架桥机组装后走行地段和吊梁通过地段的限界是否符合要求
⑷检查桥墩中线、支座十字线等是否已画在墩台垫石顶面上、垫石顶面是否平整;锚栓孔位置、
