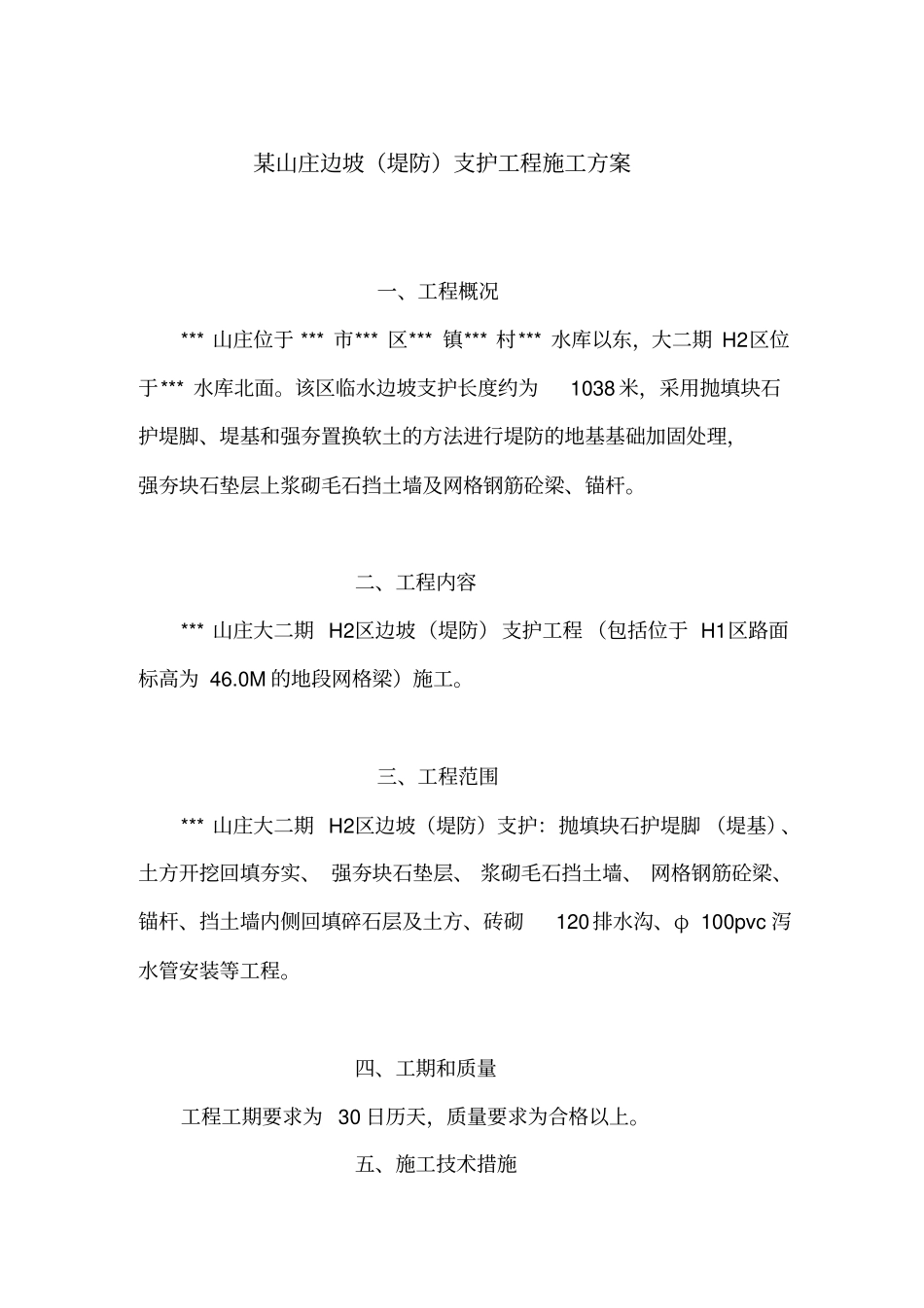

某山庄边坡(堤防)支护工程施工方案一、工程概况*** 山庄位于 *** 市*** 区*** 镇*** 村*** 水库以东,大二期 H2区位于*** 水库北面
该区临水边坡支护长度约为1038 米,采用抛填块石护堤脚、堤基和强夯置换软土的方法进行堤防的地基基础加固处理,强夯块石垫层上浆砌毛石挡土墙及网格钢筋砼梁、锚杆
二、工程内容*** 山庄大二期 H2区边坡(堤防)支护工程 (包括位于 H1区路面标高为 46
0M 的地段网格梁)施工
三、工程范围*** 山庄大二期 H2区边坡(堤防)支护:抛填块石护堤脚 (堤基)、土方开挖回填夯实、 强夯块石垫层、 浆砌毛石挡土墙、 网格钢筋砼梁、锚杆、挡土墙内侧回填碎石层及土方、砖砌120排水沟、φ 100pvc 泻水管安装等工程
四、工期和质量工程工期要求为 30 日历天,质量要求为合格以上

五、施工技术措施(一) 施工准备及测量放样工程开工前,按设计院提供的测量控制点进行以下的测设工作:核对水准点、建立临时水准点;核对设计图纸的高程;测设垫层、挡土墙等高程、土方回填及附属构筑物的位置;确定挡土墙、围堰的中心线及边线;堆土堆料界限及其它临时用地范围
(二) 围堰施工边坡部分区段全部位于水中, 需要进行围堰施工
施工时首先施工上游围堰、 纵向围堰、 下游围堰, 然后进行旧堤岸的拆除和建新堤岸的施工
采用砂袋围堰 , 先围堰处河床清理,施工上游围堰, 然后施工纵向围堰 , 最后施工下游围堰,抽水,围堰内河床清理
围堰材料采用沙包,中间夹止水布,围堰边坡采用1:0
围堰完毕后,围堰内排水采用 4Φ 100 泥浆泵、 4Φ 50 泥浆泵排水,再次清理河床铺砌
(三)打拉森钢板桩边坡部分区段位于岸上, 部分位于水中, 河涌底为流沙层, 为防止塌方防止涌水, 保证工程有效顺利地进行, 在土方开挖时, 要在四周打入密扣的拉森钢板桩, 将泥沙
