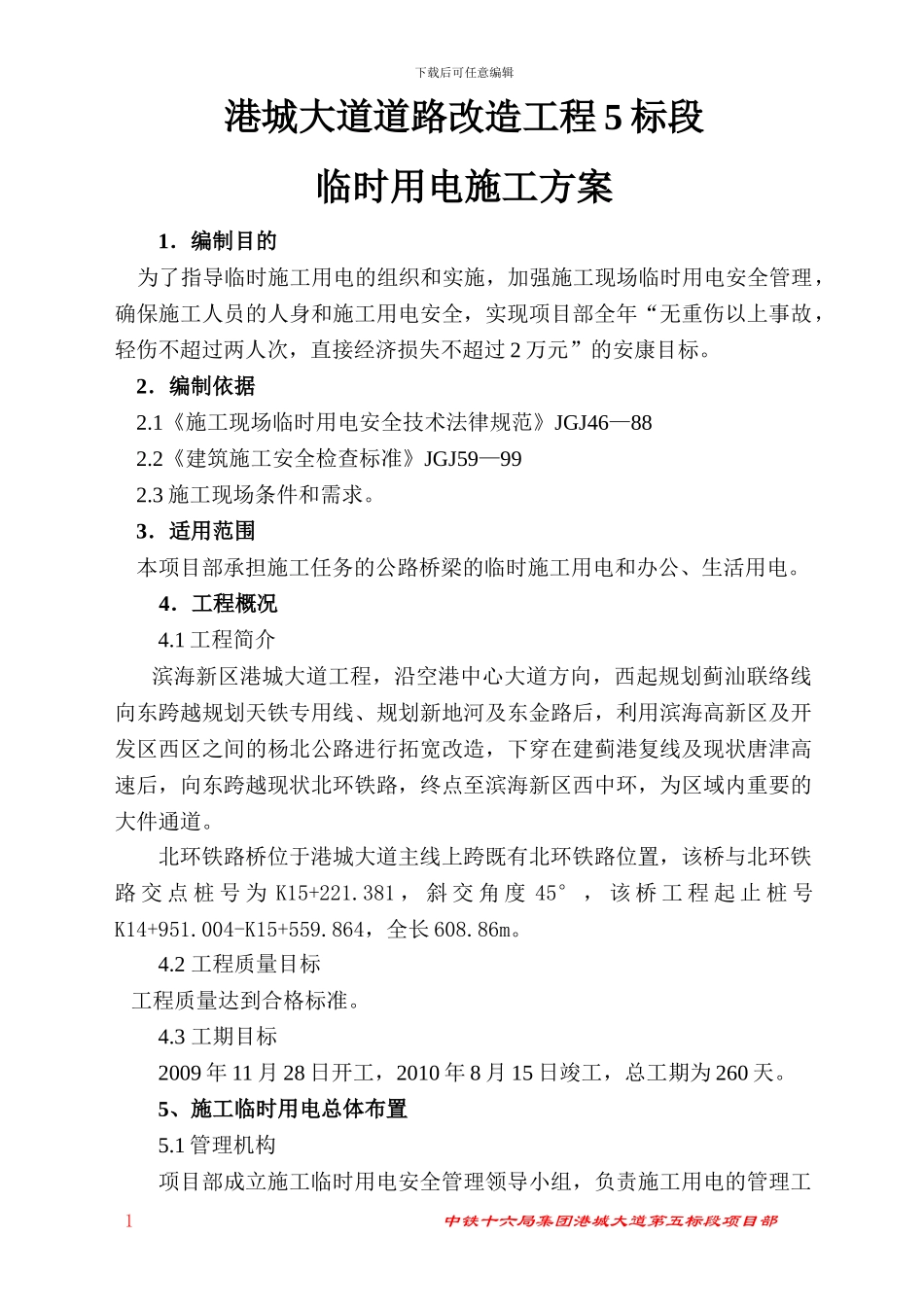

下载后可任意编辑港城大道道路改造工程 5 标段临时用电施工方案1.编制目的 为了指导临时施工用电的组织和实施,加强施工现场临时用电安全管理,确保施工人员的人身和施工用电安全,实现项目部全年“无重伤以上事故,轻伤不超过两人次,直接经济损失不超过 2 万元”的安康目标
2.编制依据 2
1《施工现场临时用电安全技术法律规范》JGJ46—88 2
2《建筑施工安全检查标准》JGJ59—99 2
3 施工现场条件和需求
3.适用范围 本项目部承担施工任务的公路桥梁的临时施工用电和办公、生活用电
4.工程概况4
1 工程简介滨海新区港城大道工程,沿空港中心大道方向,西起规划蓟汕联络线向东跨越规划天铁专用线、规划新地河及东金路后,利用滨海高新区及开发区西区之间的杨北公路进行拓宽改造,下穿在建蓟港复线及现状唐津高速后,向东跨越现状北环铁路,终点至滨海新区西中环,为区域内重要的大件通道
北环铁路桥位于港城大道主线上跨既有北环铁路位置,该桥与北环铁路 交 点 桩 号 为 K15+221
381 , 斜 交 角 度 45° , 该 桥 工 程 起 止 桩 号K14+951
004-K15+559
864,全长 608
2 工程质量目标 工程质量达到合格标准
3 工期目标2009 年 11 月 28 日开工,2010 年 8 月 15 日竣工,总工期为 260 天
5、施工临时用电总体布置5
1 管理机构项目部成立施工临时用电安全管理领导小组,负责施工用电的管理工1 中铁十六局集团港城大道第五标段项目部下载后可任意编辑作
项目安质部部长李士东担任组长,负责施工用电的宏观管理;电工 1名具体负责施工临时用电的管理、协调、监督、检查、操作及维修等工作;保障部负责电器材料的采购并做到符合法律规范要求;综合办负责生活、办公区的用电管理,技术部负责技术指导
临时施工用电安全管理领导小组
