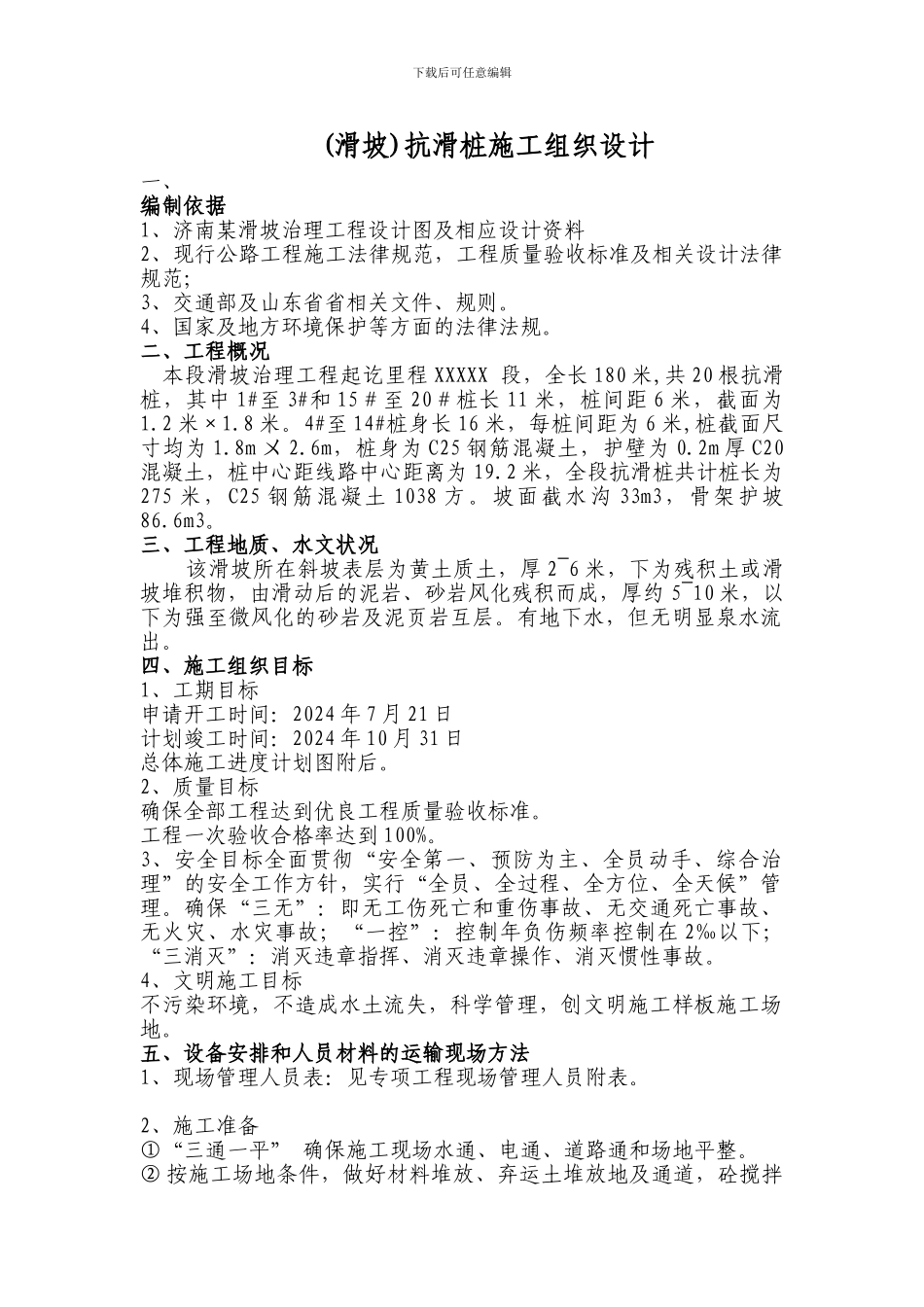

下载后可任意编辑(滑坡)抗滑桩施工组织设计一、编制依据1、济南某滑坡治理工程设计图及相应设计资料2、现行公路工程施工法律规范,工程质量验收标准及相关设计法律规范;3、交通部及山东省省相关文件、规则
4、国家及地方环境保护等方面的法律法规
二、工程概况 本段滑坡治理工程起讫里程 XXXXX 段,全长 180 米,共 20 根抗滑桩,其中 1#至 3#和 15#至 20#桩长 11 米,桩间距 6 米,截面为1
4#至 14#桩身长 16 米,每桩间距为 6 米,桩截面尺寸均为 1
8m ㄨ 2
6m,桩身为 C25 钢筋混凝土,护壁为 0
2m 厚 C20混凝土,桩中心距线路中心距离为 19
2 米,全段抗滑桩共计桩长为275 米,C25 钢筋混凝土 1038 方
坡面截水沟 33m3,骨架护坡86
三、工程地质、水文状况 该滑坡所在斜坡表层为黄土质土,厚 2~6 米,下为残积土或滑坡堆积物,由滑动后的泥岩、砂岩风化残积而成,厚约 5~10 米,以下为强至微风化的砂岩及泥页岩互层
有地下水,但无明显泉水流出
四、施工组织目标1、工期目标申请开工时间:2024 年 7 月 21 日计划竣工时间:2024 年 10 月 31 日总体施工进度计划图附后
2、质量目标确保全部工程达到优良工程质量验收标准
工程一次验收合格率达到 100%
3、安全目标全面贯彻“安全第一、预防为主、全员动手、综合治理”的安全工作方针,实行“全员、全过程、全方位、全天候”管理
确保“三无”:即无工伤死亡和重伤事故、无交通死亡事故、无火灾、水灾事故;“一控”:控制年负伤频率控制在 2‰以下;“三消灭”:消灭违章指挥、消灭违章操作、消灭惯性事故
4、文明施工目标不污染环境,不造成水土流失,科学管理,创文明施工样板施工场地

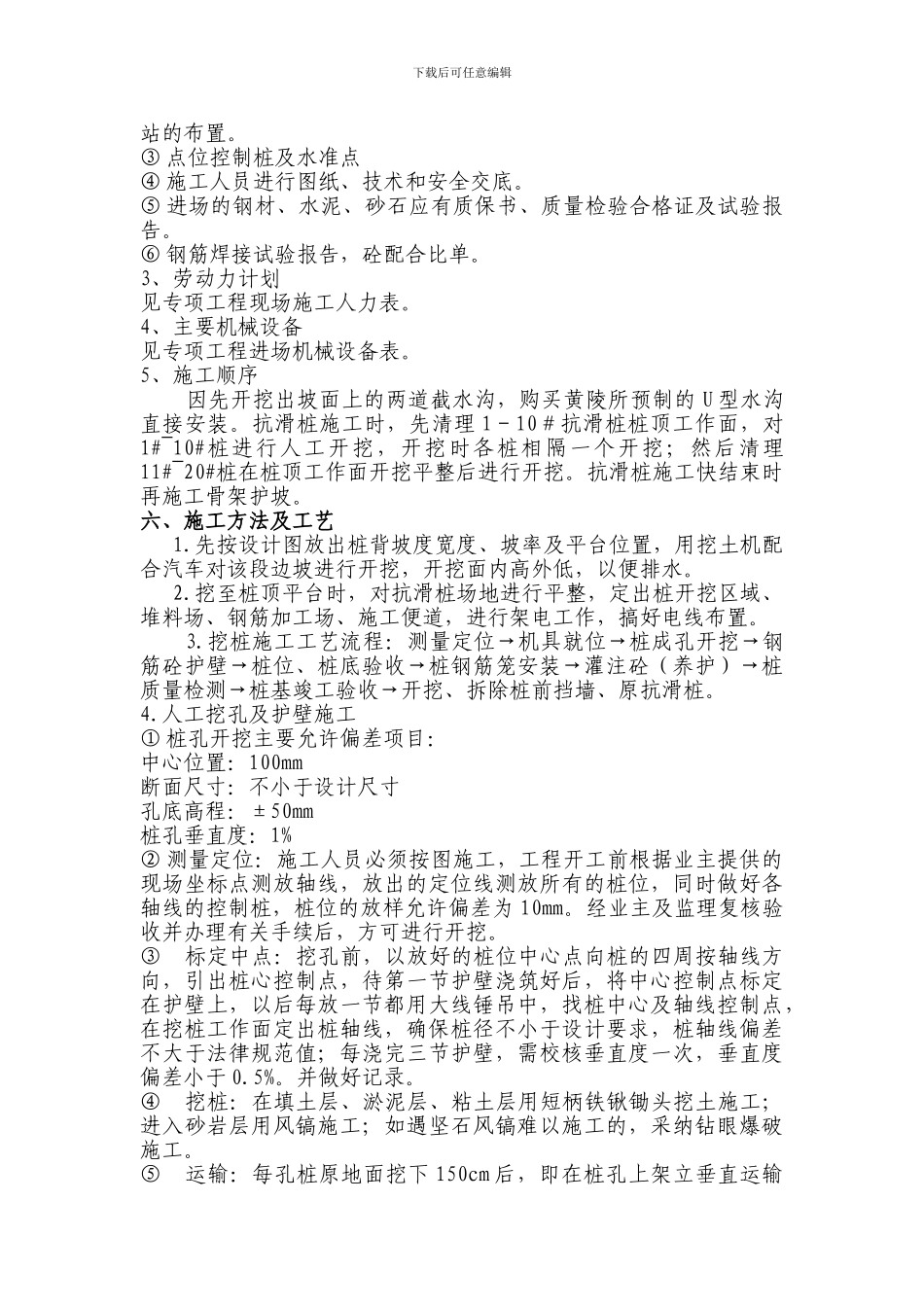

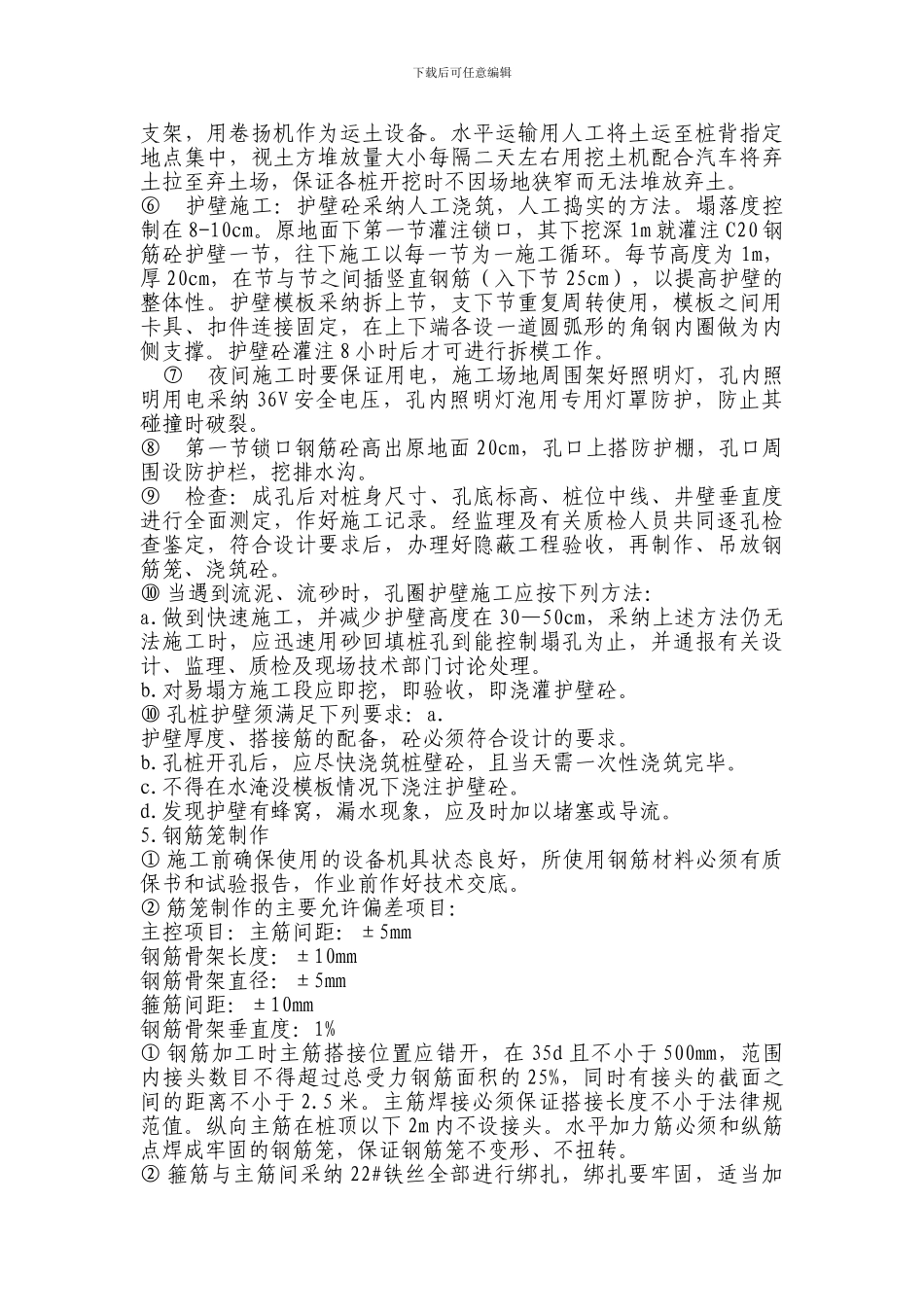

五、设备安排和人员材料的运输现场方法1、现场管理人员表:见专
