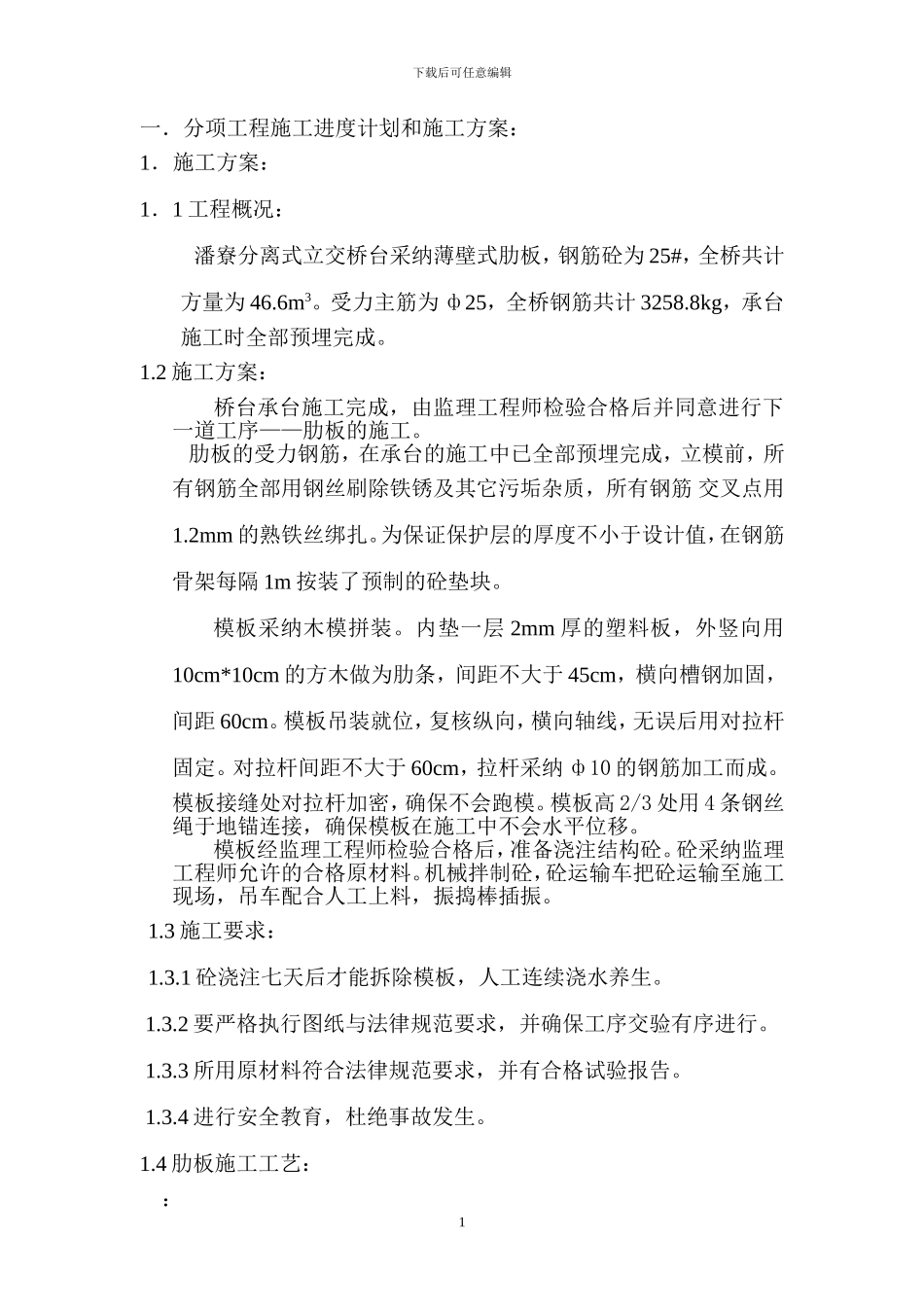

下载后可任意编辑一.分项工程施工进度计划和施工方案:1.施工方案:1.1 工程概况: 潘寮分离式立交桥台采纳薄壁式肋板,钢筋砼为 25#,全桥共计方量为 46
受力主筋为 ф25,全桥钢筋共计 3258
8kg,承台施工时全部预埋完成
2 施工方案: 桥台承台施工完成,由监理工程师检验合格后并同意进行下一道工序——肋板的施工
肋板的受力钢筋,在承台的施工中已全部预埋完成,立模前,所有钢筋全部用钢丝刷除铁锈及其它污垢杂质,所有钢筋 交叉点用1
2mm 的熟铁丝绑扎
为保证保护层的厚度不小于设计值,在钢筋骨架每隔 1m 按装了预制的砼垫块
模板采纳木模拼装
内垫一层 2mm 厚的塑料板,外竖向用10cm*10cm 的方木做为肋条,间距不大于 45cm,横向槽钢加固,间距 60cm
模板吊装就位,复核纵向,横向轴线,无误后用对拉杆固定
对拉杆间距不大于 60cm,拉杆采纳 ф10 的钢筋加工而成
模板接缝处对拉杆加密,确保不会跑模
模板高 2/3 处用 4 条钢丝绳于地锚连接,确保模板在施工中不会水平位移
模板经监理工程师检验合格后,准备浇注结构砼
砼采纳监理工程师允许的合格原材料
机械拌制砼,砼运输车把砼运输至施工现场,吊车配合人工上料,振捣棒插振
3 施工要求:1
1 砼浇注七天后才能拆除模板,人工连续浇水养生
2 要严格执行图纸与法律规范要求,并确保工序交验有序进行
3 所用原材料符合法律规范要求,并有合格试验报告
4 进行安全教育,杜绝事故发生

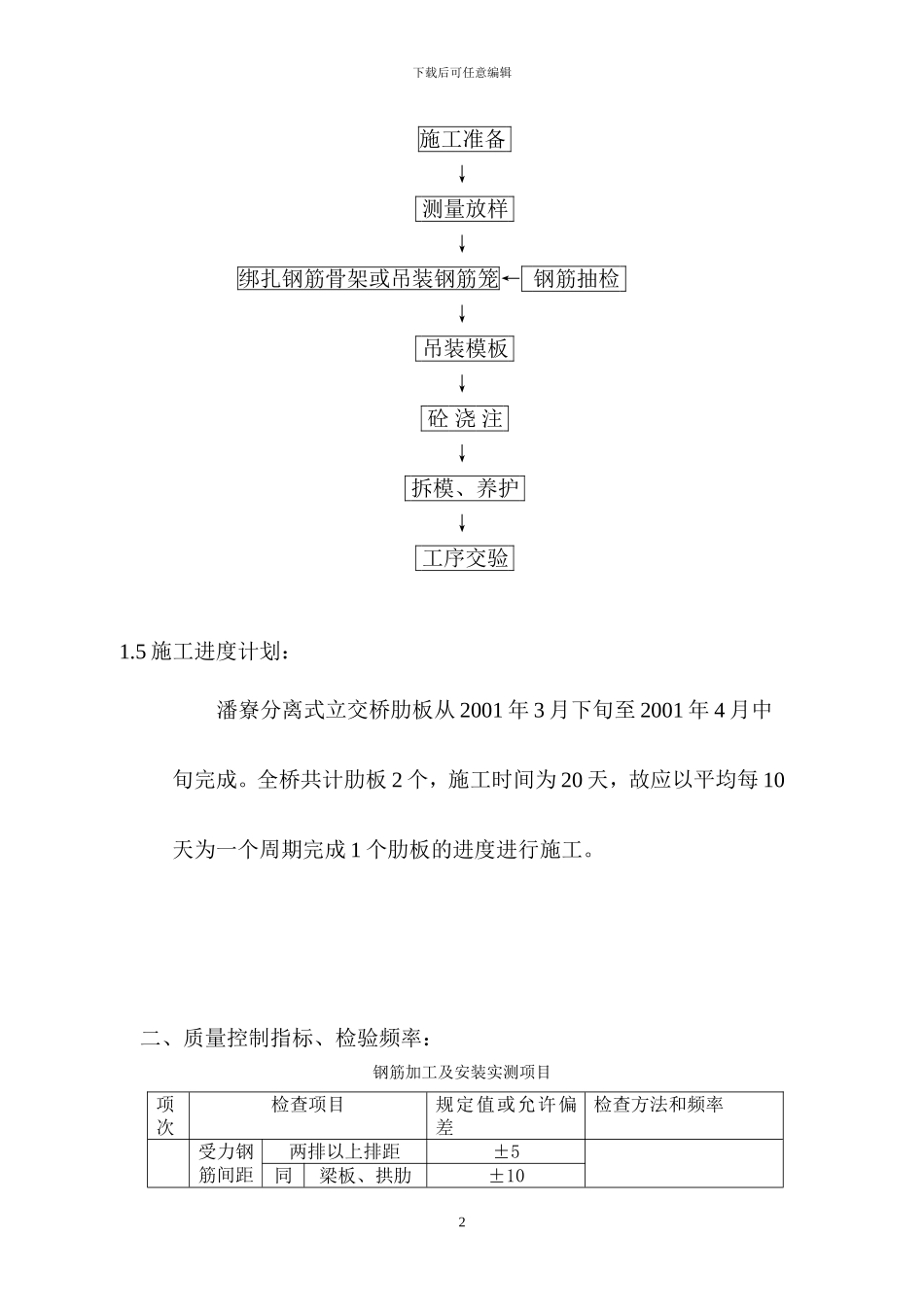

4 肋板施工工艺: :1下载后可任意编辑施工准备 ↓ 测量放样 ↓ 绑扎钢筋骨架或吊装钢筋笼← 钢筋抽检 ↓ 吊装模板 ↓ 砼 浇 注 ↓ 拆模、养护 ↓ 工序交验 1
5 施工进度计划:潘寮分离式立交桥肋板从 2001 年 3 月下旬至 2001 年 4 月中旬完成
