精 品文档1【精品 word 文档、可以自由编辑
】上海焦化有限公司产品结构调整项目工程火炬塔吊装专项方案1下载后可任意编辑中船重工七一一所2024 年 12 月 18 日目 录一、 吊装工艺------------------------------------------3二、吊装方案的编制依据---------------------------------8三、安全管理目标、组织机构-----------------------------9四、安全管理制度--------------------------------------10五、安全生产保证体系----------------------------------10六、吊装危险源识别及风险控制--------------------------12七、钢结构吊装专项安全防护措施------------------------14八、现场文明施工措施----------------------------------202下载后可任意编辑一、 吊装工艺1、吊装准备(1)清除地上障碍物: 清除吊装作业范围内地面上的全部障碍物
(2)平整场地并夯实: 清除余土 ,夯实基础周围地面 , 对吊车站位处 ,面积 20m × 20m 处进行分层夯实
处理如下: 为防止塔架发生挠曲变形 , 在塔架悬空部分用 φ219mm × 7mm 结构用无缝钢管作为支腿,并用 16MnR 弧板进行过渡 , 每节 1 个, 并用木块支垫
(3)修建临时道路: 吊车自身质量为 260t , 现场道路的抗压强度不够 , 需做地基处理,处理方案和大型吊装处理方案相同,见本方案第五条

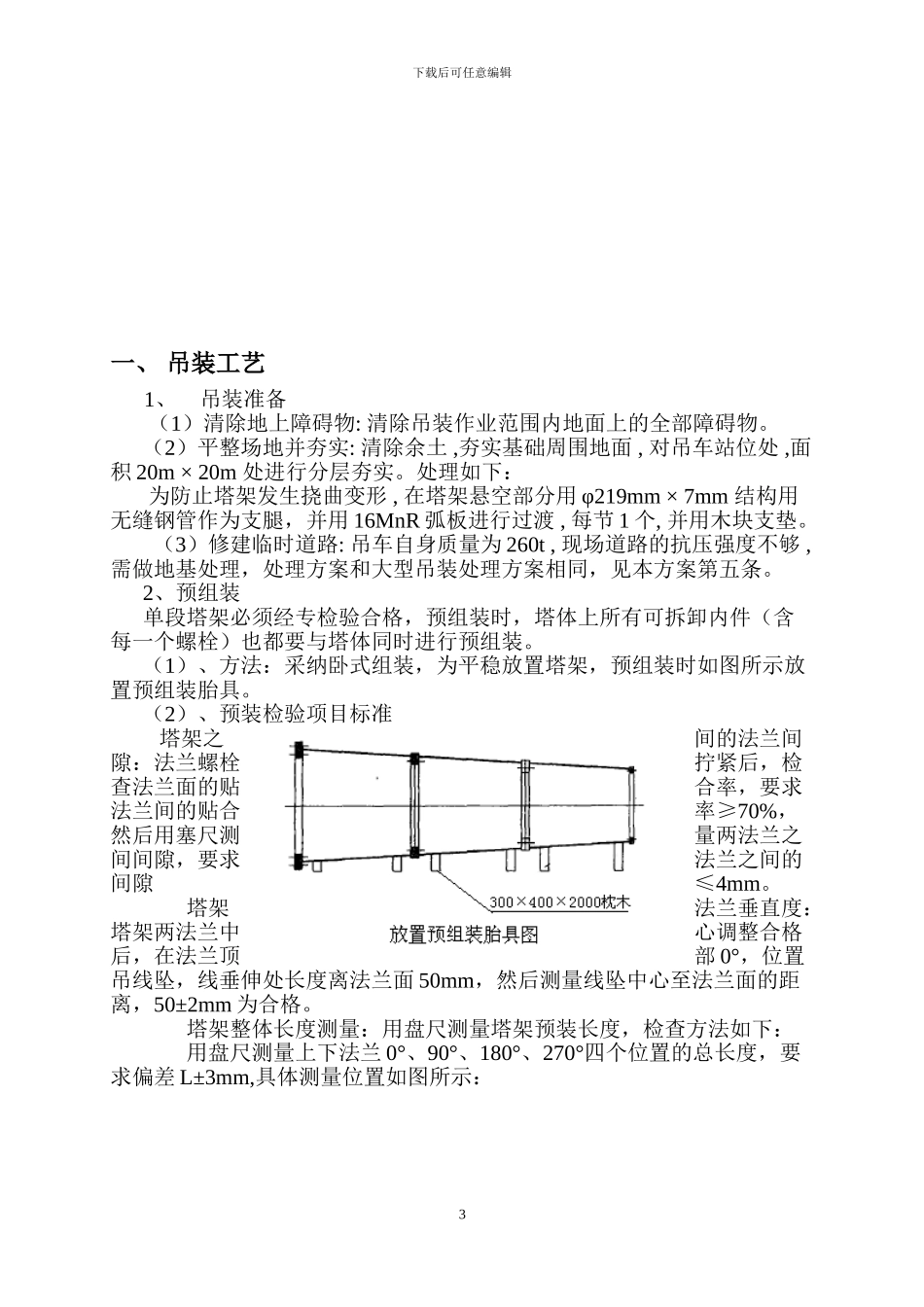

2、预组装单段塔架必须经专检验合格,预组装时,塔体上所有可拆卸内件(含每一个螺栓)也都
