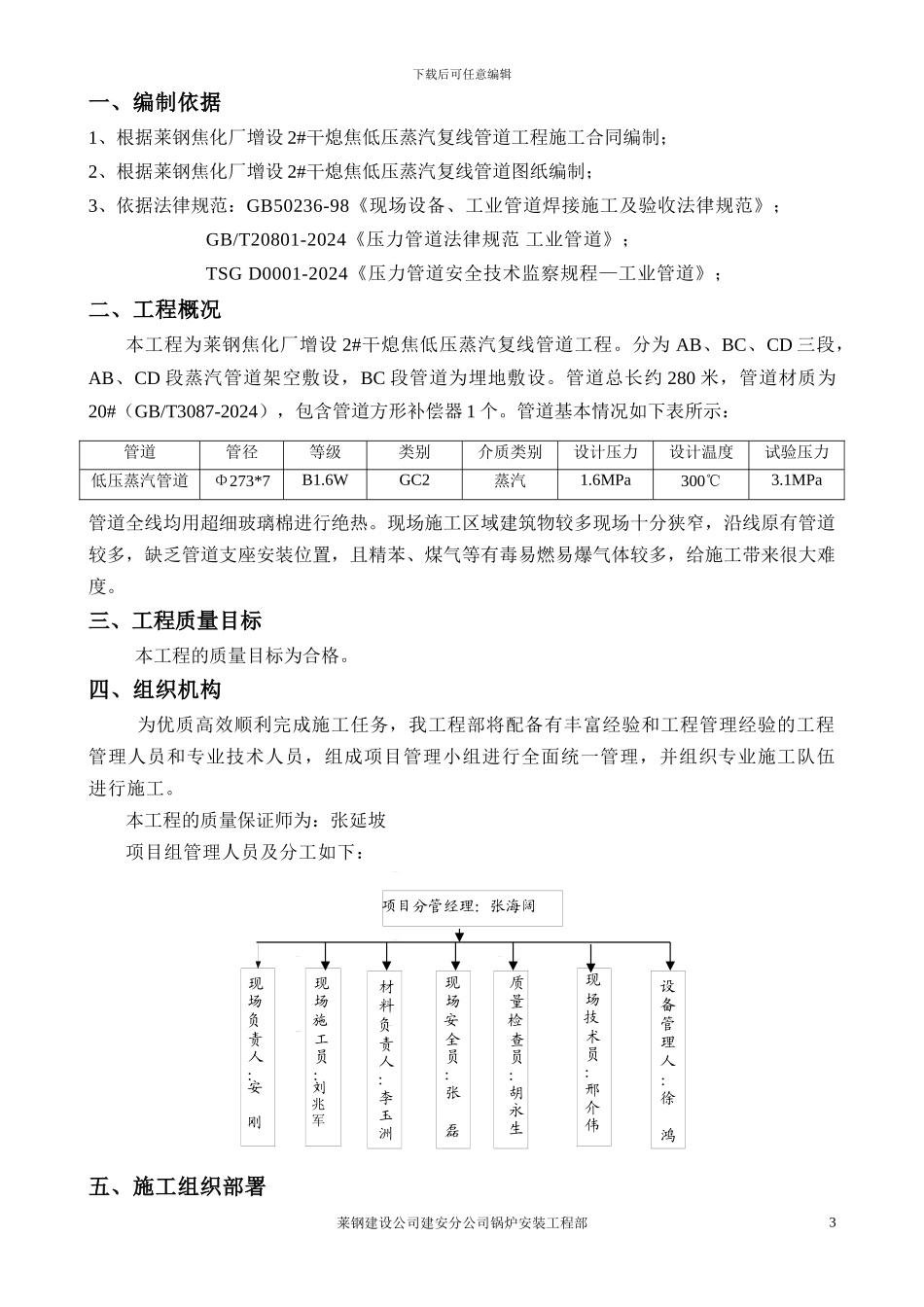

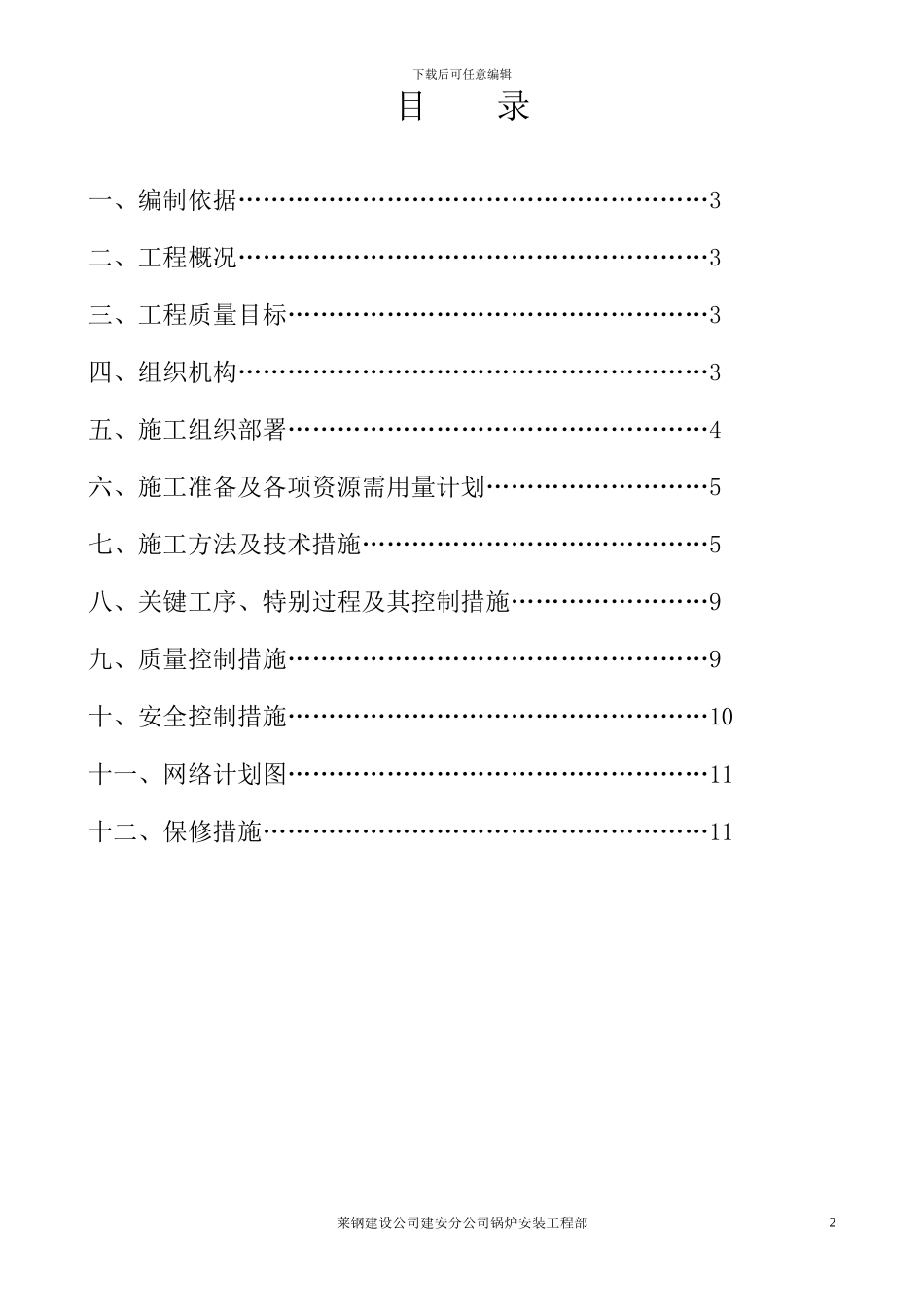

下载后可任意编辑莱钢焦化厂增设 2#干熄焦低压蒸汽复线管道工程 施 工 方 案 建设单位意见: 批准:审核:编制: 莱钢建设有限公司建筑安装分公司2010年04月16日莱钢建设公司建安分公司锅炉安装工程部1下载后可任意编辑目 录一、编制依据…………………………………………………3二、工程概况…………………………………………………3三、工程质量目标……………………………………………3四、组织机构…………………………………………………3五、施工组织部署……………………………………………4六、施工准备及各项资源需用量计划………………………5七、施工方法及技术措施……………………………………5八、关键工序、特别过程及其控制措施……………………9九、质量控制措施……………………………………………9十、安全控制措施……………………………………………10十一、网络计划图……………………………………………11十二、保修措施………………………………………………11莱钢建设公司建安分公司锅炉安装工程部2下载后可任意编辑一、编制依据1、根据莱钢焦化厂增设 2#干熄焦低压蒸汽复线管道工程施工合同编制;2、根据莱钢焦化厂增设 2#干熄焦低压蒸汽复线管道图纸编制;3、依据法律规范:GB50236-98《现场设备、工业管道焊接施工及验收法律规范》;GB/T20801-2024《压力管道法律规范 工业管道》;TSG D0001-2024《压力管道安全技术监察规程—工业管道》;二、工程概况本工程为莱钢焦化厂增设 2#干熄焦低压蒸汽复线管道工程
分为 AB、BC、CD 三段,AB、CD 段蒸汽管道架空敷设,BC 段管道为埋地敷设
管道总长约 280 米,管道材质为20#(GB/T3087-2024),包含管道方形补偿器 1 个
管道基本情况如下表所示:管道全线均用超细玻璃棉进行绝热
现场施工区域建筑物较多现场
