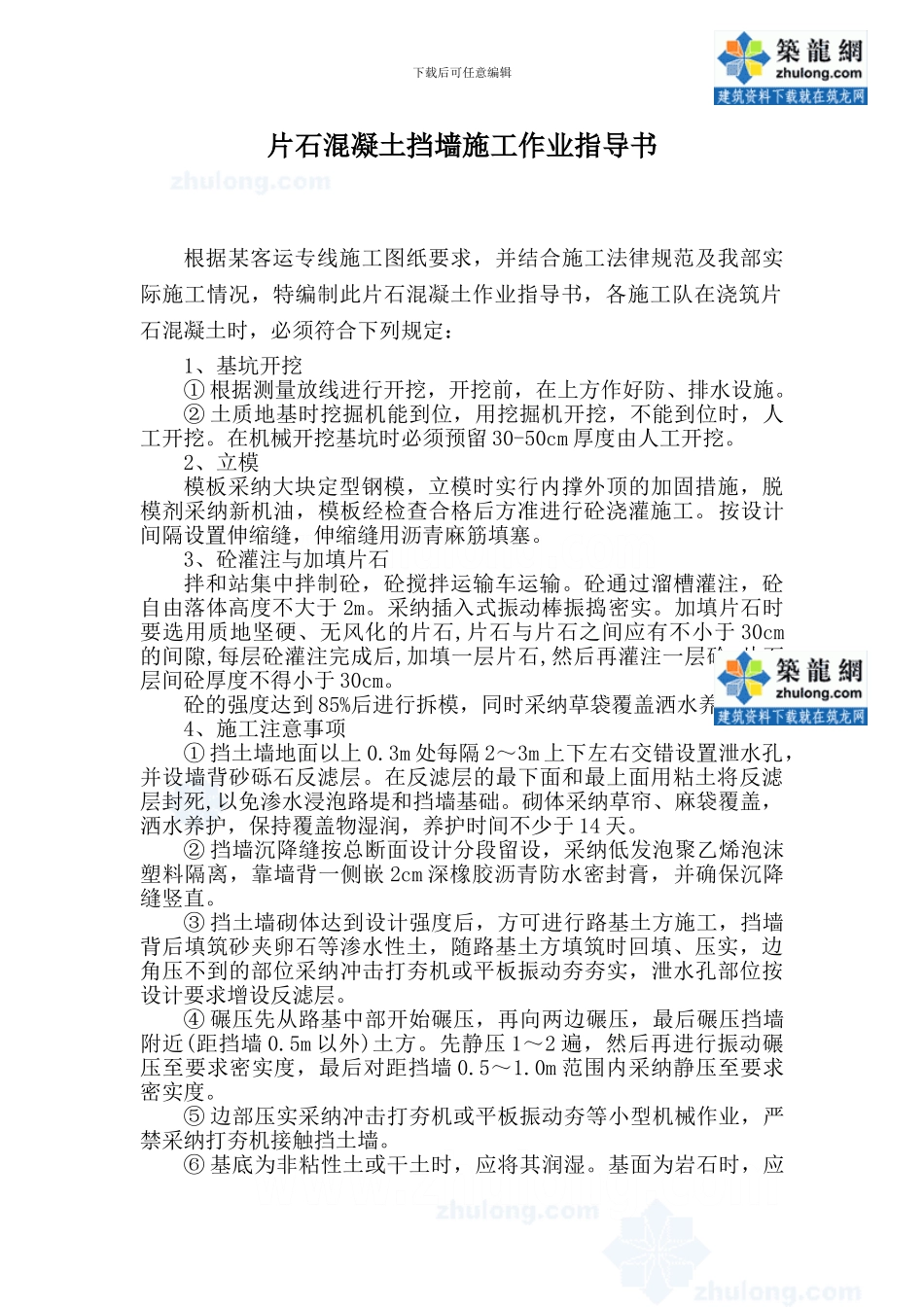

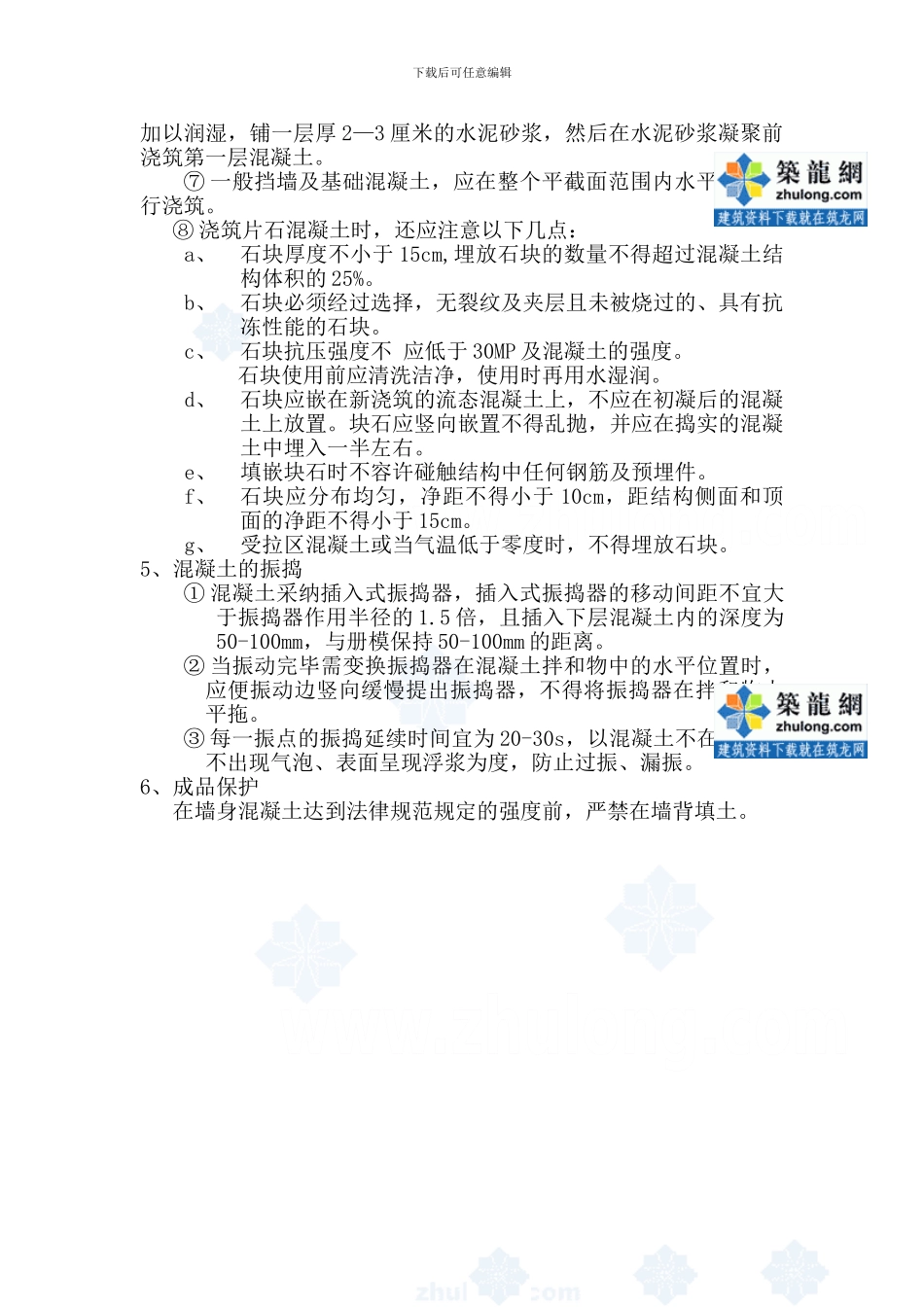

片石混凝土挡墙施工作业指导书编制: 复核: 批准: 日期: 下载后可任意编辑片石混凝土挡墙施工作业指导书根据某客运专线施工图纸要求,并结合施工法律规范及我部实际施工情况,特编制此片石混凝土作业指导书,各施工队在浇筑片石混凝土时,必须符合下列规定:1、基坑开挖① 根据测量放线进行开挖,开挖前,在上方作好防、排水设施。② 土质地基时挖掘机能到位,用挖掘机开挖,不能到位时,人工开挖。在机械开挖基坑时必须预留 30-50cm 厚度由人工开挖。2、立模模板采纳大块定型钢模,立模时实行内撑外顶的加固措施,脱模剂采纳新机油,模板经检查合格后方准进行砼浇灌施工。按设计间隔设置伸缩缝,伸缩缝用沥青麻筋填塞。3、砼灌注与加填片石拌和站集中拌制砼,砼搅拌运输车运输。砼通过溜槽灌注,砼自由落体高度不大于 2m。采纳插入式振动棒振捣密实。加填片石时要选用质地坚硬、无风化的片石,片石与片石之间应有不小于 30cm的间隙,每层砼灌注完成后,加填一层片石,然后再灌注一层砼,片石层间砼厚度不得小于 30cm。 砼的强度达到 85%后进行拆模,同时采纳草袋覆盖洒水养生。4、施工注意事项① 挡土墙地面以上 0.3m 处每隔 2~3m 上下左右交错设置泄水孔,并设墙背砂砾石反滤层。在反滤层的最下面和最上面用粘土将反滤层封死,以免渗水浸泡路堤和挡墙基础。砌体采纳草帘、麻袋覆盖,洒水养护,保持覆盖物湿润,养护时间不少于 14 天。 ② 挡墙沉降缝按总断面设计分段留设,采纳低发泡聚乙烯泡沫塑料隔离,靠墙背一侧嵌 2cm 深橡胶沥青防水密封膏,并确保沉降缝竖直。③ 挡土墙砌体达到设计强度后,方可进行路基土方施工,挡墙背后填筑砂夹卵石等渗水性土,随路基土方填筑时回填、压实,边角压不到的部位采纳冲击打夯机或平板振动夯夯实,泄水孔部位按设计要求增设反滤层。④ 碾压先从路基中部开始碾压,再向两边碾压,最后碾压挡墙附近(距挡墙 0.5m 以外)土方。先静压 1~2 遍,然后再进行振动碾压至要求密实度,最后对距挡墙 0.5~1.0m 范围内采纳静压至要求密实度。⑤ 边部压实采纳冲击打夯机或平板振动夯等小型机械作业,严禁采纳打夯机接触挡土墙。⑥ 基底为非粘性土或干土时,应将其润湿。基面为岩石时,应下载后可任意编辑加以润湿,铺一层厚 2—3 厘米的水泥砂浆,然后在水泥砂浆凝聚前浇筑第一层混凝土。⑦ 一般挡墙及基础混凝土,应在整个平截面范围内水平分层进行浇筑。⑧ 浇筑片石混凝土时,还应...
