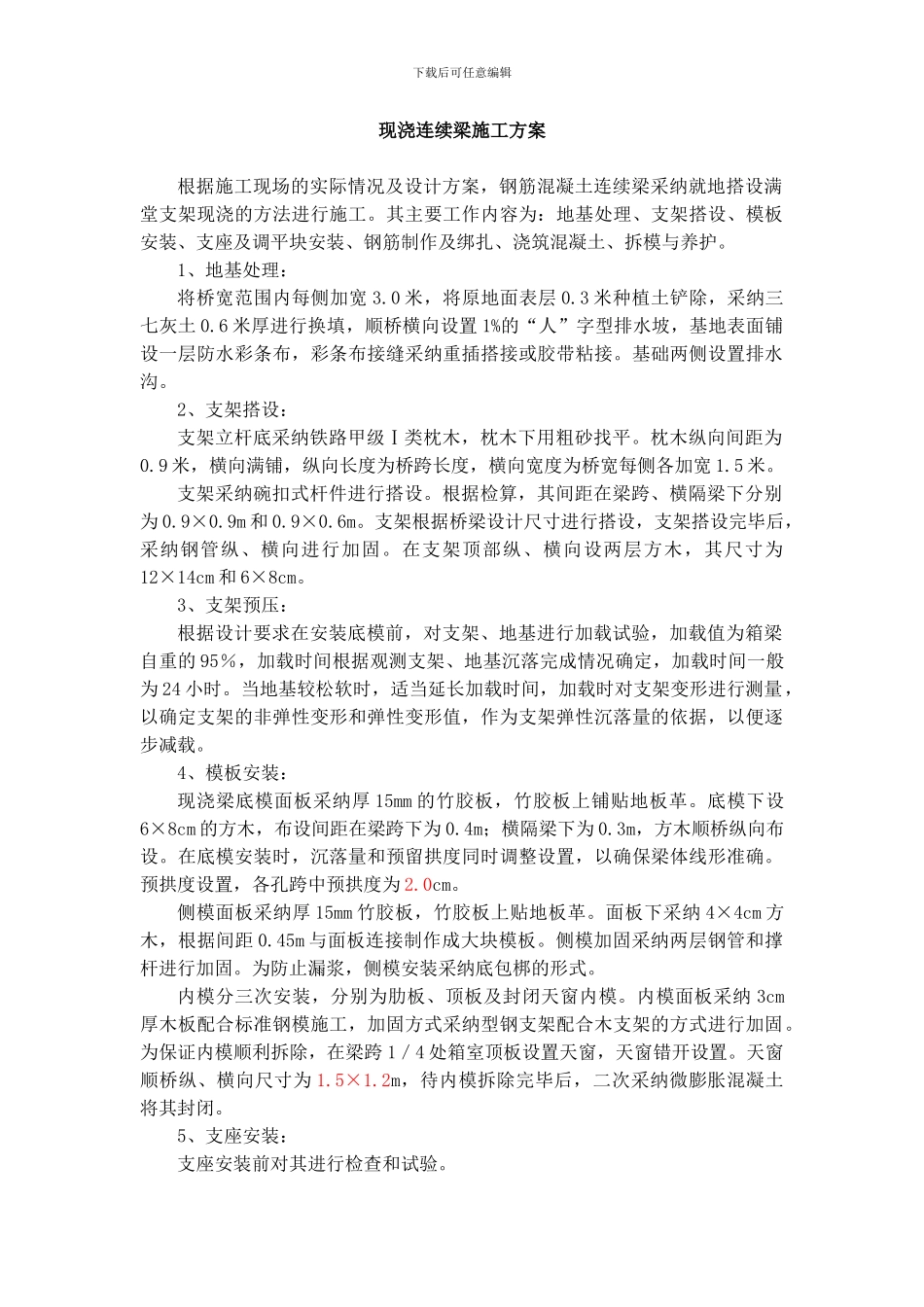

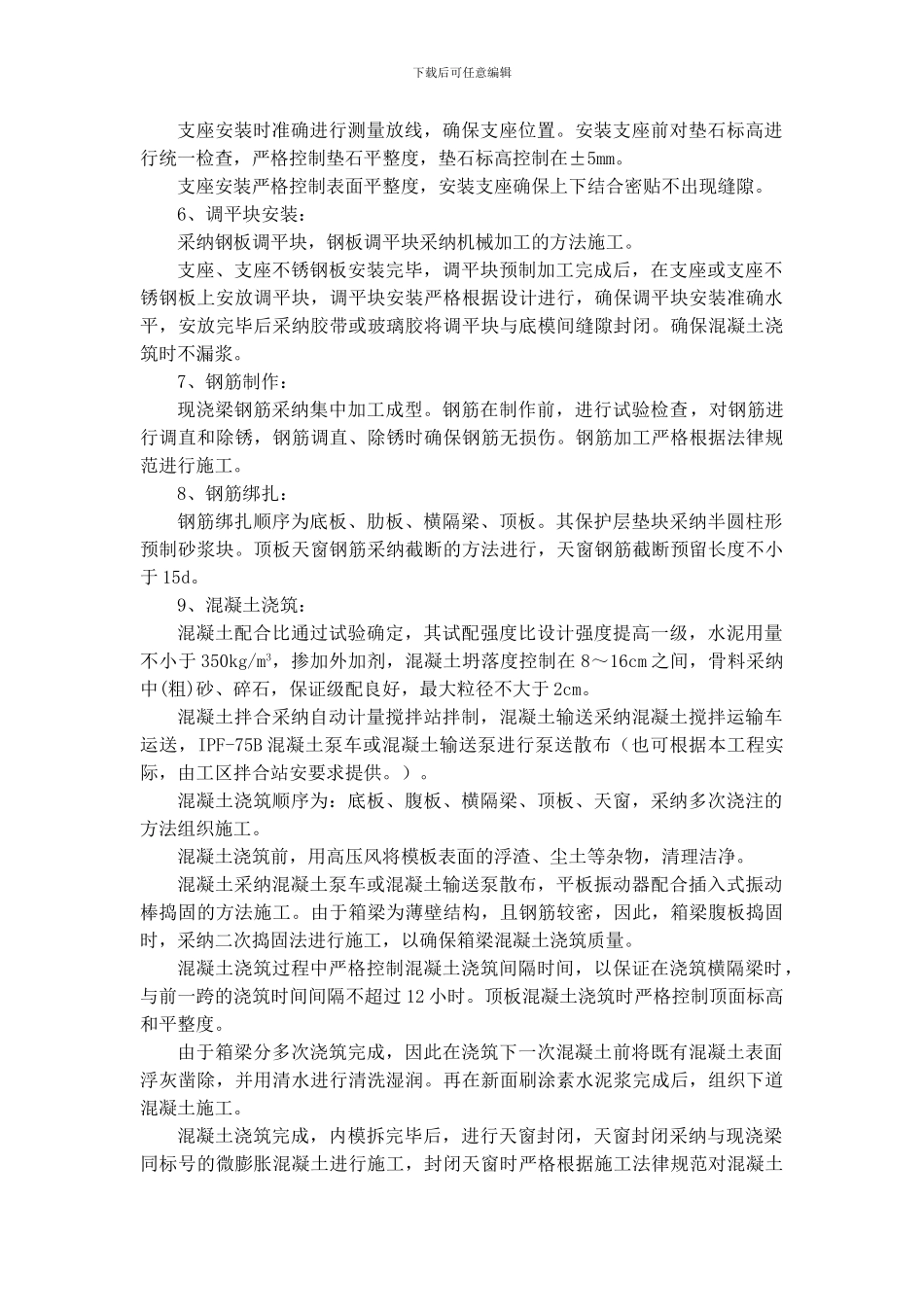

下载后可任意编辑现浇连续梁施工方案 根据施工现场的实际情况及设计方案,钢筋混凝土连续梁采纳就地搭设满堂支架现浇的方法进行施工
其主要工作内容为:地基处理、支架搭设、模板安装、支座及调平块安装、钢筋制作及绑扎、浇筑混凝土、拆模与养护
1、地基处理:将桥宽范围内每侧加宽 3
0 米,将原地面表层 0
3 米种植土铲除,采纳三七灰土 0
6 米厚进行换填,顺桥横向设置 1%的“人”字型排水坡,基地表面铺设一层防水彩条布,彩条布接缝采纳重插搭接或胶带粘接
基础两侧设置排水沟
2、支架搭设:支架立杆底采纳铁路甲级Ⅰ类枕木,枕木下用粗砂找平
枕木纵向间距为0
9 米,横向满铺,纵向长度为桥跨长度,横向宽度为桥宽每侧各加宽 1
支架采纳碗扣式杆件进行搭设
根据检算,其间距在梁跨、横隔梁下分别为 0
9m 和 0
支架根据桥梁设计尺寸进行搭设,支架搭设完毕后,采纳钢管纵、横向进行加固
在支架顶部纵、横向设两层方木,其尺寸为12×14cm 和 6×8cm
3、支架预压:根据设计要求在安装底模前,对支架、地基进行加载试验,加载值为箱梁自重的 95%,加载时间根据观测支架、地基沉落完成情况确定,加载时间一般为 24 小时
当地基较松软时,适当延长加载时间,加载时对支架变形进行测量,以确定支架的非弹性变形和弹性变形值,作为支架弹性沉落量的依据,以便逐步减载
4、模板安装:现浇梁底模面板采纳厚 15mm 的竹胶板,竹胶板上铺贴地板革
底模下设6×8cm 的方木,布设间距在梁跨下为 0
4m;横隔梁下为 0
3m,方木顺桥纵向布设
在底模安装时,沉落量和预留拱度同时调整设置,以确保梁体线形准确
预拱度设置,各孔跨中预拱度为 2
侧模面板采纳厚 15mm 竹胶板,竹胶板上贴地板革
面板下采纳 4×4cm 方木,根据间距 0
45m 与面板连接制作成大块模板
