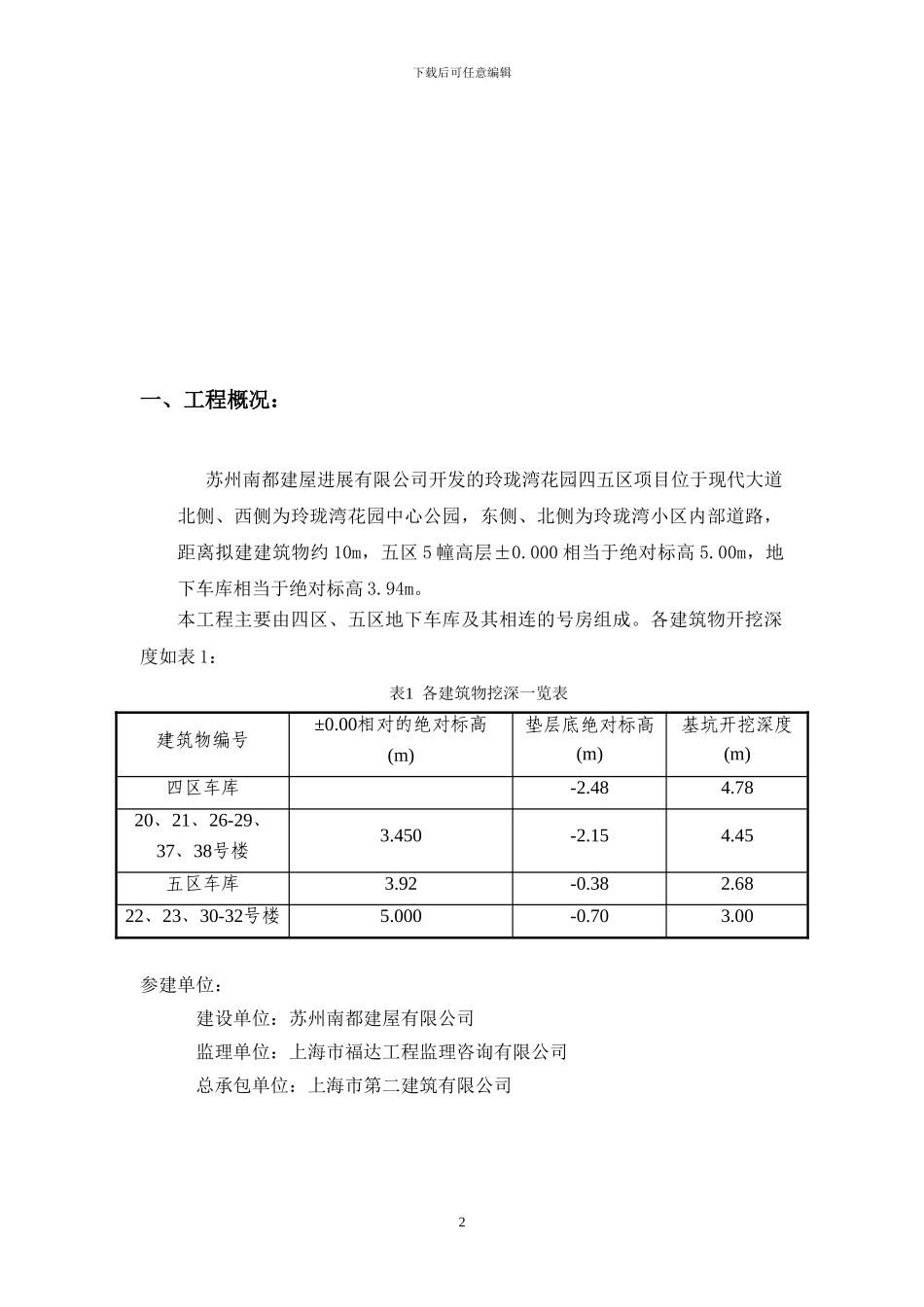

下载后可任意编辑土方开挖施工方案 上海二建苏州玲珑湾项目部2024 年 6 月 2 日1下载后可任意编辑一、工程概况:苏州南都建屋进展有限公司开发的玲珑湾花园四五区项目位于现代大道北侧、西侧为玲珑湾花园中心公园,东侧、北侧为玲珑湾小区内部道路,距离拟建建筑物约 10m,五区 5 幢高层±0.000 相当于绝对标高 5.00m,地下车库相当于绝对标高 3.94m。本工程主要由四区、五区地下车库及其相连的号房组成。各建筑物开挖深度如表 1:表1 各建筑物挖深一览表建筑物编号±0.00相对的绝对标高(m)垫层底绝对标高(m)基坑开挖深度(m)四区车库-2.484.7820、21、26-29、37、38号楼3.450-2.154.45五区车库3.92-0.382.6822、23、30-32号楼5.000-0.703.00参建单位:建设单位:苏州南都建屋有限公司监理单位:上海市福达工程监理咨询有限公司总承包单位:上海市第二建筑有限公司2下载后可任意编辑二、施工流程 土方开挖放线-→土方开挖-→人工扦土三、主要施工顺序本工程的土方开挖顺序为:22#房-→地库东北段、23#-→地下车库西北32#房-→地下车库南侧31#房、30#。3桩基静载试验测量放线降水井点安装井点降水人工挖土清底机械挖土基坑边坡护坡塔吊安装塔吊基础桩头处理承台底板垫层桩基动测承台底板基础围护桩施工下载后可任意编辑四、主要施工方法1、测量放线:桩基施工完毕后,首先要复核控制线和主控轴是否受了压桩的影响,然后可依据主控线放出各条轴线和基坑基槽的上下开挖线,如有需要可于不易受干扰之处设置轴线控制点,并作明显的标志和保护。2、根据现场自然地面标高和设计施工图要求,该工程所处的场地属于长江三角洲太糊流域冲湖积平原区。场地东侧、北侧的小区内部道路距离拟建建筑物基坑边界 10m 左右,西侧紧临玲珑花园公园,公园景观距离 31#楼仅 5m左右,采纳土钉墙围护。其他地方采纳 1:1 放坡,钢丝网片,C20 混凝土,厚度 60mm。(具体见基坑围护方案)开挖时坑底每侧留工作面 30cm 和排水沟 20 cm,共计 50 cm。本工程土方开挖采纳两台反铲挖土机和人工清土配合进行,机械挖土控制标高应高出条基或承台砼垫层底标高 300mm,余下的 300mm 土方由人工开挖,人工开挖的土方堆放于条基或承台间的间隙。土方的堆置高度不得大于 1.8m。在土方开挖时,派专业测量工进行挖深测量控制,误差控制在 20mm以内,当土方开挖到坑底时,应于坑底测设垫层施工用标高控制点,间距两米。基坑周边设置 200mm 宽,最...
