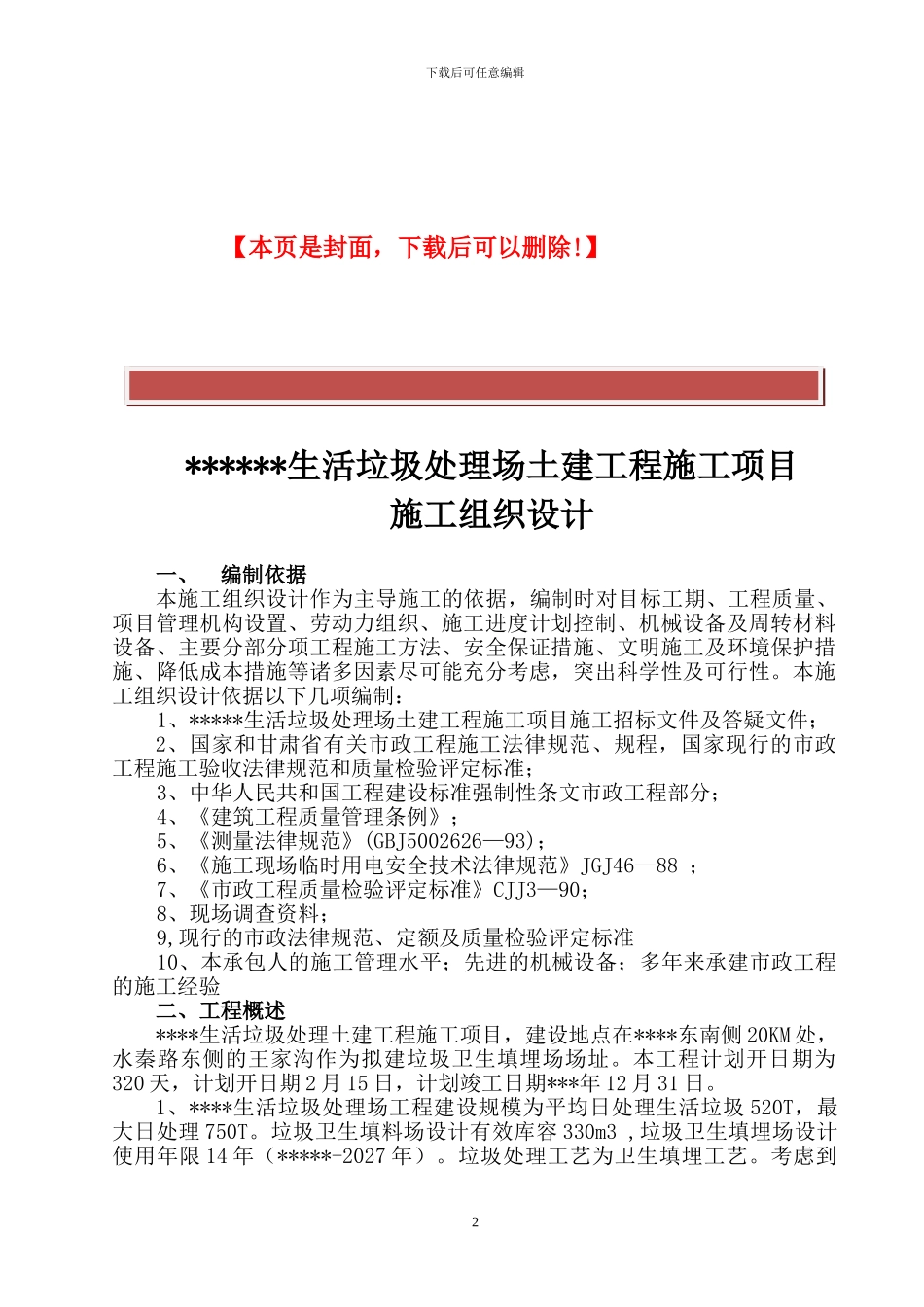

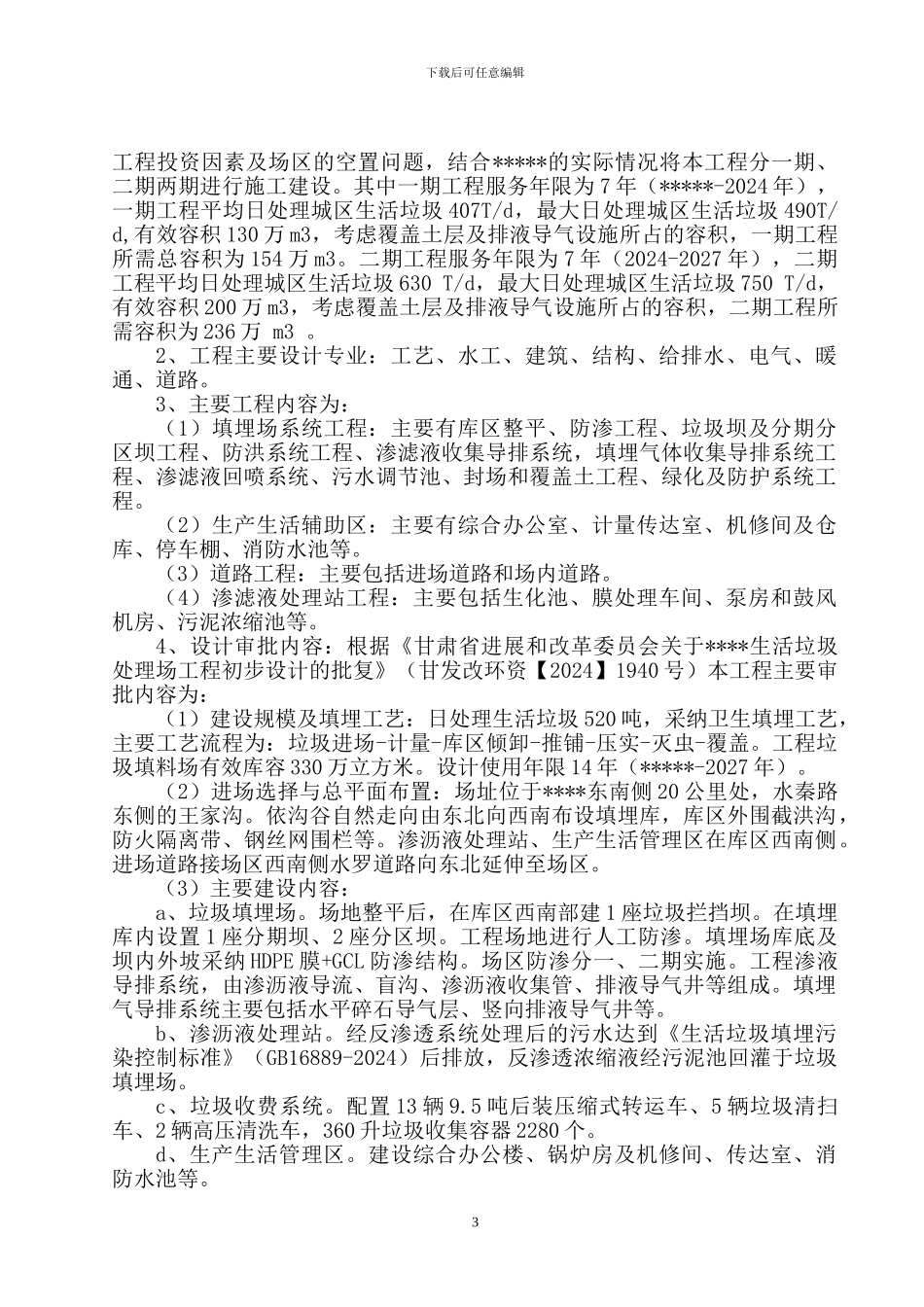

下载后可任意编辑 精品文档下载 1最新资料,word 文档,可以自由编辑!!下载后可任意编辑【本页是封面,下载后可以删除!】******生活垃圾处理场土建工程施工项目施工组织设计一、 编制依据本施工组织设计作为主导施工的依据,编制时对目标工期、工程质量、项目管理机构设置、劳动力组织、施工进度计划控制、机械设备及周转材料设备、主要分部分项工程施工方法、安全保证措施、文明施工及环境保护措施、降低成本措施等诸多因素尽可能充分考虑,突出科学性及可行性。本施工组织设计依据以下几项编制:1、*****生活垃圾处理场土建工程施工项目施工招标文件及答疑文件;2、国家和甘肃省有关市政工程施工法律规范、规程,国家现行的市政工程施工验收法律规范和质量检验评定标准;3、中华人民共和国工程建设标准强制性条文市政工程部分;4、《建筑工程质量管理条例》;5、《测量法律规范》(GBJ5002626—93);6、《施工现场临时用电安全技术法律规范》JGJ46—88 ; 7、《市政工程质量检验评定标准》CJJ3—90;8、现场调查资料;9,现行的市政法律规范、定额及质量检验评定标准10、本承包人的施工管理水平;先进的机械设备;多年来承建市政工程的施工经验二、工程概述****生活垃圾处理土建工程施工项目,建设地点在****东南侧 20KM 处,水秦路东侧的王家沟作为拟建垃圾卫生填埋场场址。本工程计划开日期为320 天,计划开日期 2 月 15 日,计划竣工日期***年 12 月 31 日。1、****生活垃圾处理场工程建设规模为平均日处理生活垃圾 520T,最大日处理 750T。垃圾卫生填料场设计有效库容 330m3 ,垃圾卫生填埋场设计使用年限 14 年(*****-2027 年)。垃圾处理工艺为卫生填埋工艺。考虑到2下载后可任意编辑工程投资因素及场区的空置问题,结合*****的实际情况将本工程分一期、二期两期进行施工建设。其中一期工程服务年限为 7 年(*****-2024 年),一期工程平均日处理城区生活垃圾 407T/d,最大日处理城区生活垃圾 490T/d,有效容积 130 万 m3,考虑覆盖土层及排液导气设施所占的容积,一期工程所需总容积为 154 万 m3。二期工程服务年限为 7 年(2024-2027 年),二期工程平均日处理城区生活垃圾 630 T/d,最大日处理城区生活垃圾 750 T/d,有效容积 200 万 m3,考虑覆盖土层及排液导气设施所占的容积,二期工程所需容积为 236 万 m3 。2、工程主要设计专业:工艺、水工、建筑、结构、给排水、电气、暖通、道...
