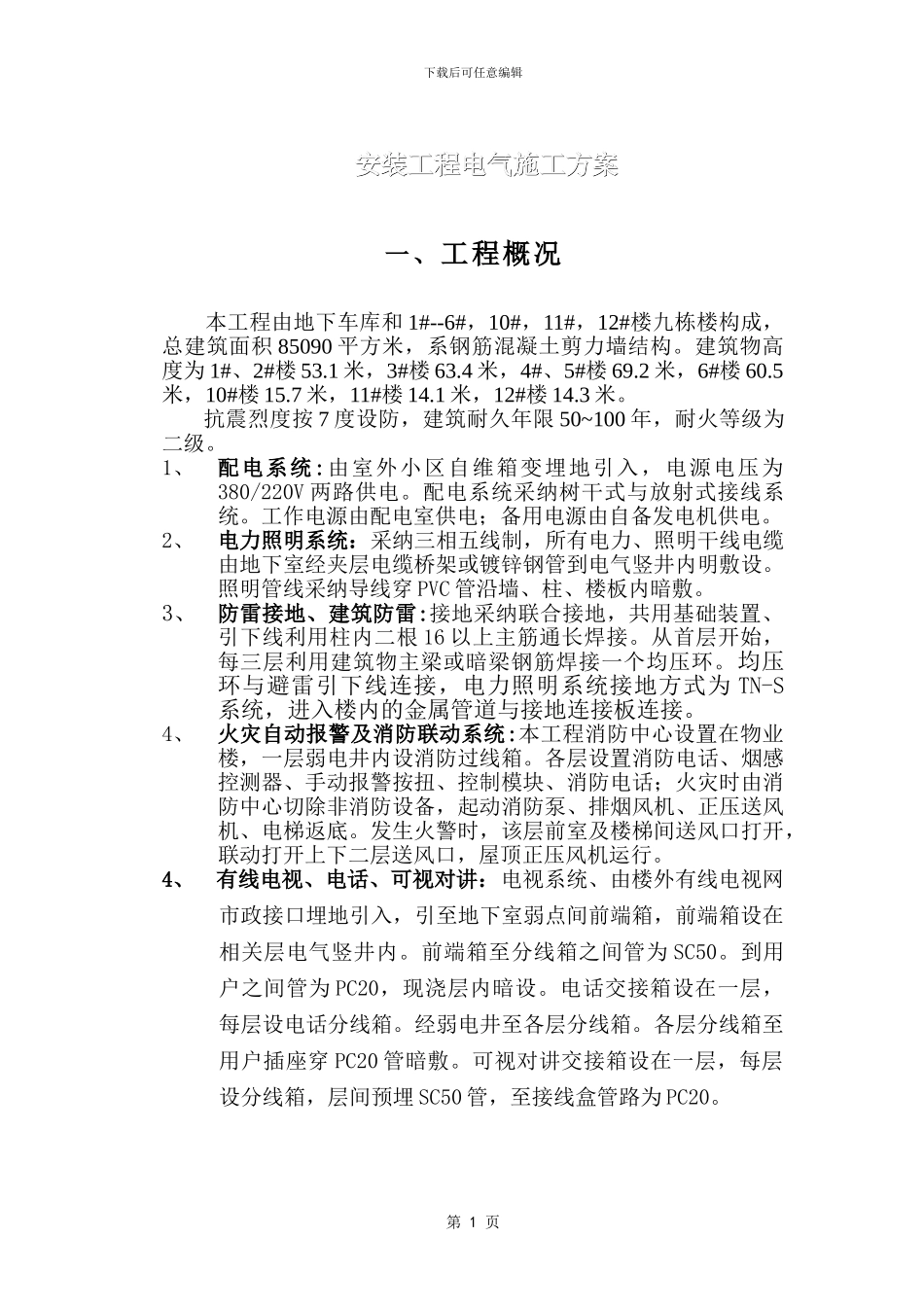

下载后可任意编辑 安装工程电气施工方案安装工程电气施工方案一、工程概况本工程由地下车库和 1#--6#,10#,11#,12#楼九栋楼构成,总建筑面积 85090 平方米,系钢筋混凝土剪力墙结构。建筑物高度为 1#、2#楼 53.1 米,3#楼 63.4 米,4#、5#楼 69.2 米,6#楼 60.5米,10#楼 15.7 米,11#楼 14.1 米,12#楼 14.3 米。抗震烈度按 7 度设防,建筑耐久年限 50~100 年,耐火等级为二级。1、配电系统:由室外小区自维箱变埋地引入,电源电压为380/220V 两路供电。配电系统采纳树干式与放射式接线系统。工作电源由配电室供电;备用电源由自备发电机供电。2、电力照明系统:采纳三相五线制,所有电力、照明干线电缆由地下室经夹层电缆桥架或镀锌钢管到电气竖井内明敷设。照明管线采纳导线穿 PVC 管沿墙、柱、楼板内暗敷。3、防雷接地、建筑防雷:接地采纳联合接地,共用基础装置、引下线利用柱内二根 16 以上主筋通长焊接。从首层开始,每三层利用建筑物主梁或暗梁钢筋焊接一个均压环。均压环与避雷引下线连接,电力照明系统接地方式为 TN-S系统,进入楼内的金属管道与接地连接板连接。4、火灾自动报警及消防联动系统:本工程消防中心设置在物业楼,一层弱电井内设消防过线箱。各层设置消防电话、烟感控测器、手动报警按扭、控制模块、消防电话;火灾时由消防中心切除非消防设备,起动消防泵、排烟风机、正压送风机、电梯返底。发生火警时,该层前室及楼梯间送风口打开,联动打开上下二层送风口,屋顶正压风机运行。4、 有线电视、电话、可视对讲:电视系统、由楼外有线电视网市政接口埋地引入,引至地下室弱点间前端箱,前端箱设在相关层电气竖井内。前端箱至分线箱之间管为 SC50。到用户之间管为 PC20,现浇层内暗设。电话交接箱设在一层,每层设电话分线箱。经弱电井至各层分线箱。各层分线箱至用户插座穿 PC20 管暗敷。可视对讲交接箱设在一层,每层设分线箱,层间预埋 SC50 管,至接线盒管路为 PC20。第 1 页下载后可任意编辑二、 施工组织及施工部署 2.01 施工组织与准备1、本项目实行项目经理负责制。配备有专业施工经验的技术人员担任各专业施工员,按“分工职责、专业对口、内外协调”的原则,对本工程的施工质量、进度、现场文明施工、安全和后勤工作实施系统监管与服务。2、熟悉施工图纸,组织有关人员做好自审、联审、会审工作,开好设计交底会。3、合理组织好劳动力,协调好各工种的交叉作业,使施工作...
