下载后可任意编辑客运专线路基工程电缆井施工作业指导书1 适用范围适用于客专路基工程电缆井施工
2 作业准备2
1 内业技术准备作业指导书编制完成后,应在施工前组织技术人员仔细阅读、审核图纸,学习实施性施工组织设计,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工作业人员进行上岗前技术培训,考核合格后持证上岗
(2)图纸及验收标准采纳:《铁路路基电缆槽》(通路(2024)8401);《高速铁路路基工程施工技术指南》(铁建设【2024】241 号);《高速铁路路基工程施工质量验收标准》(TB10751-2024);2
2 外业技术准备施工作业人员进场,并准备好相关施工设备和物资
3 技术要求施工过程严格根据设计图纸和验标上的相关要求组织施工,在大面积施工前,选择一段具有代表性的路基进行工艺试验,确定相关工艺参数,并报监理单位确认

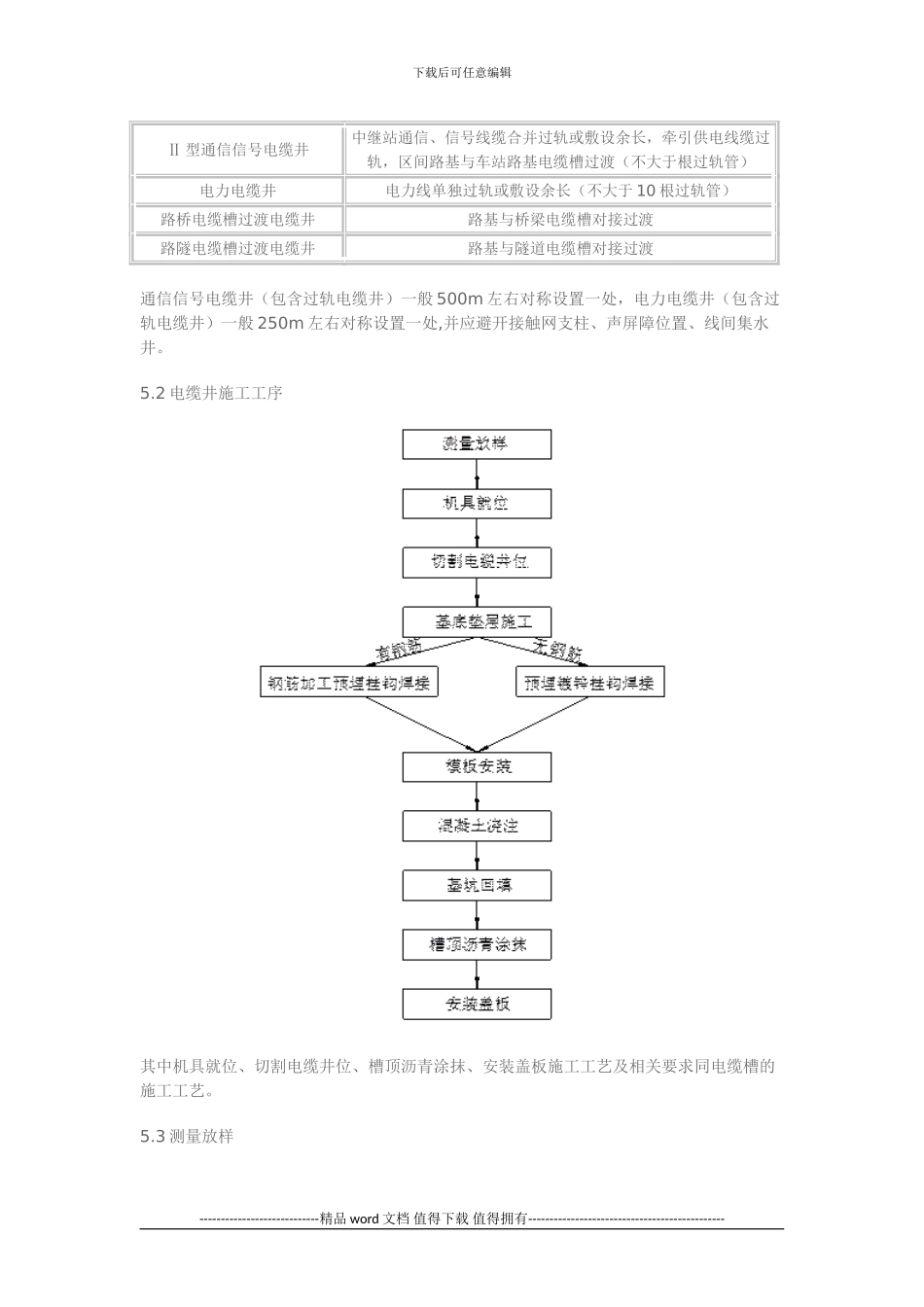

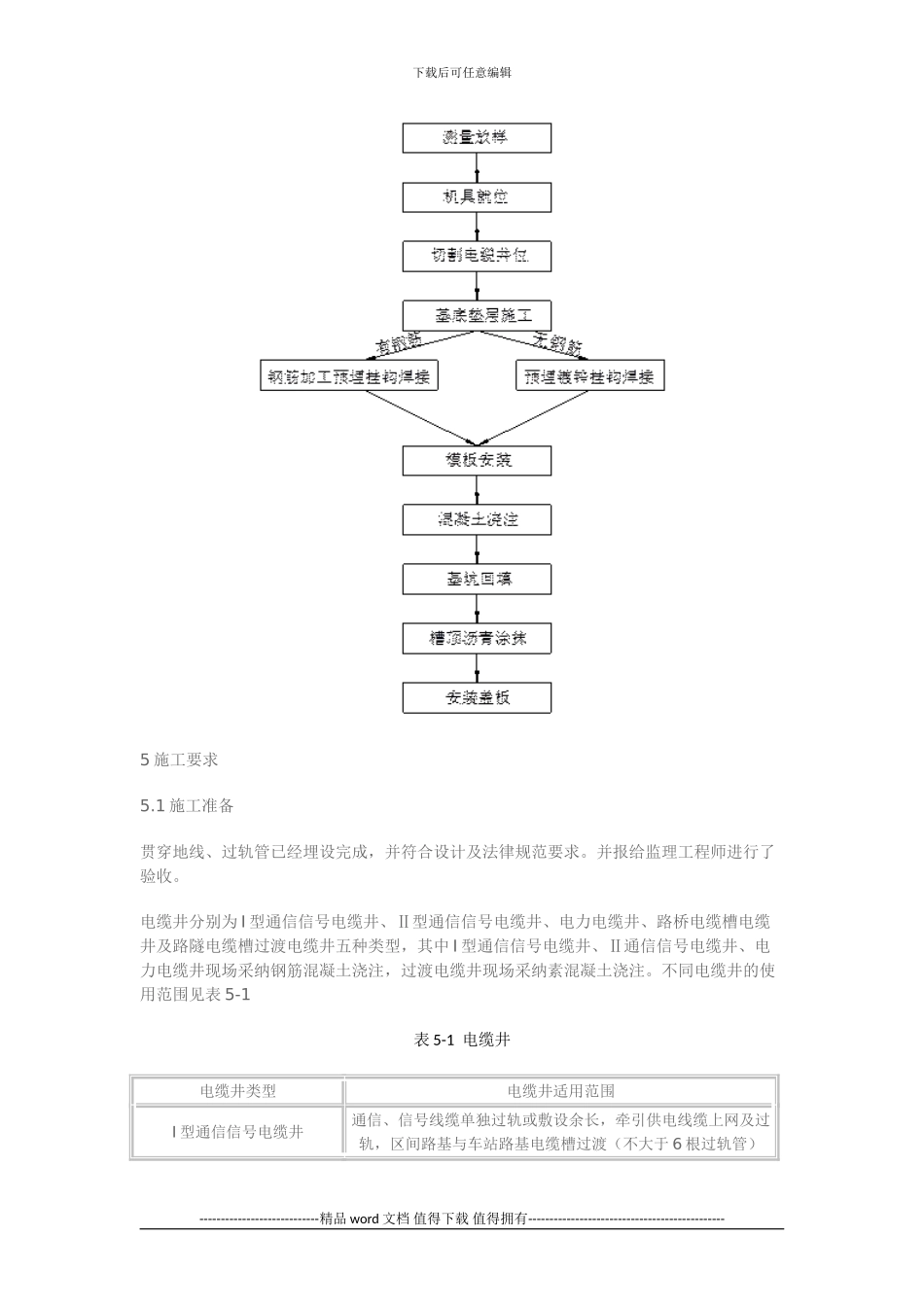

4 工艺流程----------------------------精品 word 文档 值得下载 值得拥有----------------------------------------------下载后可任意编辑5 施工要求5
1 施工准备贯穿地线、过轨管已经埋设完成,并符合设计及法律规范要求
并报给监理工程师进行了验收
电缆井分别为 I 型通信信号电缆井、Ⅱ型通信信号电缆井、电力电缆井、路桥电缆槽电缆井及路隧电缆槽过渡电缆井五种类型,其中 I 型通信信号电缆井、Ⅱ通信信号电缆井、电力电缆井现场采纳钢筋混凝土浇注,过渡电缆井现场采纳素混凝土浇注
不同电缆井的使用范围见表 5-1表 5-1 电缆井电缆井类型电缆井适用范围I 型通信信号电缆井通信、信号线缆单独过轨或敷设余长,牵引供电线缆上网及过轨,区间路基与车站路基电缆槽过渡(不大于 6 根过轨管)--------------------
