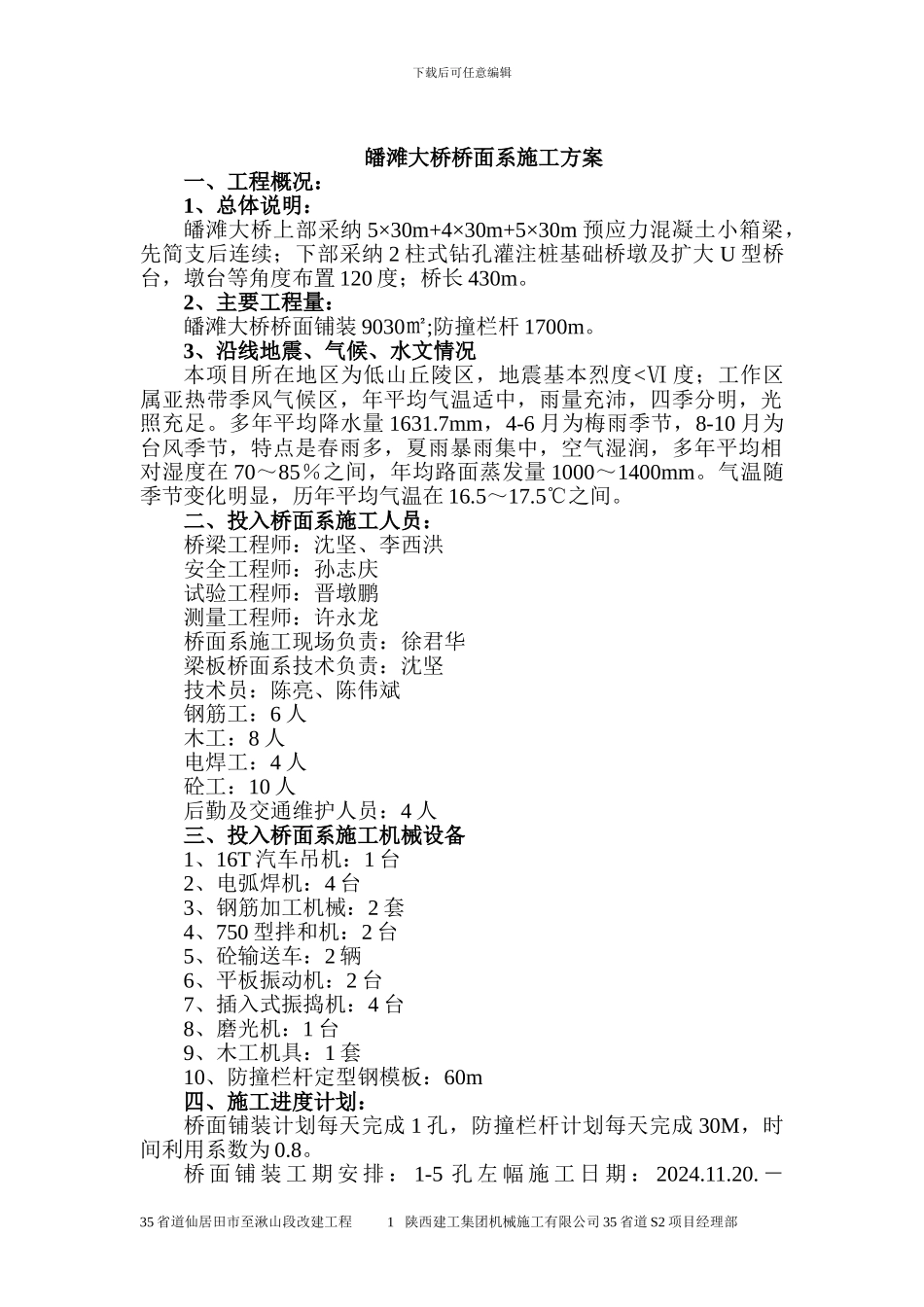

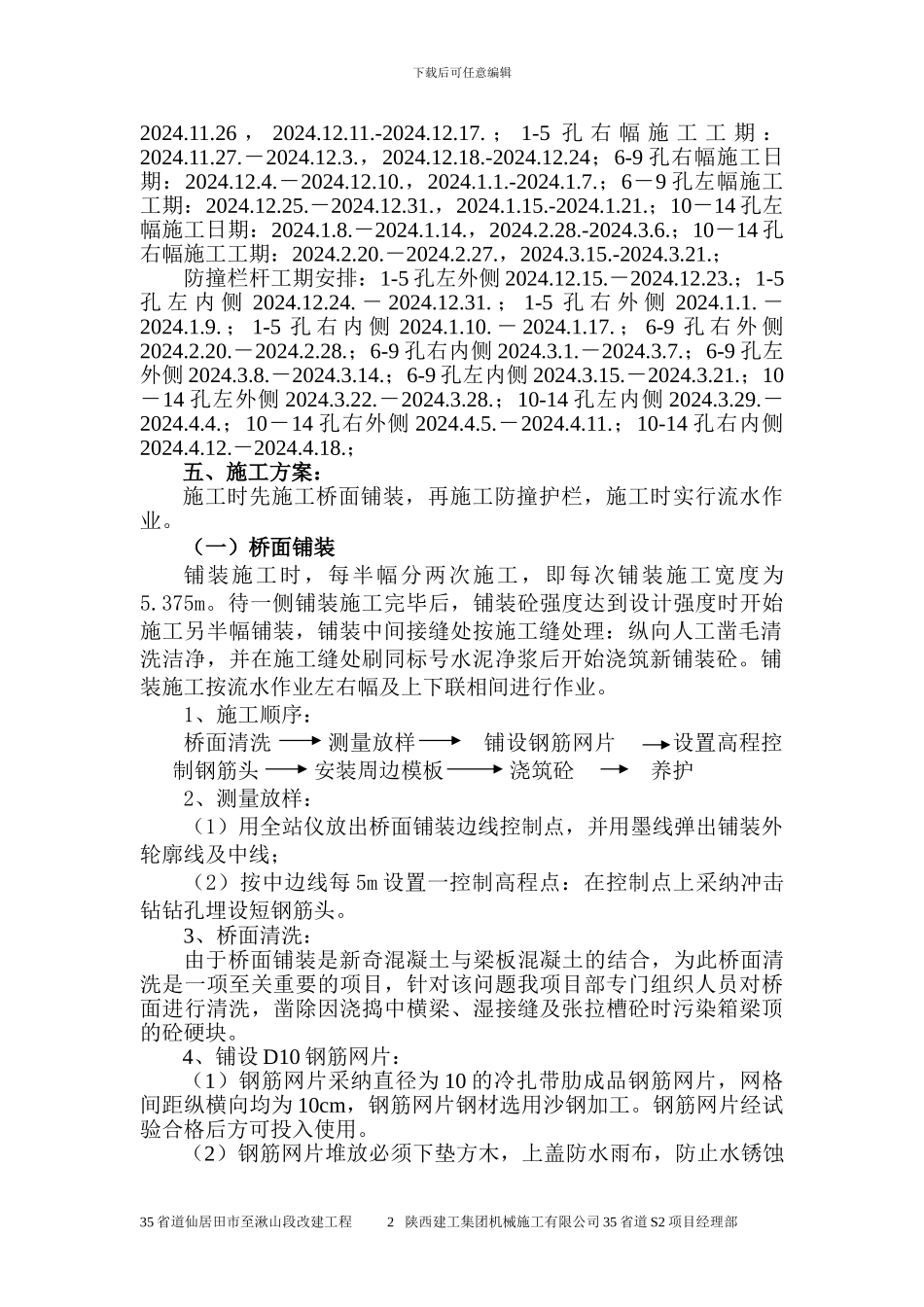

下载后可任意编辑皤滩大桥桥面系施工方案一、工程概况:1、总体说明:皤滩大桥上部采纳 5×30m+4×30m+5×30m 预应力混凝土小箱梁,先简支后连续;下部采纳 2 柱式钻孔灌注桩基础桥墩及扩大 U 型桥台,墩台等角度布置 120 度;桥长 430m。2、主要工程量:皤滩大桥桥面铺装 9030㎡;防撞栏杆 1700m。3、沿线地震、气候、水文情况本项目所在地区为低山丘陵区,地震基本烈度<Ⅵ 度;工作区属亚热带季风气候区,年平均气温适中,雨量充沛,四季分明,光照充足。多年平均降水量 1631.7mm,4-6 月为梅雨季节,8-10 月为台风季节,特点是春雨多,夏雨暴雨集中,空气湿润,多年平均相对湿度在 70~85%之间,年均路面蒸发量 1000~1400mm。气温随季节变化明显,历年平均气温在 16.5~17.5℃之间。二、投入桥面系施工人员:桥梁工程师:沈坚、李西洪安全工程师:孙志庆试验工程师:晋墩鹏测量工程师:许永龙桥面系施工现场负责:徐君华梁板桥面系技术负责:沈坚技术员:陈亮、陈伟斌钢筋工:6 人木工:8 人电焊工:4 人砼工:10 人后勤及交通维护人员:4 人三、投入桥面系施工机械设备1、16T 汽车吊机:1 台2、电弧焊机:4 台3、钢筋加工机械:2 套4、750 型拌和机:2 台5、砼输送车:2 辆6、平板振动机:2 台7、插入式振捣机:4 台8、磨光机:1 台9、木工机具:1 套10、防撞栏杆定型钢模板:60m四、施工进度计划:桥面铺装计划每天完成 1 孔,防撞栏杆计划每天完成 30M,时间利用系数为 0.8。桥 面 铺 装 工 期 安 排 : 1-5 孔 左 幅 施 工 日 期 : 2024.11.20. -35 省道仙居田市至湫山段改建工程 1 陕西建工集团机械施工有限公司 35 省道 S2 项目经理部下载后可任意编辑2024.11.26 , 2024.12.11.-2024.12.17. ; 1-5 孔 右 幅 施 工 工 期 :2024.11.27.-2024.12.3.,2024.12.18.-2024.12.24;6-9 孔右幅施工日期:2024.12.4.-2024.12.10.,2024.1.1.-2024.1.7.;6-9 孔左幅施工工期:2024.12.25.-2024.12.31.,2024.1.15.-2024.1.21.;10-14 孔左幅施工日期:2024.1.8.-2024.1.14.,2024.2.28.-2024.3.6.;10-14 孔右幅施工工期:2024.2.20.-2024.2.27.,2024.3.15.-2024.3.21.;防撞栏杆工期安排:1-5 孔左外侧 2024.12.15.-2024.12.23.;1-5孔 左 内 侧 2024.12.24. - 2024.12.31. ; 1-5 孔 右 外 侧 2024.1.1. -2024.1.9. ; 1-5...
