下载后可任意编辑AK1+580 钢筋混凝土盖板涵首件工程施工组织设计一、工程概况本合同段拟定 AK1+580 钢筋混凝土盖板涵(1-2
0)为首件工程,涵长为 26
87 米,基础、墙身均采纳 C25 混凝土,台帽、盖板均为 C30 钢筋混凝土
二、施工前准备工作1、根据合同法律规范及监理实施细则,涵洞施工前必须对平面位置进行放样
2、进场施工人员、施工机械设备、建筑材料已满足涵洞施工的需要

三、计划开、完工时间计划开工时间: 2024 年 月 日计划完工时间: 2024 年 月 日施工进度计划根据工程特点、气候条件,以连续、均衡生产、防止前松后紧为原则,编制施工进度计划横道图
AK1+580 钢筋混凝土盖板涵首件工程施工计划进度横道图时间工程项目2024 年11 月12 月上旬中旬下旬上旬中旬下旬施工准备基坑开挖基础施工台身施工台帽施工盖板预制盖板安装四、质量控制、施工方案、工艺及施工要求(1)涵洞施工顺序施工准备 测量放样 基坑开挖 基底换填 基础施工 墙身施工 台身施工 盖板预制及安装 台背回填 洞口施工
(2)施工技术方案及工艺1、测量放样根据设计单位提供的导线点和水准点或经监理工程师批准的加密点和涵洞的设计中心里程,利用全站仪准确测放出涵洞的中轴线

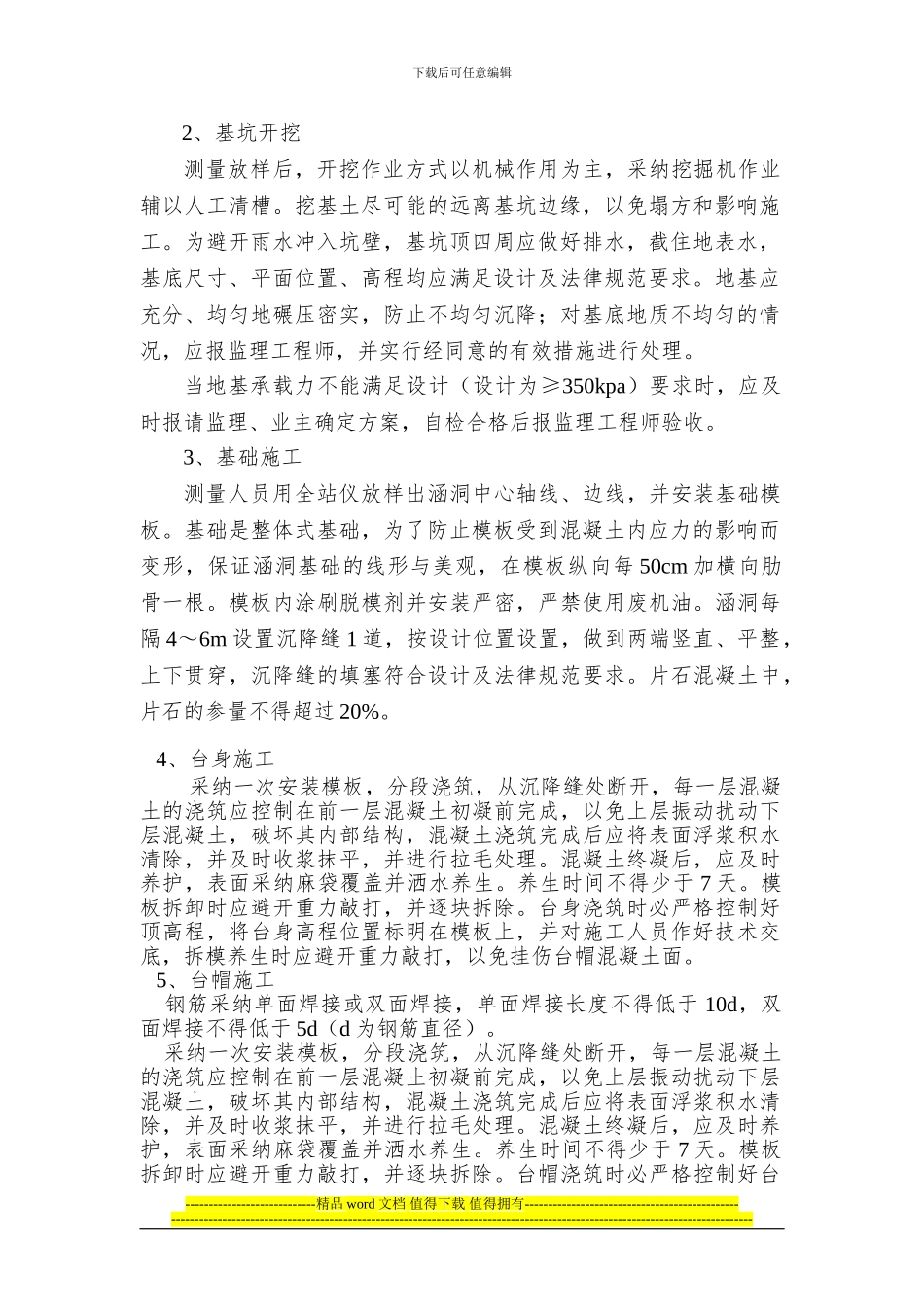

----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑2、基坑开挖测量放样后,开挖作
