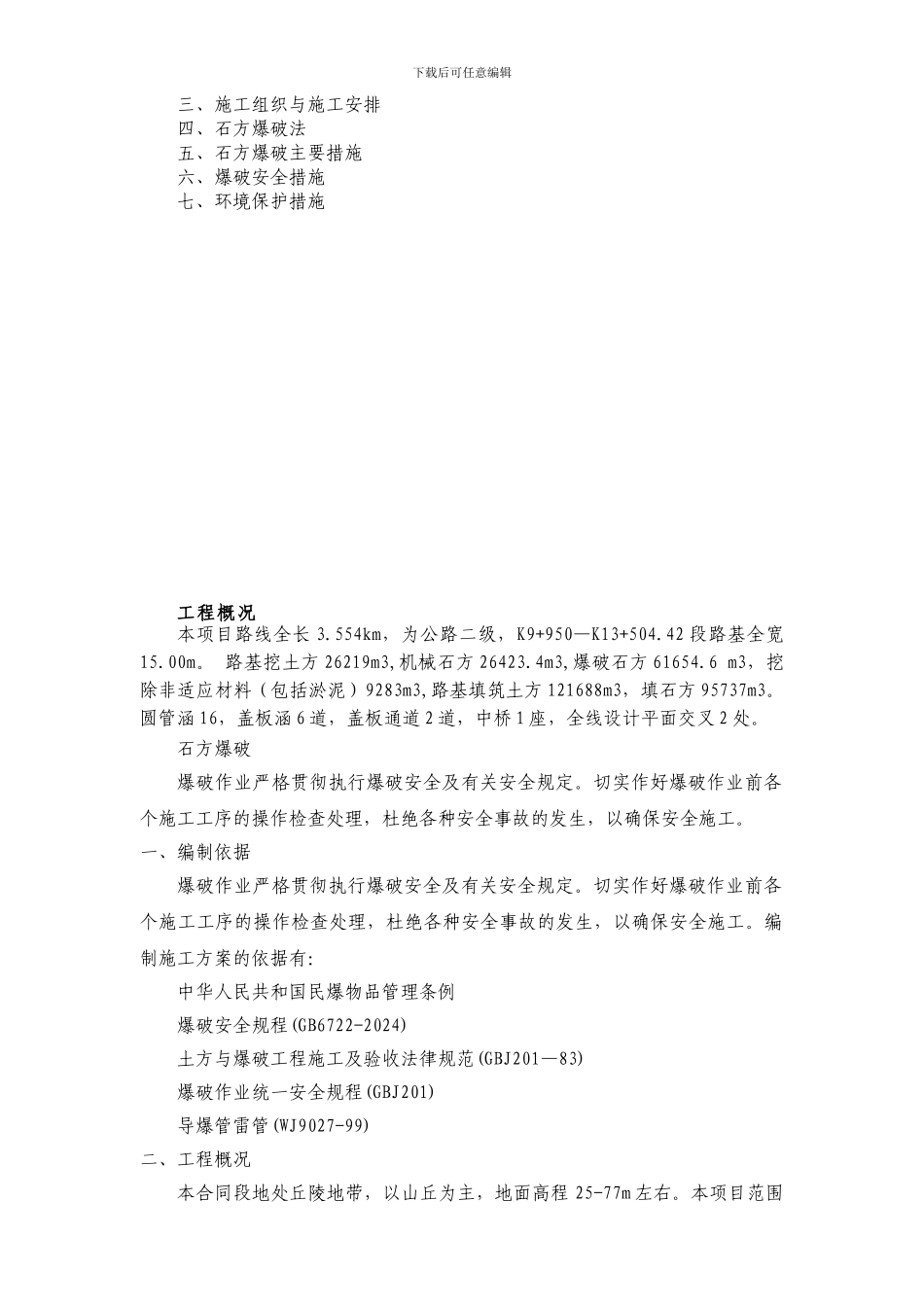

下载后可任意编辑黄兴大道北延线一期工程第四合同段石方爆破专项施工方案石方爆破专项施工方案监理单位:湖南和天工程项目管理有限公司 施工单位:湖南沙坪建筑有限公司 2009 年 10 月 5 日下载后可任意编辑石方爆破专项施工方案石方爆破专项施工方案编制人: 复核人: 审核人: 2024 年 10 月 5 日石方爆破专项施工方案目录一、编制依据二、工程概况下载后可任意编辑三、施工组织与施工安排四、石方爆破法五、石方爆破主要措施六、爆破安全措施七、环境保护措施工程概况本项目路线全长 3.554km,为公路二级,K9+950—K13+504.42 段路基全宽15.00m。 路基挖土方 26219m3,机械石方 26423.4m3,爆破石方 61654.6 m3,挖除非适应材料(包括淤泥)9283m3,路基填筑土方 121688m3,填石方 95737m3。圆管涵 16,盖板涵 6 道,盖板通道 2 道,中桥 1 座,全线设计平面交叉 2 处。石方爆破爆破作业严格贯彻执行爆破安全及有关安全规定。切实作好爆破作业前各个施工工序的操作检查处理,杜绝各种安全事故的发生,以确保安全施工。一、编制依据爆破作业严格贯彻执行爆破安全及有关安全规定。切实作好爆破作业前各个施工工序的操作检查处理,杜绝各种安全事故的发生,以确保安全施工。编制施工方案的依据有:中华人民共和国民爆物品管理条例爆破安全规程(GB6722-2024)土方与爆破工程施工及验收法律规范(GBJ201—83)爆破作业统一安全规程(GBJ201)导爆管雷管(WJ9027-99)二、工程概况本合同段地处丘陵地带,以山丘为主,地面高程 25-77m 左右。本项目范围下载后可任意编辑内基岩为冷家溪群板岩,山头一般出露,表层 1-2m 左右残积土;全风化板岩一般 1-2m 左右;强风化板岩一般 3-5m 以上。该段山丘一般较陡,地形起伏较大。三、施工组织和施工安排1、主要机械配置表机械名称规格型号额定功率(KW)或容量(M3)吨位(T)数量备注推土机D85180KW2挖掘机320185KW1挖掘机220114KW2汽车东风牌202、施工计划起讫时间:2009 年 10 月 10 日~2010 年 1 月 10 日。1、对于坚硬的岩石,为保证施工进度,采纳潜孔钻钻孔、深孔多排微差爆破法施工,炮眼布置方式为与边坡平行的倾斜孔。以松动爆破为主,配合小型爆破不得采纳大、中型爆破。 2、爆破作业之前,对爆破人员进行爆破技术及安全教育,对爆破器材进行检查、试验,制定有关安全、试验、检查的规程及维护施工交通的方案,并报工程师批准。 3、在大面积实施爆破...
