电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

砌体结构施工组织设计VIP免费

砌体结构施工组织设计_第1页
1/11
砌体结构施工组织设计_第2页
2/11
砌体结构施工组织设计_第3页
3/11

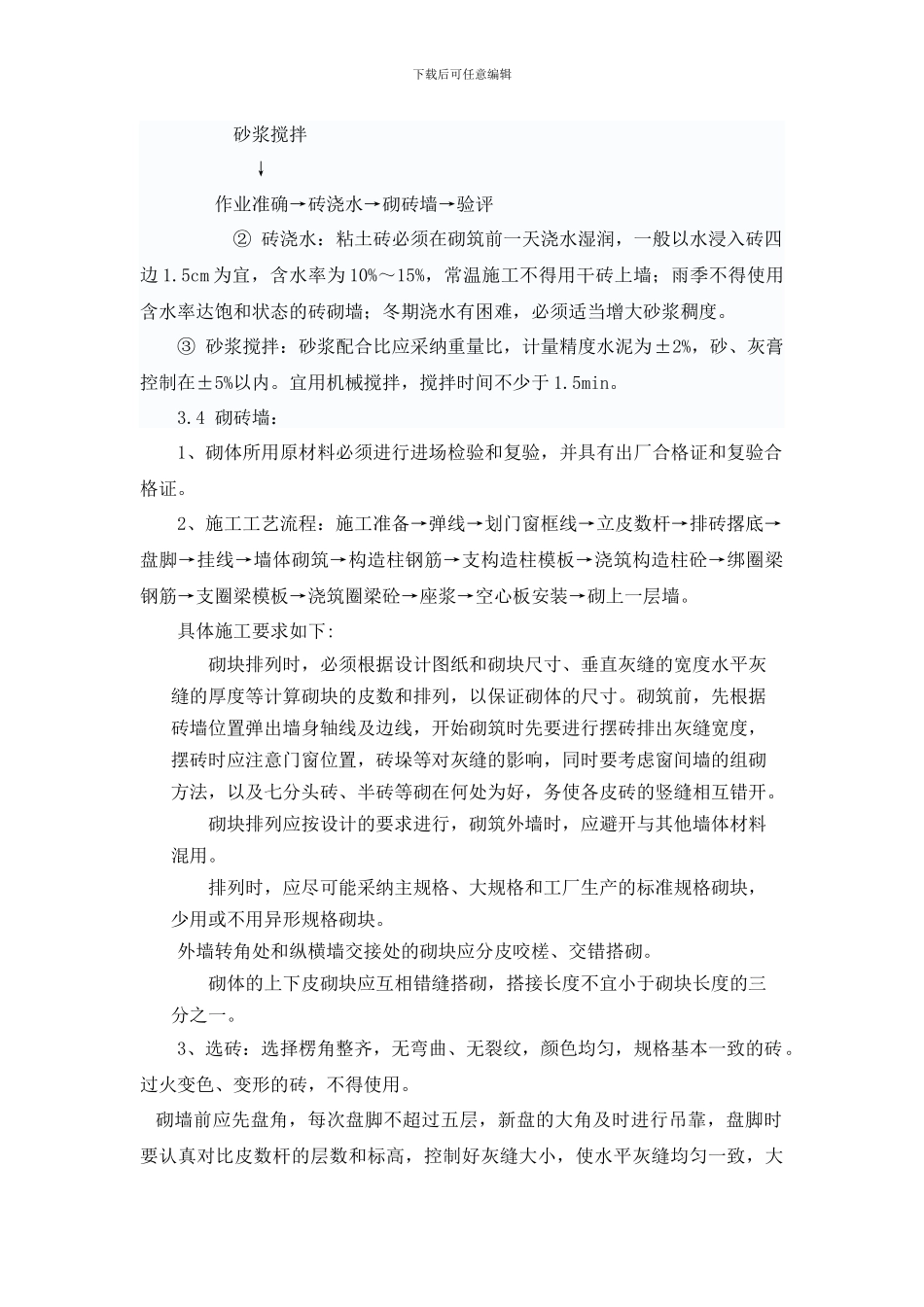

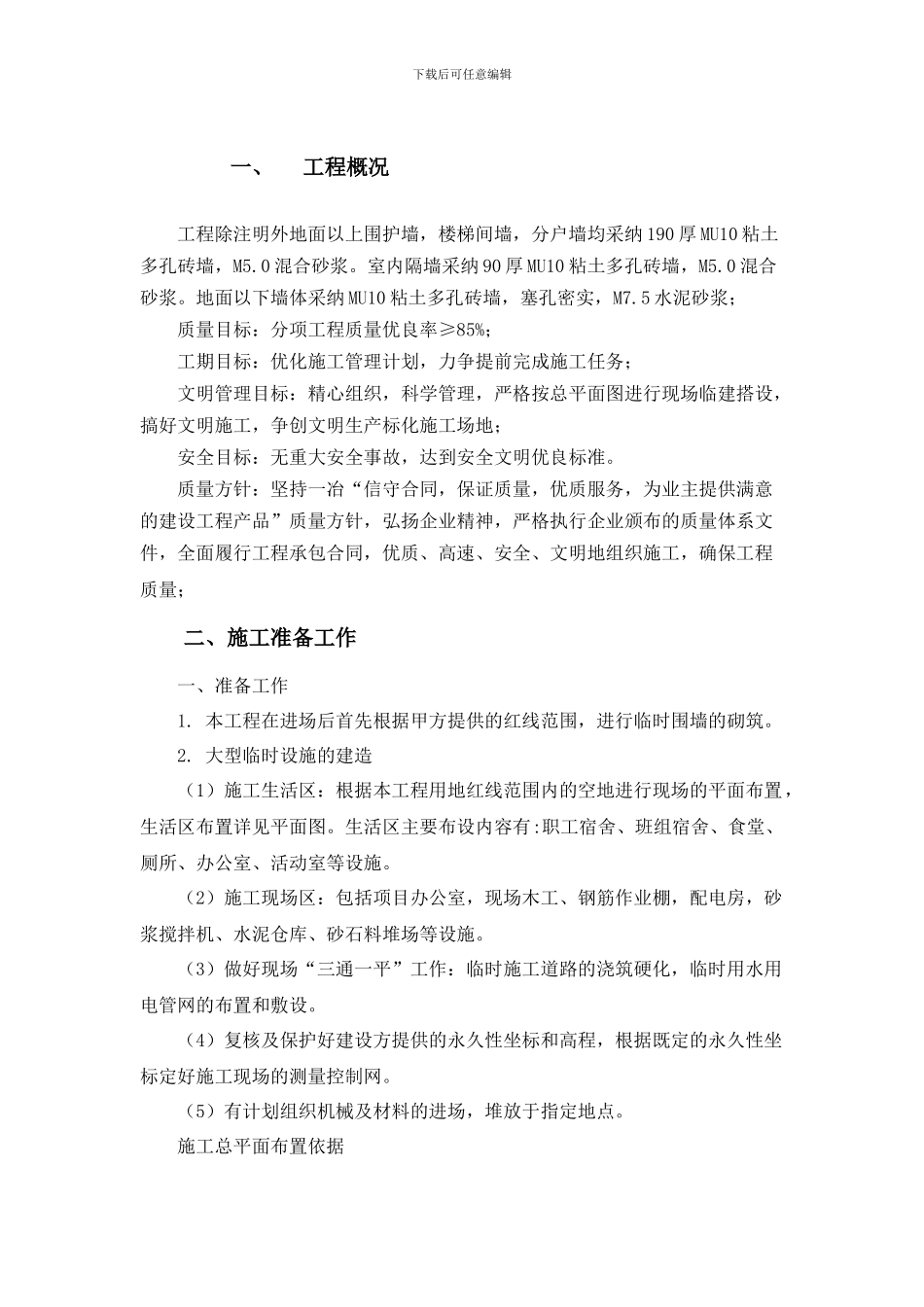

下载后可任意编辑一、工程概况工程除注明外地面以上围护墙,楼梯间墙,分户墙均采纳 190 厚 MU10 粘土多孔砖墙,M5.0 混合砂浆。室内隔墙采纳 90 厚 MU10 粘土多孔砖墙,M5.0 混合砂浆。地面以下墙体采纳 MU10 粘土多孔砖墙,塞孔密实,M7.5 水泥砂浆;质量目标:分项工程质量优良率≥85%;工期目标:优化施工管理计划,力争提前完成施工任务;文明管理目标:精心组织,科学管理,严格按总平面图进行现场临建搭设,搞好文明施工,争创文明生产标化施工场地;安全目标:无重大安全事故,达到安全文明优良标准。质量方针:坚持一冶“信守合同,保证质量,优质服务,为业主提供满意的建设工程产品”质量方针,弘扬企业精神,严格执行企业颁布的质量体系文件,全面履行工程承包合同,优质、高速、安全、文明地组织施工,确保工程质量; 二、施工准备工作一、准备工作1. 本工程在进场后首先根据甲方提供的红线范围,进行临时围墙的砌筑。2. 大型临时设施的建造(1)施工生活区:根据本工程用地红线范围内的空地进行现场的平面布置,生活区布置详见平面图。生活区主要布设内容有:职工宿舍、班组宿舍、食堂、厕所、办公室、活动室等设施。(2)施工现场区:包括项目办公室,现场木工、钢筋作业棚,配电房,砂浆搅拌机、水泥仓库、砂石料堆场等设施。(3)做好现场“三通一平”工作:临时施工道路的浇筑硬化,临时用水用电管网的布置和敷设。(4)复核及保护好建设方提供的永久性坐标和高程,根据既定的永久性坐标定好施工现场的测量控制网。(5)有计划组织机械及材料的进场,堆放于指定地点。施工总平面布置依据下载后可任意编辑1. 施工现场实际情况;2. 工程总的施工工艺流程安排;3. 建设部颁布的建设工程现场管理规定;4. 本单位有关文明施工和安全管理规定。施工总平面图的绘制及布置原则在满足施工工艺流程安排要求的前提下尽量紧凑,尽量缩短运输路线及各种管线的距离和长度,并充分考虑安全及环保。三、砌体施工方案3.1 材料及主要机具: ①砖:品种、强度等级必须符合设计要求,并有出厂合格证、试验单。边角整齐。 ②水泥:品种及标号应根据砌体部位及所处环境条件选择,一般宜采纳325 号普通硅酸盐水泥或矿渣硅酸盐水泥。 ③ 砂:用中砂,配制 M5 以下砂浆所用砂的含泥量不超过 10%,M5 及其以上砂浆的砂含泥量不超过 5%,使用前用 5mm 孔径的筛子过筛。 ④ 掺合料:白灰熟化时间不少于 7d,或采纳粉煤灰...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

砌体结构施工组织设计

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
