下载后可任意编辑 砖墙砌筑施工工艺标准XDQB2024-005一、工艺流程:熟悉图纸→粘土砖湿润→复核中线→画皮数杆→试排底砖→正式砌砖→门窗洞口留置→至梁底留空斜砌砖→质量检查→间歇 8 天----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

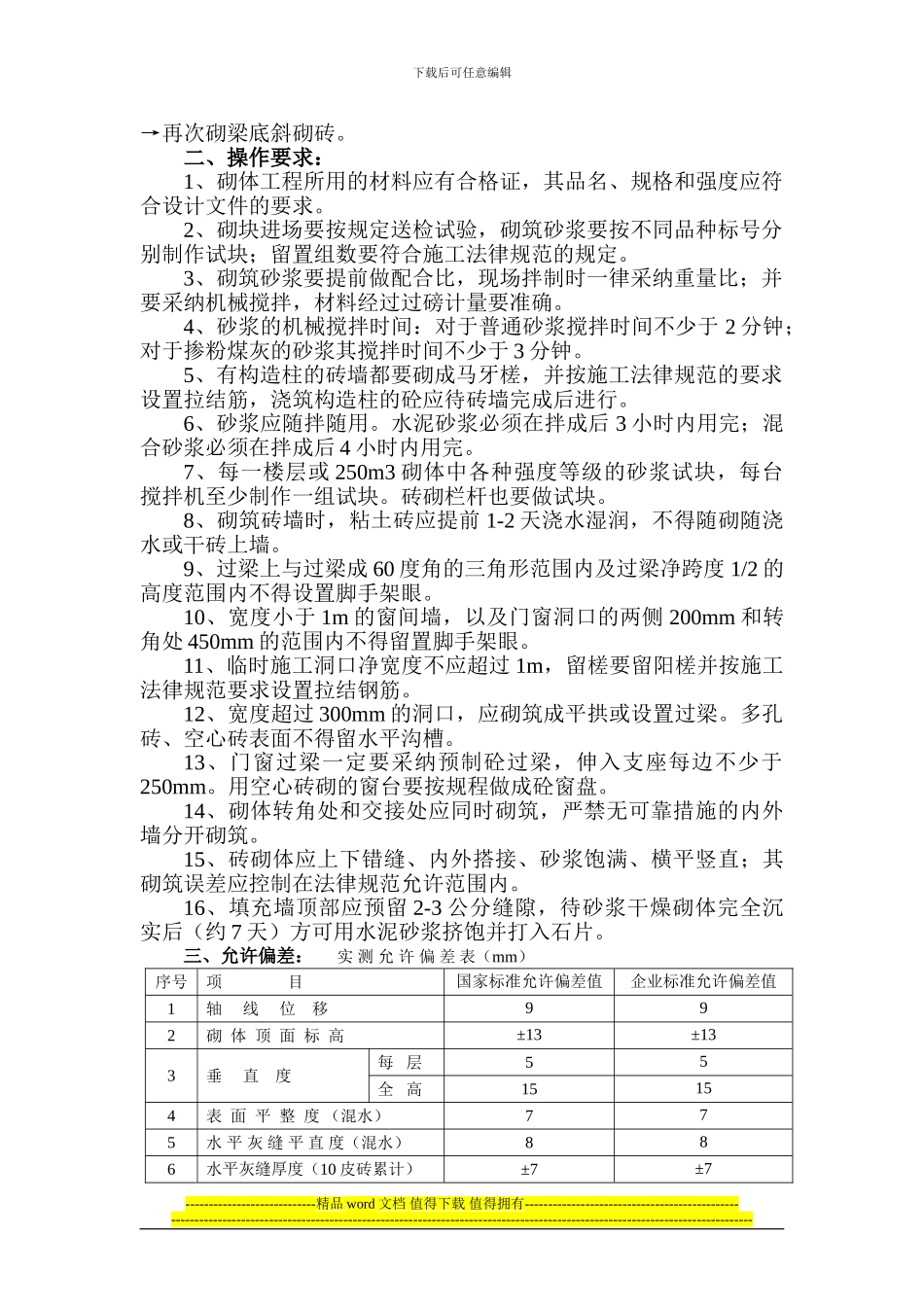

】下载后可任意编辑→再次砌梁底斜砌砖
二、操作要求:1、砌体工程所用的材料应有合格证,其品名、规格和强度应符合设计文件的要求
2、砌块进场要按规定送检试验,砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工法律规范的规定
3、砌筑砂浆要提前做配合比,现场拌制时一律采纳重量比;并要采纳机械搅拌,材料经过过磅计量要准确
4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于 2 分钟;对于掺粉煤灰的砂浆其搅拌时间不少于 3 分钟
5、有构造柱的砖墙都要砌成马牙槎,并按施工法律规范的要求设置拉结筋,浇筑构造柱的砼应待砖墙完成后进行
6、砂浆应随拌随用
水泥砂浆必须在拌成后 3 小时内用完;混合砂浆必须在拌成后 4 小时内用完
7、每一楼层或 250m3 砌体中各种强度等级的砂浆试块,每台搅拌机至少制作一组试块
砖砌栏杆也要做试块
8、砌筑砖墙时,粘土砖应提前 1-2 天浇水湿润,不得随砌随浇水或干砖上墙

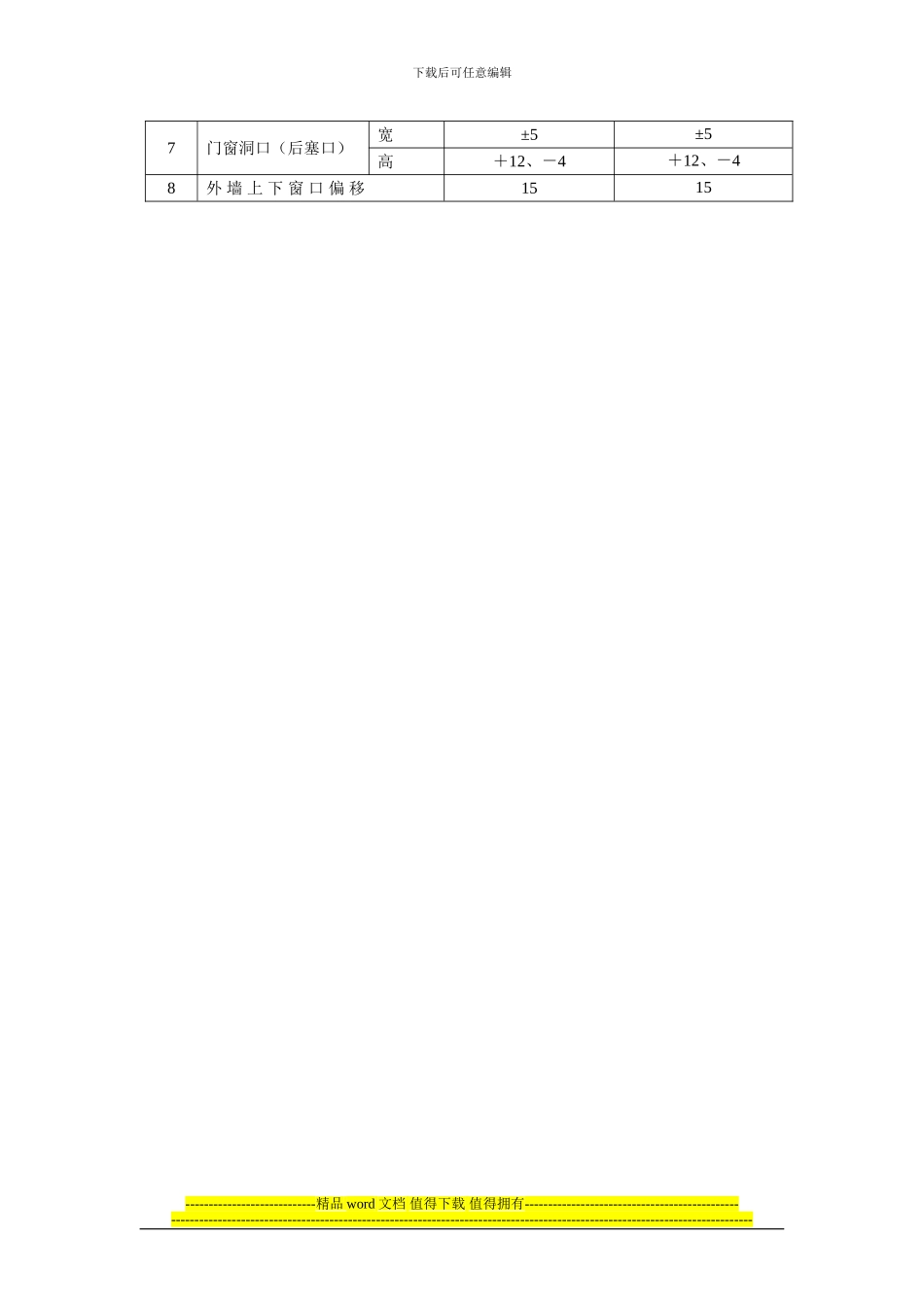

9、过梁上与过梁成 60 度角的三角形范围内及过梁净跨度 1/2 的高度范围
