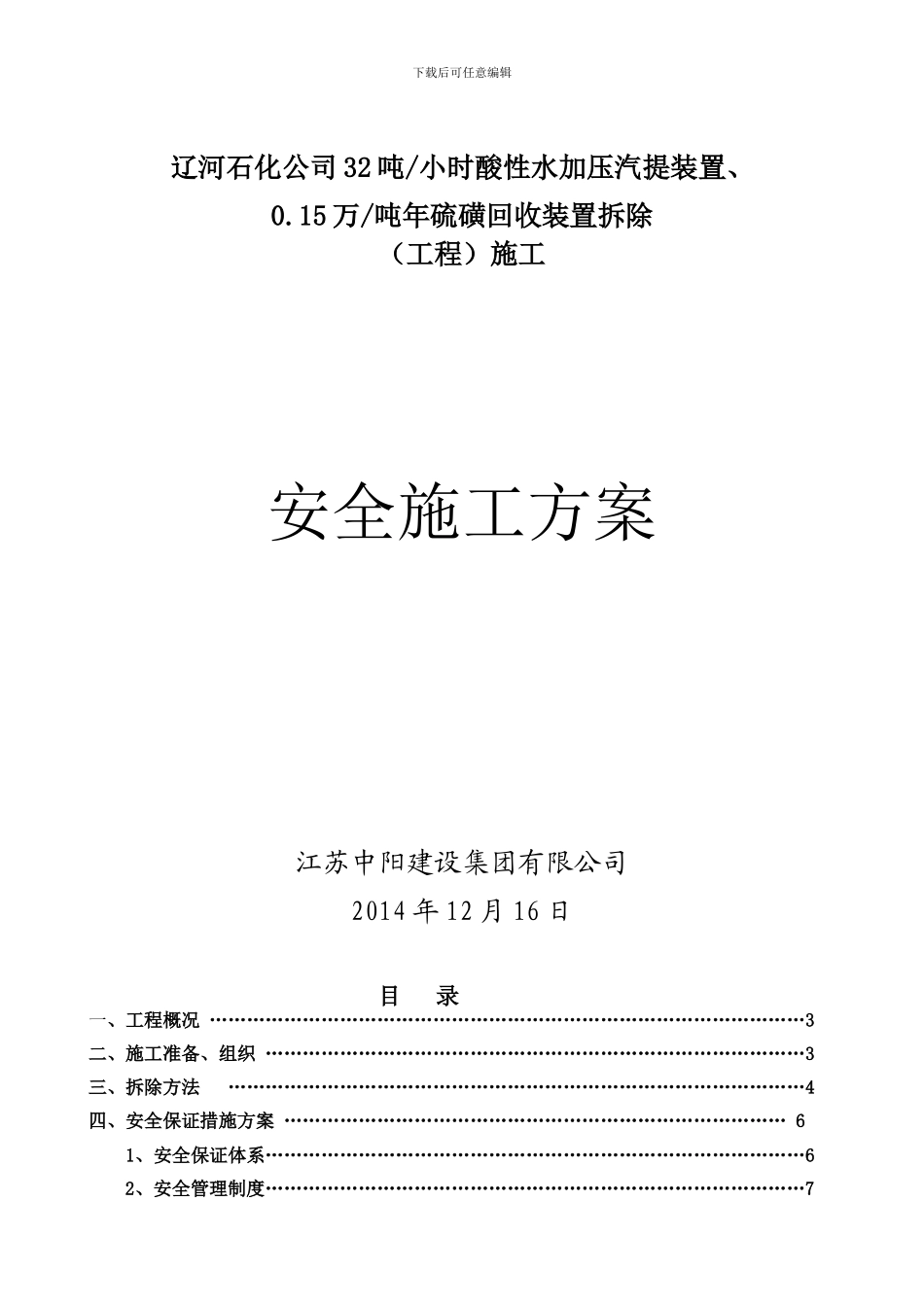

下载后可任意编辑辽河石化公司 32 吨/小时酸性水加压汽提装置、0

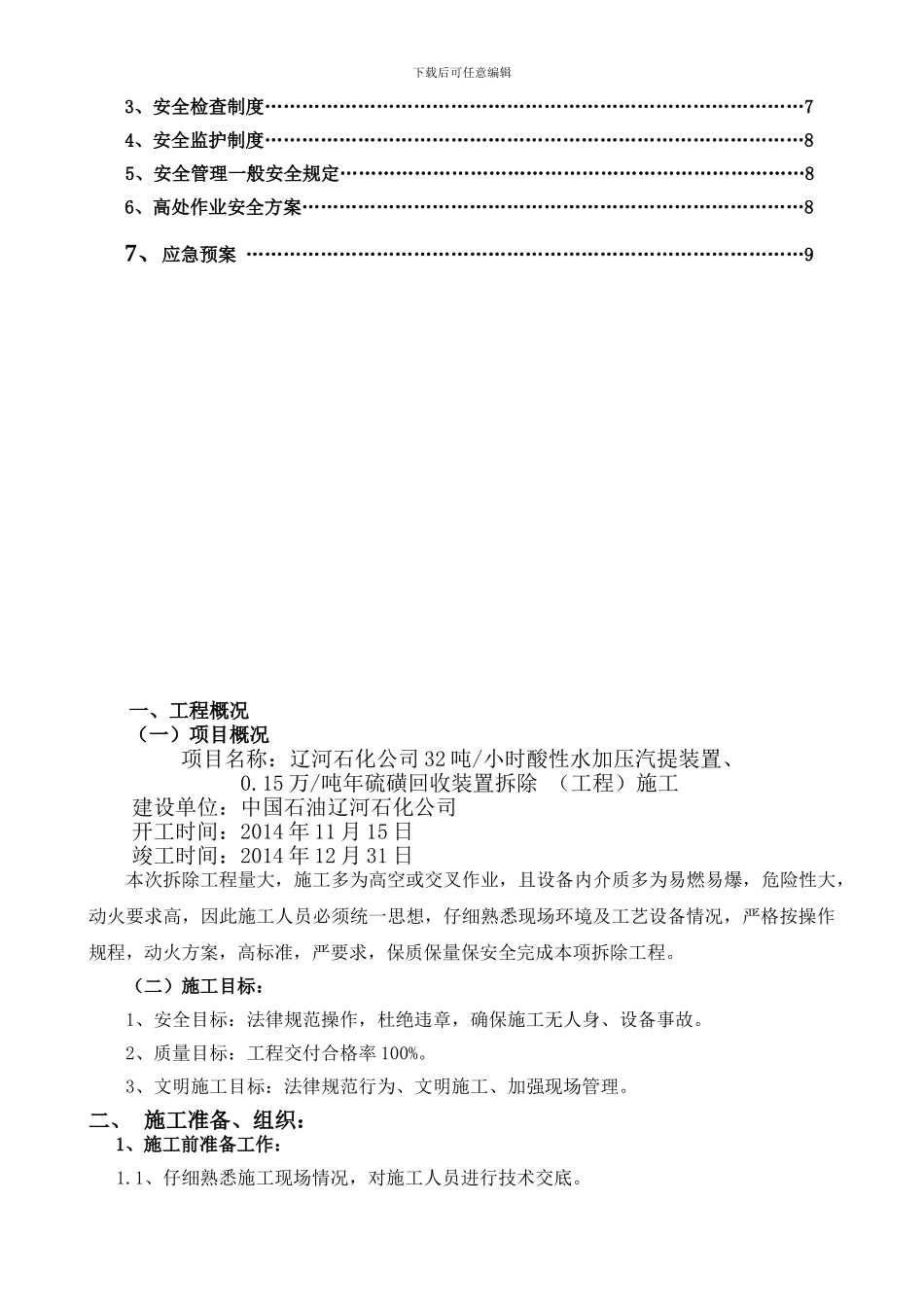

15 万/吨年硫磺回收装置拆除 (工程)施工安全施工方案江苏中阳建设集团有限公司2014 年 12 月 16 日目 录一、工程概况 ……………………………………………………………………………………3二、施工准备、组织 ……………………………………………………………………………3三、拆除方法 …………………………………………………………………………………4四、安全保证措施方案 ……………………………………………………………………… 61、安全保证体系……………………………………………………………………………62、安全管理制度……………………………………………………………………………7下载后可任意编辑3、安全检查制度……………………………………………………………………………74、安全监护制度……………………………………………………………………………85、安全管理一般安全规定…………………………………………………………………86、高处作业安全方案………………………………………………………………………87、应急预案 ………………………………………………………………………………9一、工程概况(一)项目概况项目名称:辽河石化公司 32 吨/小时酸性水加压汽提装置、0
15 万/吨年硫磺回收装置拆除 (工程)施工建设单位:中国石油辽河石化公司 开工时间:2014 年 11 月 15 日竣工时间:2014 年 12 月 31 日本次拆除工程量大,施工多为高空或交叉作业,且设备内介质多为易燃易爆,危险性大,动火要求高,因此施工人员必须统一思想,仔细熟悉现场环境及工艺设备情况,严格按操作规程,动火方案,高标准,严要求,保质保量保安全完成本项拆除工程

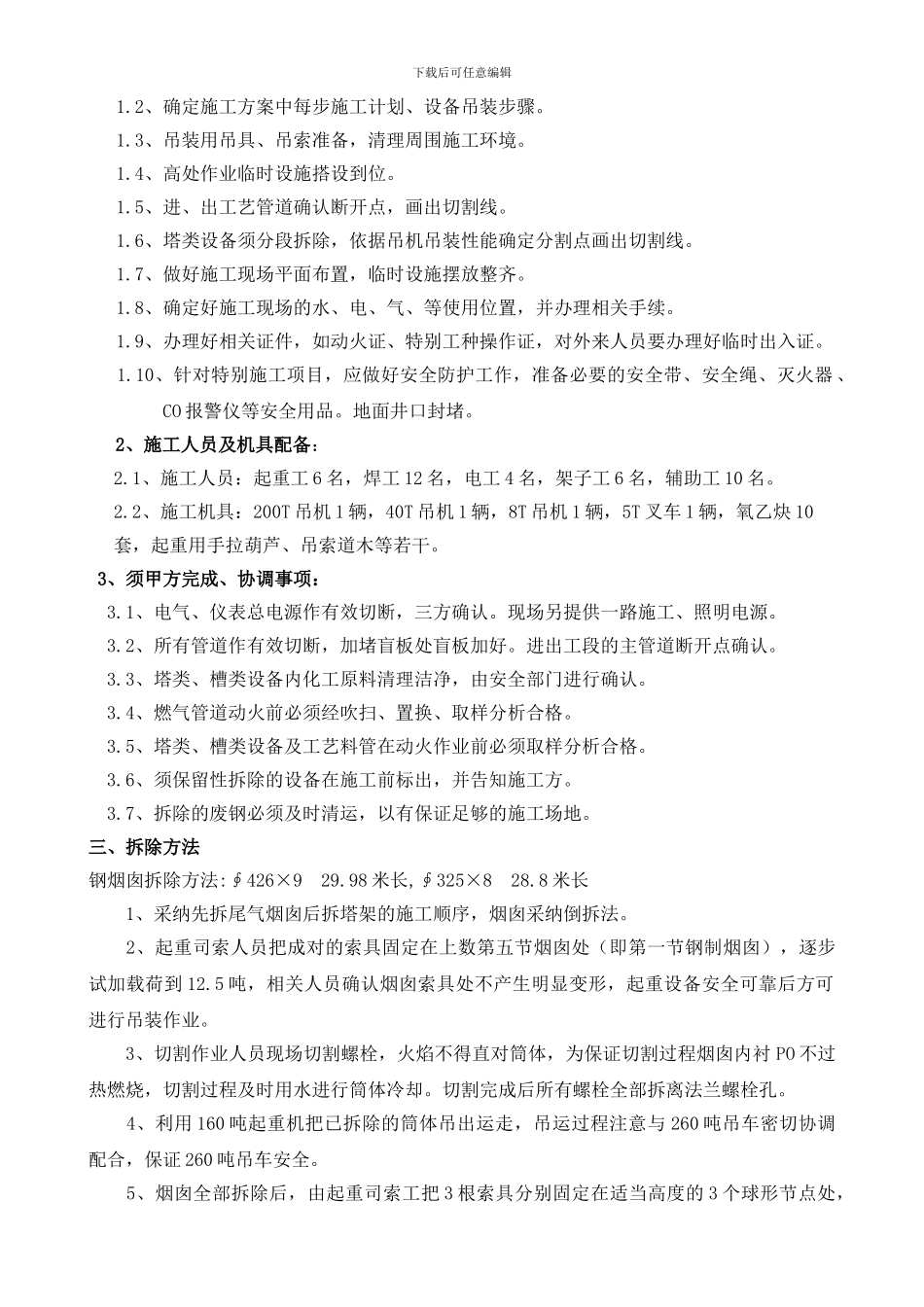

(二)施工目标:1、安全目标:法律规范操作,杜绝违章,确保施工无人身、设备事故
