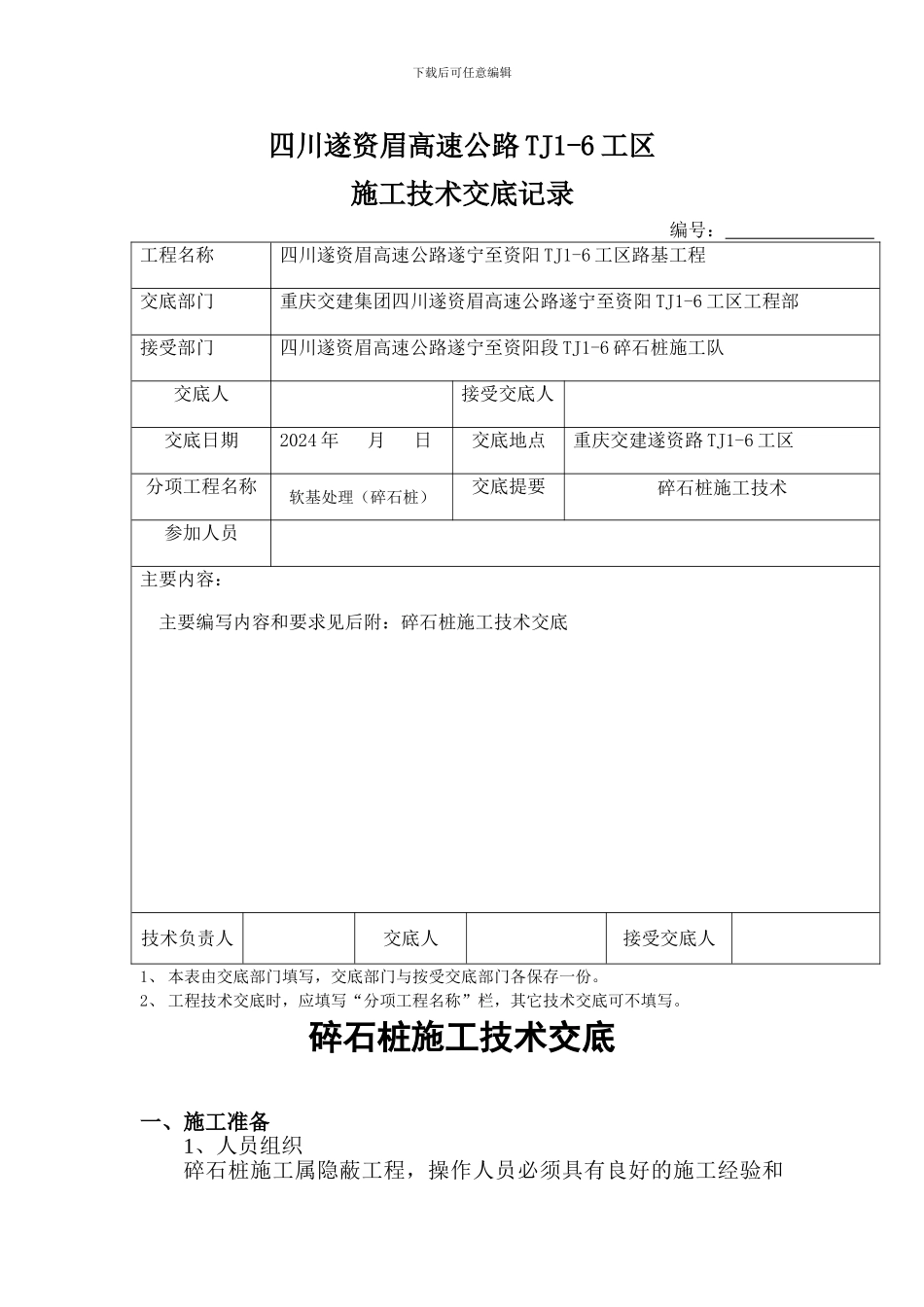

下载后可任意编辑重庆交通建设(集团)有限责任公司四川遂资眉高速公路 TJ1 项目部第 6 工区碎石桩施工质量技术交底重庆交通建设(集团)有限责任公司四川遂资眉高速公路 TJ1 项目部第 6 工区2024 年 9 月重庆交通建设(集团)有限责任公司下载后可任意编辑四川遂资眉高速公路 TJ1-6 工区施工技术交底记录 编号: 工程名称四川遂资眉高速公路遂宁至资阳 TJ1-6 工区路基工程交底部门重庆交建集团四川遂资眉高速公路遂宁至资阳 TJ1-6 工区工程部接受部门四川遂资眉高速公路遂宁至资阳段 TJ1-6 碎石桩施工队交底人接受交底人 交底日期2024 年 月 日交底地点重庆交建遂资路 TJ1-6 工区分项工程名称软基处理(碎石桩)交底提要碎石桩施工技术参加人员 主要内容: 主要编写内容和要求见后附:碎石桩施工技术交底技术负责人交底人接受交底人1、 本表由交底部门填写,交底部门与按受交底部门各保存一份
2、 工程技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写

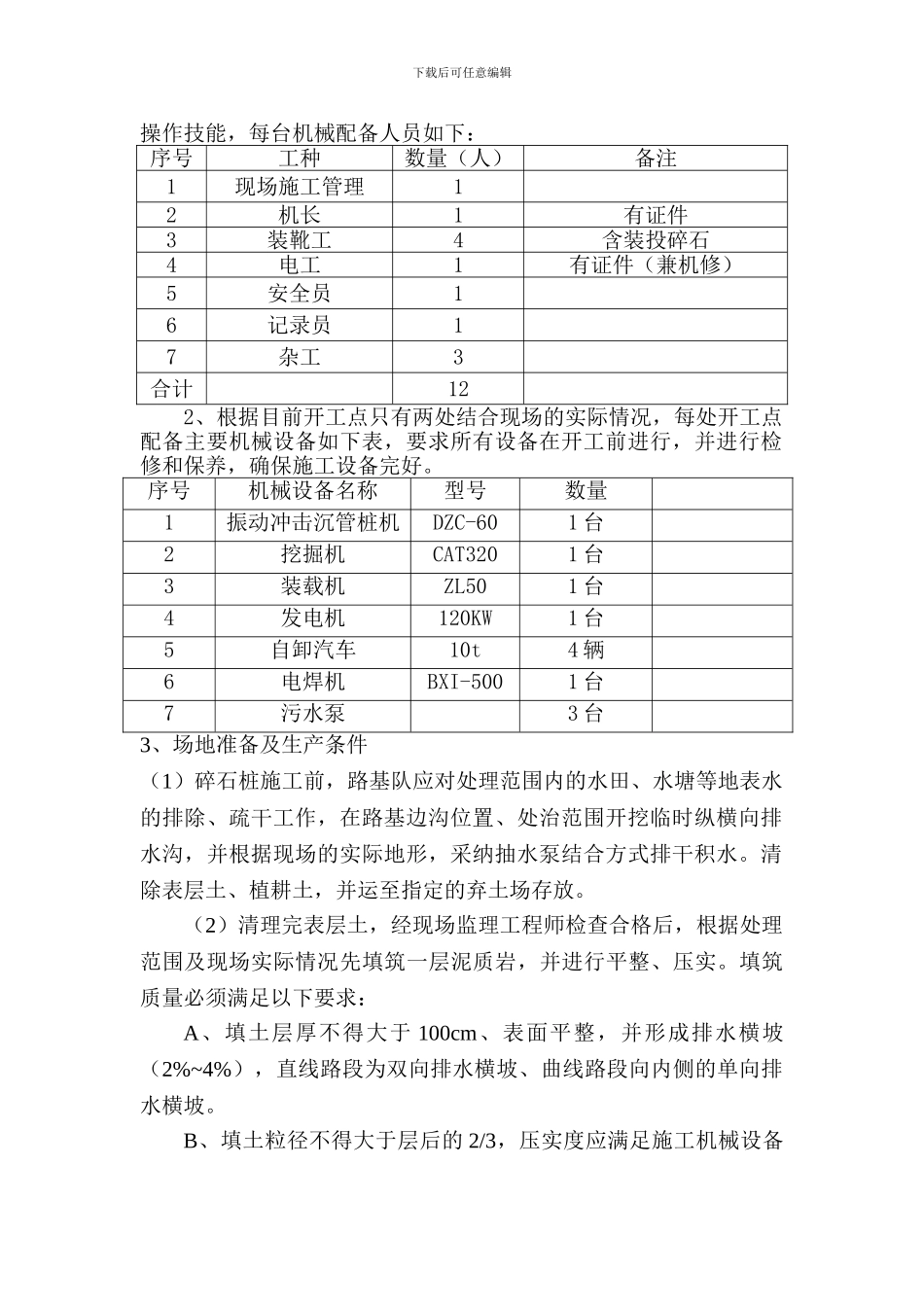

碎石桩施工技术交底一、施工准备1、人员组织碎石桩施工属隐蔽工程,操作人员必须具有良好的施工经验和下载后可任意编辑操作技能,每台机械配备人员如下:序号工种数量(人)备注1现场施工管理12机长1有证件3装靴工4含装投碎石4电工1有证件(兼机修)5安全员16记录员17杂工3合计122、根据目前开工点只有两处结合现场的实际情况,每处开工点配备主要机械设备如下表,要求所有设备在开工前进行,并进行检修和保养,确保施工设备完好
序号机械设备名称型号数量1振动冲击沉管桩机DZC-601 台2挖掘机CAT3201 台3装载机ZL501 台4发电机120KW1 台5自卸汽车10t4 辆6电焊机BXI-5001 台7污水泵3 台3、场地准备及生产条件(1)碎石桩施工前,路基队应对处理范围内的水田、水塘等地表水的排除、疏干工作,在
