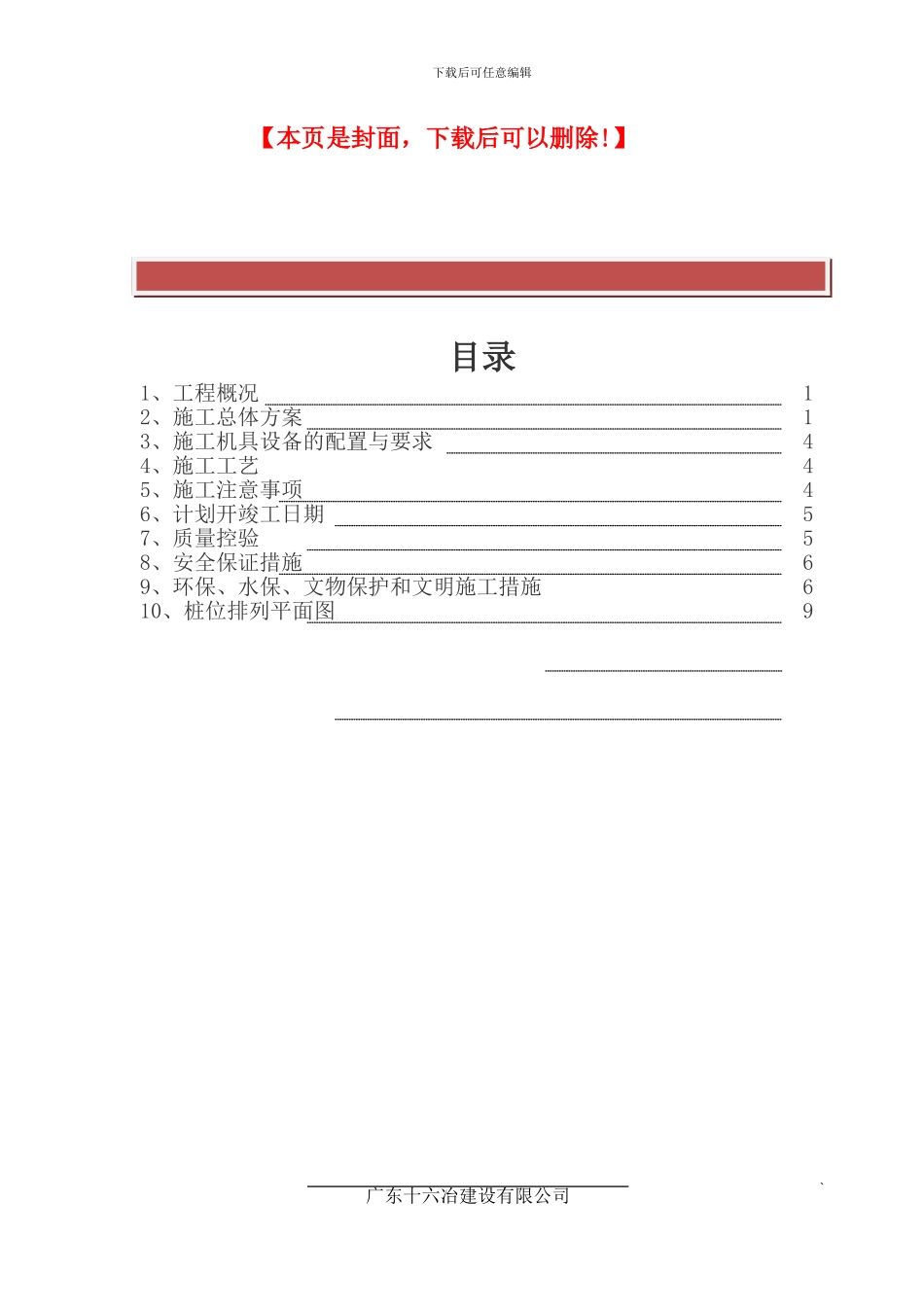

】目录1、工程概况 12、施工总体方案 13、施工机具设备的配置与要求 44、施工工艺 45、施工注意事项 46、计划开竣工日期 57、质量控验 58、安全保证措施 69、环保、水保、文物保护和文明施工措施 610、桩位排列平面图 9 广东十六冶建设有限公司`下载后可任意编辑1、工程概况: 李朗路市政工程本合同段起点桩号为 K1+209
521,终点桩号为K1+520,设计碎石桩桩径 0
5m,间距 1
4m,桩长为 5
5m,正三角形布置,处理桩号为:K1+130~K1+140 过渡段处理长度 10
0m,桩长 7
0m,间距 1
4m;K1+140~K1+275 处理长度 135
0m,桩长 12
0m,间距 1
4m;K1+275~K1+320 处理长度 45
0m,桩长 14
5m,间距 1
4m;K1+320~K1+355 处理长度 35
0m,桩长 10
0m,间距 1
4m;K1+355~K1+365 过渡段处理长度 10
0m,桩长 7
0m,间距 1
4m;K1+520~K1+527 过渡段处理长度 7
0m,桩长 7
0m,间距 1
4m;K1+527~K1+573 处理长度 45
0m,桩长 12
0m,间距 1
4m;K1+573~K1+580 过渡段处理长度 7
0m,桩长 7
0m,间距 1
4m;K1+780~K1+913
088 处理长度 133
088m,桩长 5
5m,间距1
4m;2、施工总体方案:2
1 施工准备:1)场地清理与掘除:清除路基用地范围内的垃圾、有机物残渣及原地面以下至少 200mm 内的草皮、树根、农作物的根系和表土,按设计要求局部进行换填处理,填挖至碎石桩桩
