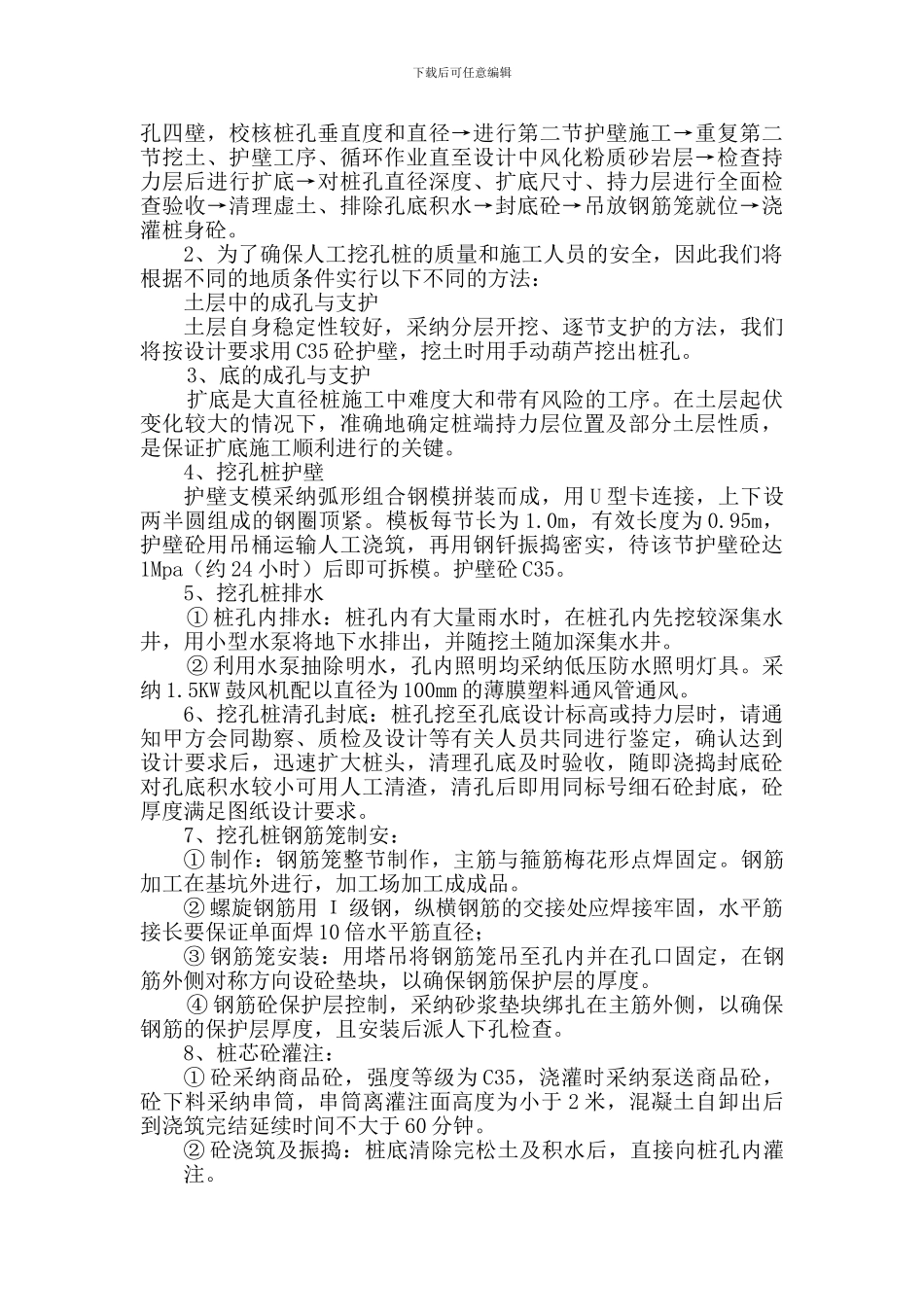

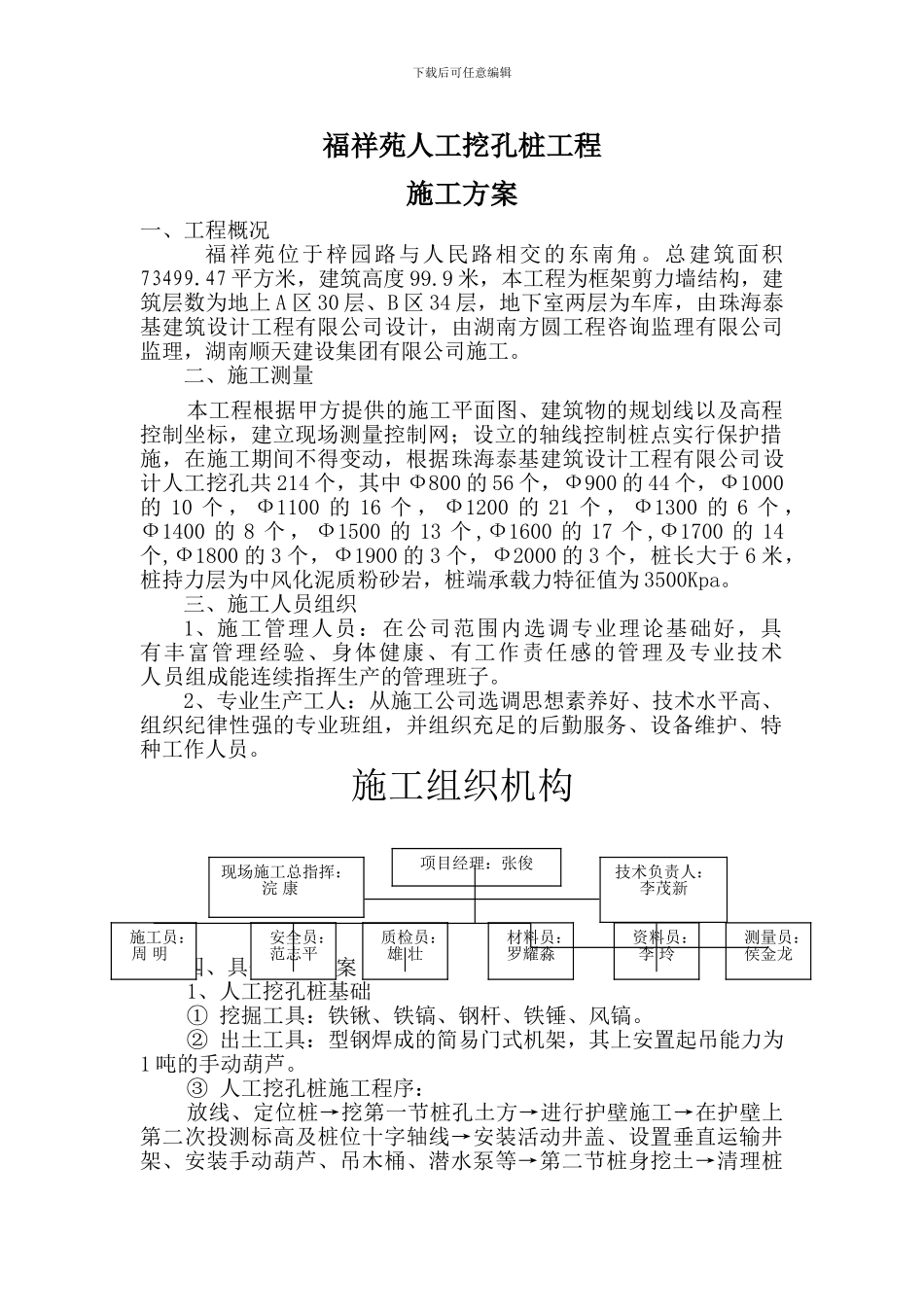

下载后可任意编辑福祥苑人工挖孔桩工程施工方案一、工程概况福祥苑位于梓园路与人民路相交的东南角。总建筑面积73499.47 平方米,建筑高度 99.9 米,本工程为框架剪力墙结构,建筑层数为地上 A 区 30 层、B 区 34 层,地下室两层为车库,由珠海泰基建筑设计工程有限公司设计,由湖南方圆工程咨询监理有限公司监理,湖南顺天建设集团有限公司施工。二、施工测量本工程根据甲方提供的施工平面图、建筑物的规划线以及高程控制坐标,建立现场测量控制网;设立的轴线控制桩点实行保护措施,在施工期间不得变动,根据珠海泰基建筑设计工程有限公司设计人工挖孔共 214 个,其中 Ф800 的 56 个,Ф900 的 44 个,Ф1000的 10 个 , Ф1100 的 16 个 , Ф1200 的 21 个 , Ф1300 的 6 个 ,Ф1400 的 8 个 , Ф1500 的 13 个 ,Ф1600 的 17 个 ,Ф1700 的 14个,Ф1800 的 3 个,Ф1900 的 3 个,Ф2000 的 3 个,桩长大于 6 米,桩持力层为中风化泥质粉砂岩,桩端承载力特征值为 3500Kpa。三、施工人员组织1、施工管理人员:在公司范围内选调专业理论基础好,具有丰富管理经验、身体健康、有工作责任感的管理及专业技术人员组成能连续指挥生产的管理班子。2、专业生产工人:从施工公司选调思想素养好、技术水平高、组织纪律性强的专业班组,并组织充足的后勤服务、设备维护、特种工作人员。施工组织机构四、具体施工方案1、人工挖孔桩基础① 挖掘工具:铁锹、铁镐、钢杆、铁锤、风镐。② 出土工具:型钢焊成的简易门式机架,其上安置起吊能力为1 吨的手动葫芦。③ 人工挖孔桩施工程序:放线、定位桩→挖第一节桩孔土方→进行护壁施工→在护壁上第二次投测标高及桩位十字轴线→安装活动井盖、设置垂直运输井架、安装手动葫芦、吊木桶、潜水泵等→第二节桩身挖土→清理桩项目经理:张俊安全员:范志平材料员:罗耀淼质检员:雄 壮资料员:李 玲现场施工总指挥:浣 康测量员:侯金龙施工员:周 明技术负责人:李茂新下载后可任意编辑孔四壁,校核桩孔垂直度和直径→进行第二节护壁施工→重复第二节挖土、护壁工序、循环作业直至设计中风化粉质砂岩层→检查持力层后进行扩底→对桩孔直径深度、扩底尺寸、持力层进行全面检查验收→清理虚土、排除孔底积水→封底砼→吊放钢筋笼就位→浇灌桩身砼。2、为了确保人工挖孔桩的质量和施工人员的安全,因此我们将根据不同的地质条件实行以...
