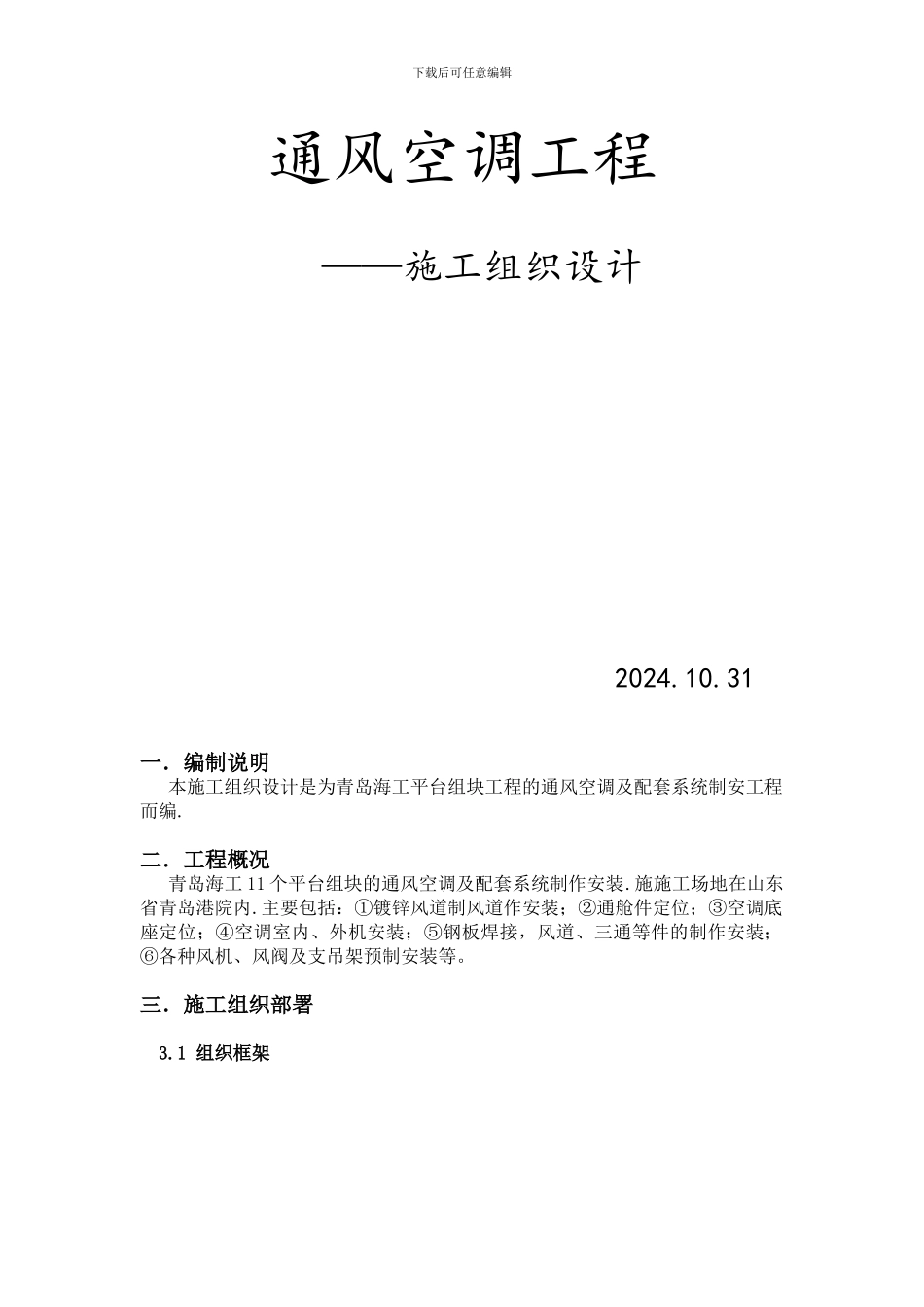

下载后可任意编辑通风空调工程 ——施工组织设计 2024
31一.编制说明 本施工组织设计是为青岛海工平台组块工程的通风空调及配套系统制安工程而编
二.工程概况 青岛海工 11 个平台组块的通风空调及配套系统制作安装
施施工场地在山东省青岛港院内
主要包括:①镀锌风道制风道作安装;②通舱件定位;③空调底座定位;④空调室内、外机安装;⑤钢板焊接,风道、三通等件的制作安装;⑥各种风机、风阀及支吊架预制安装等
三.施工组织部署 3
1 组织框架下载后可任意编辑 (注:生产班组 1 倪连强 12 人;生产班组 2 林波 12 人;生产班组 3 王洪良 12 人; 生产班组 4 张丙涛 12 人;备用生产班组 5 李国书 10 人
各班以平台为单位进行预制安装工程) 3
2 施工准备 ① 施工前,安装专业工程师根据设计图纸、施工方案、施工与验收法律规范对参加施工的现场操作人员进行工程技术交底和质量安全技术交底,并办理安装工程技术交底手续,会同其他专业按设计图纸,施工法律规范对有关的专业施工成果进行位置和尺寸的确认,为进一步安装工程施工打下良好的基础
② 安装办公、仓库、员工宿舍、厨房、食堂等
根据施工安装的顺序和需要
合理的安排工机具进场
并检查工机具的安全性能,根据材料计划、分期分批领用预制和安装材料
3 施工措施 引用层层管理的施工方法,将计划落实到各班组,根据工期控制表做出每周的工作安排
在每一次工程施工前,针对工程实际情况作详细技术交底,对常见的质量通病提出整改措施
每周月进行质量和进度检查,检查工作计划落实情况,并做出相应对措施,以确保工程按期按质完成
项目负责人专业工程师项 目 质 安员项 目 预 算员项 目 材 料员生产班组1生产班组2生产班组4生产班组3下载后可任意编辑四.主要施工工艺与方法 4
1 通风空调系统施工工艺流程图 4
2 风管制作安装工艺流
