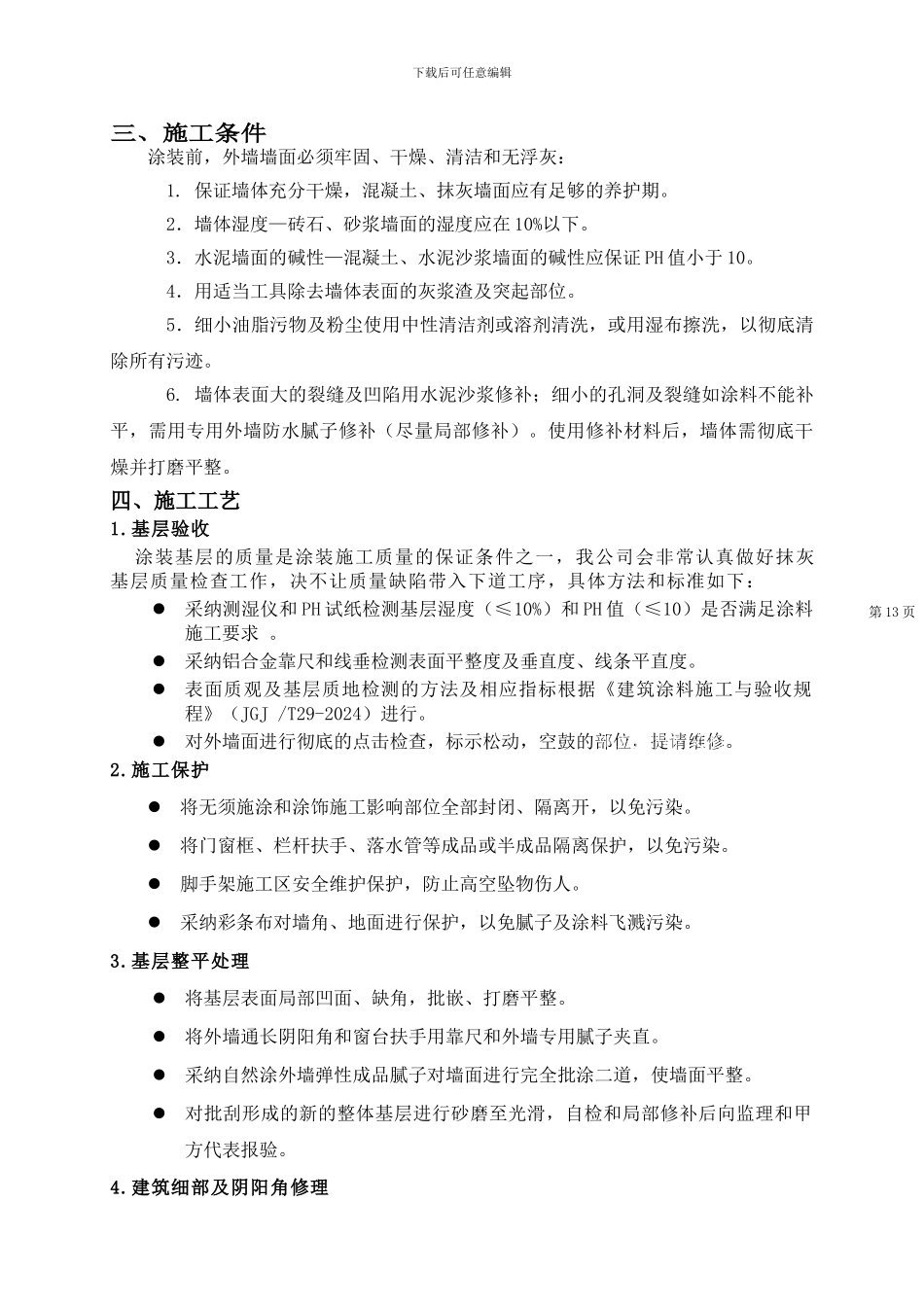

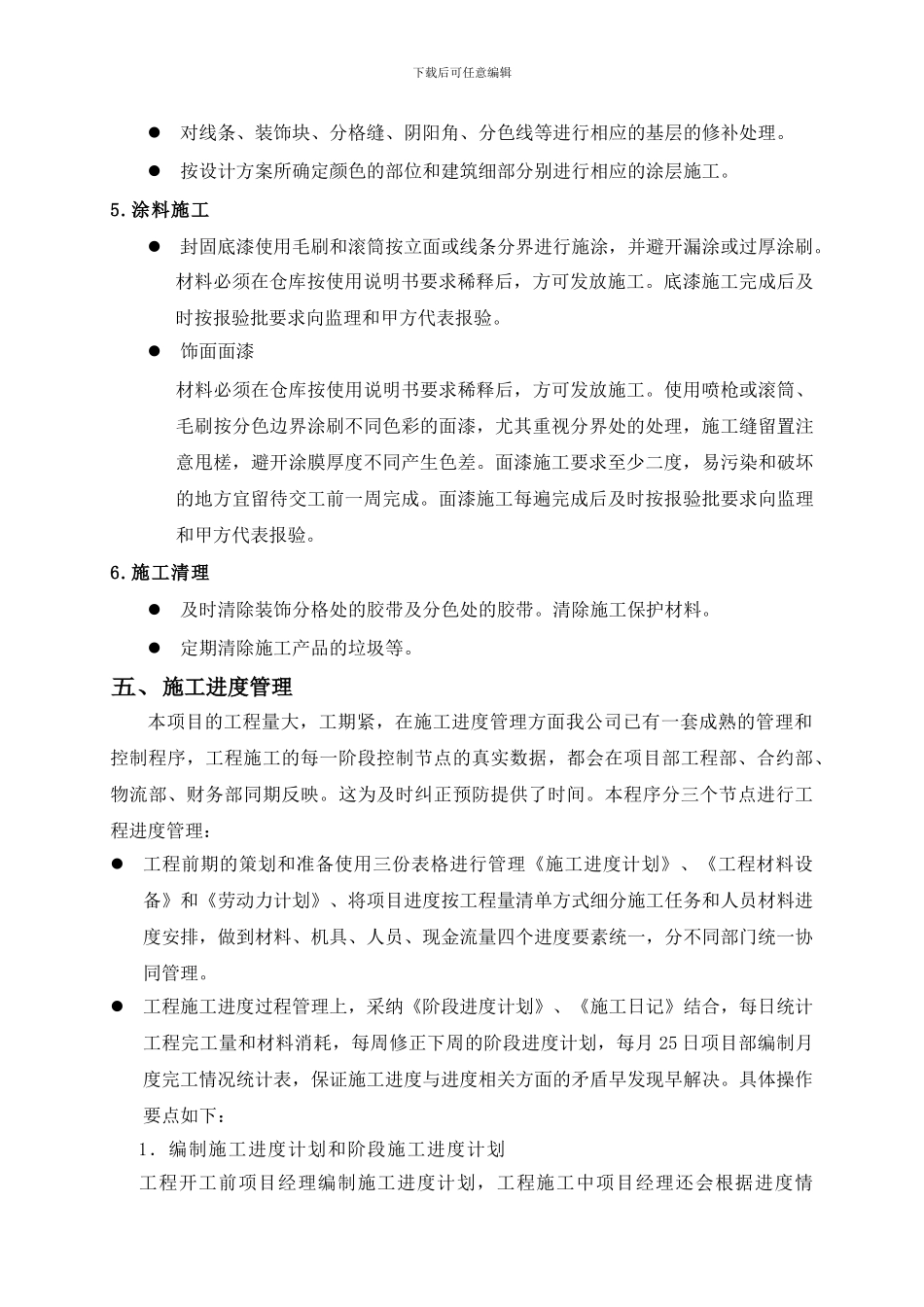

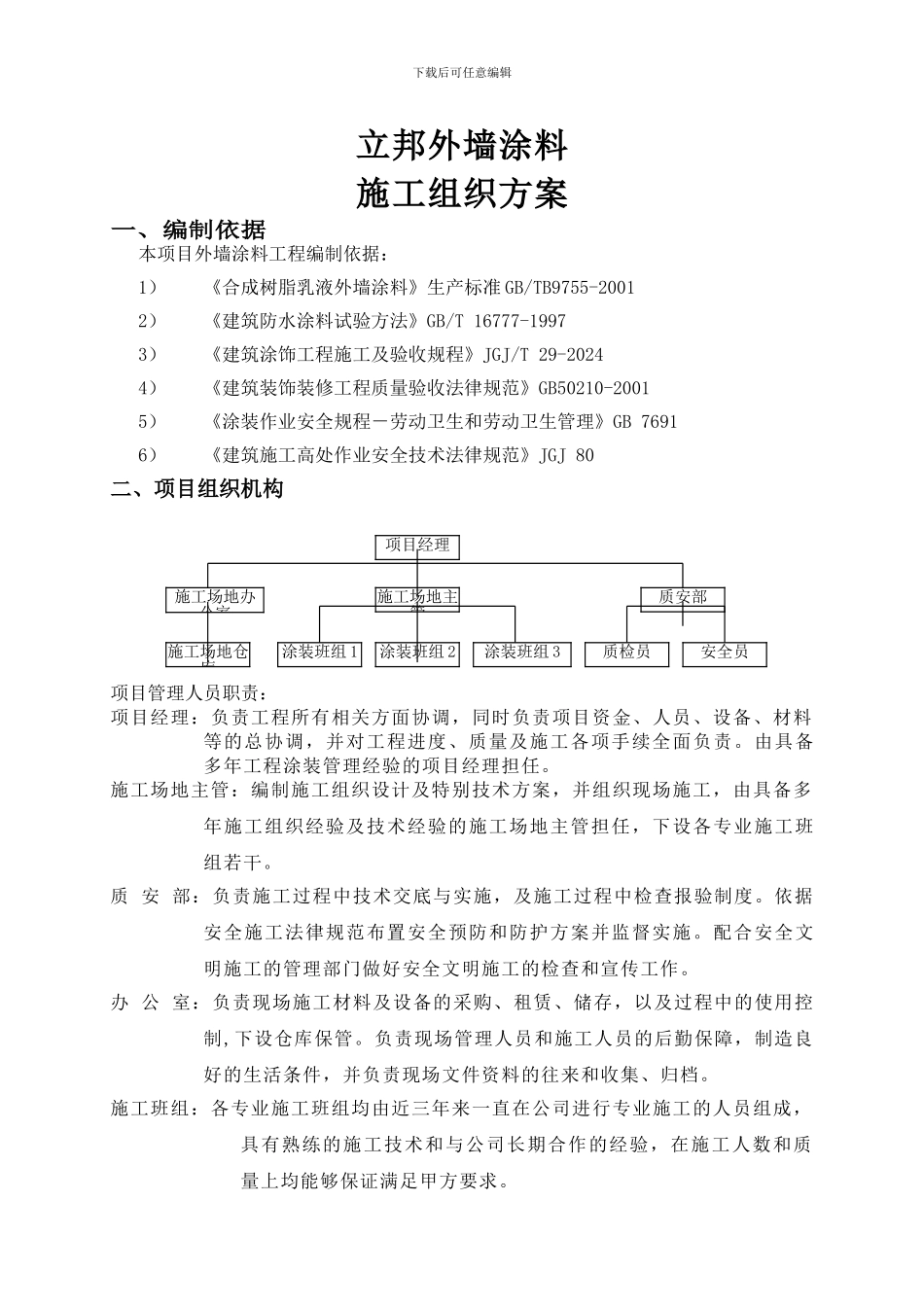

下载后可任意编辑立邦外墙涂料施工组织方案一、编制依据本项目外墙涂料工程编制依据:1)《合成树脂乳液外墙涂料》生产标准 GB/TB9755-20012)《建筑防水涂料试验方法》GB/T 16777-19973)《建筑涂饰工程施工及验收规程》JGJ/T 29-20244)《建筑装饰装修工程质量验收法律规范》GB50210-20015)《涂装作业安全规程-劳动卫生和劳动卫生管理》GB 76916)《建筑施工高处作业安全技术法律规范》JGJ 80二、项目组织机构项目管理人员职责:项目经理:负责工程所有相关方面协调,同时负责项目资金、人员、设备、材料等的总协调,并对工程进度、质量及施工各项手续全面负责。由具备多年工程涂装管理经验的项目经理担任。施工场地主管:编制施工组织设计及特别技术方案,并组织现场施工,由具备多年施工组织经验及技术经验的施工场地主管担任,下设各专业施工班组若干。质 安 部:负责施工过程中技术交底与实施,及施工过程中检查报验制度。依据安全施工法律规范布置安全预防和防护方案并监督实施。配合安全文明施工的管理部门做好安全文明施工的检查和宣传工作。办 公 室:负责现场施工材料及设备的采购、租赁、储存,以及过程中的使用控制,下设仓库保管。负责现场管理人员和施工人员的后勤保障,制造良好的生活条件,并负责现场文件资料的往来和收集、归档。施工班组:各专业施工班组均由近三年来一直在公司进行专业施工的人员组成,具有熟练的施工技术和与公司长期合作的经验,在施工人数和质量上均能够保证满足甲方要求。施工场地主管项目经理涂装班组 1涂装班组 2涂装班组 3质安部质检员安全员施工场地办公室施工场地仓库下载后可任意编辑三、施工条件涂装前,外墙墙面必须牢固、干燥、清洁和无浮灰:1. 保证墙体充分干燥,混凝土、抹灰墙面应有足够的养护期。2.墙体湿度—砖石、砂浆墙面的湿度应在 10%以下。3.水泥墙面的碱性—混凝土、水泥沙浆墙面的碱性应保证 PH 值小于 10。4.用适当工具除去墙体表面的灰浆渣及突起部位。5.细小油脂污物及粉尘使用中性清洁剂或溶剂清洗,或用湿布擦洗,以彻底清除所有污迹。6. 墙体表面大的裂缝及凹陷用水泥沙浆修补;细小的孔洞及裂缝如涂料不能补平,需用专用外墙防水腻子修补(尽量局部修补)。使用修补材料后,墙体需彻底干燥并打磨平整。四、施工工艺1.基层验收涂装基层的质量是涂装施工质量的保证条件之一,我公司会非常认真做好抹灰基层质量检查工作,决不让质量缺陷带入下道工序,...
