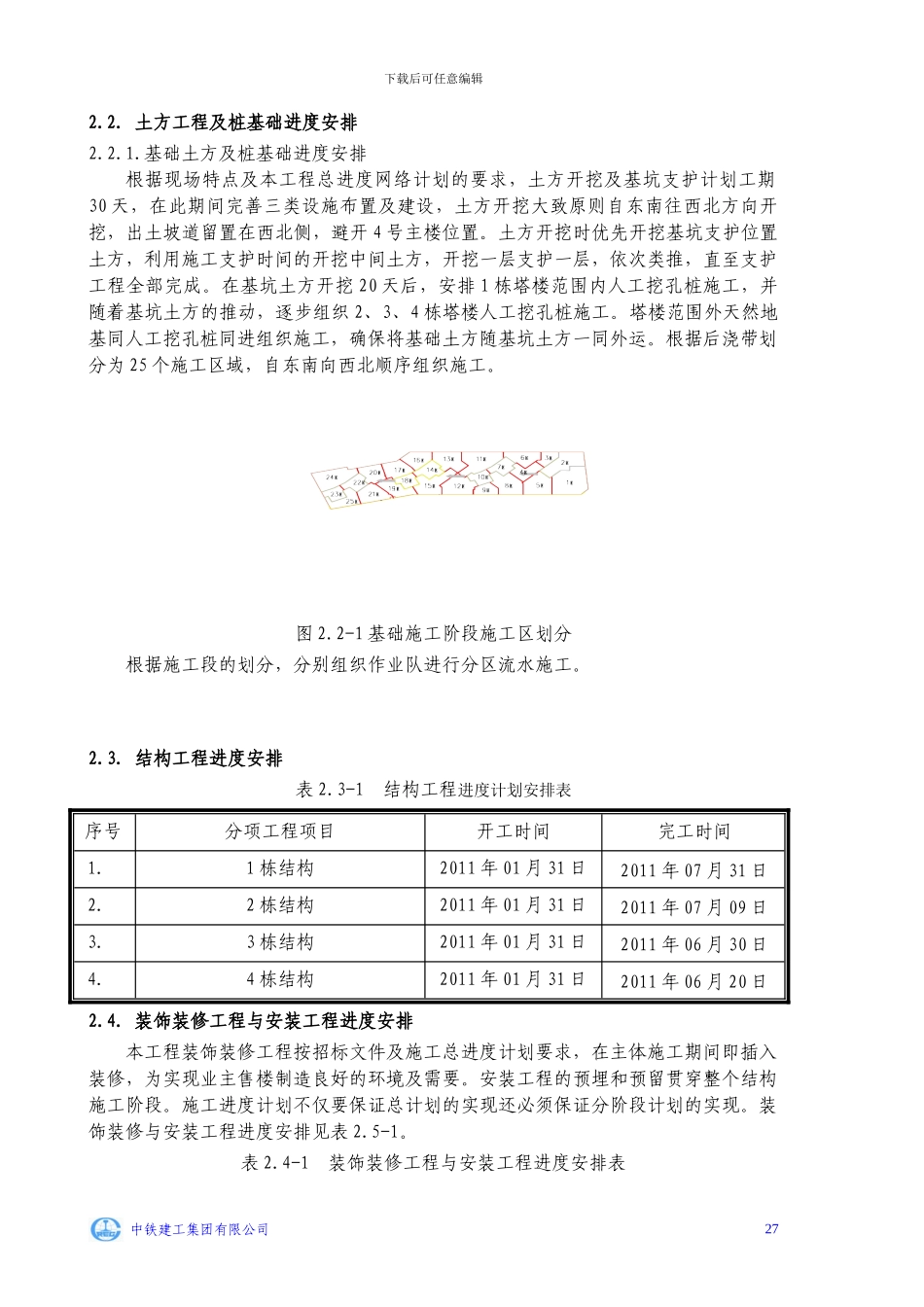

施工进度计划及保证措施1
总工期目标及分段工期目标1
1 总工期目标计划开工时间:2024 年 09 月 30 日计划竣工时间:2024 年 04 月 01 日总 工 期:19 个月(共计 550 日历天)1
2 分阶段工期目标及关键线路说明1
1 分阶段工期目标中铁建工集团有限公司 25精品 word 文档可以编辑(本页是封面)【最新资料 Word 版 可自由编辑

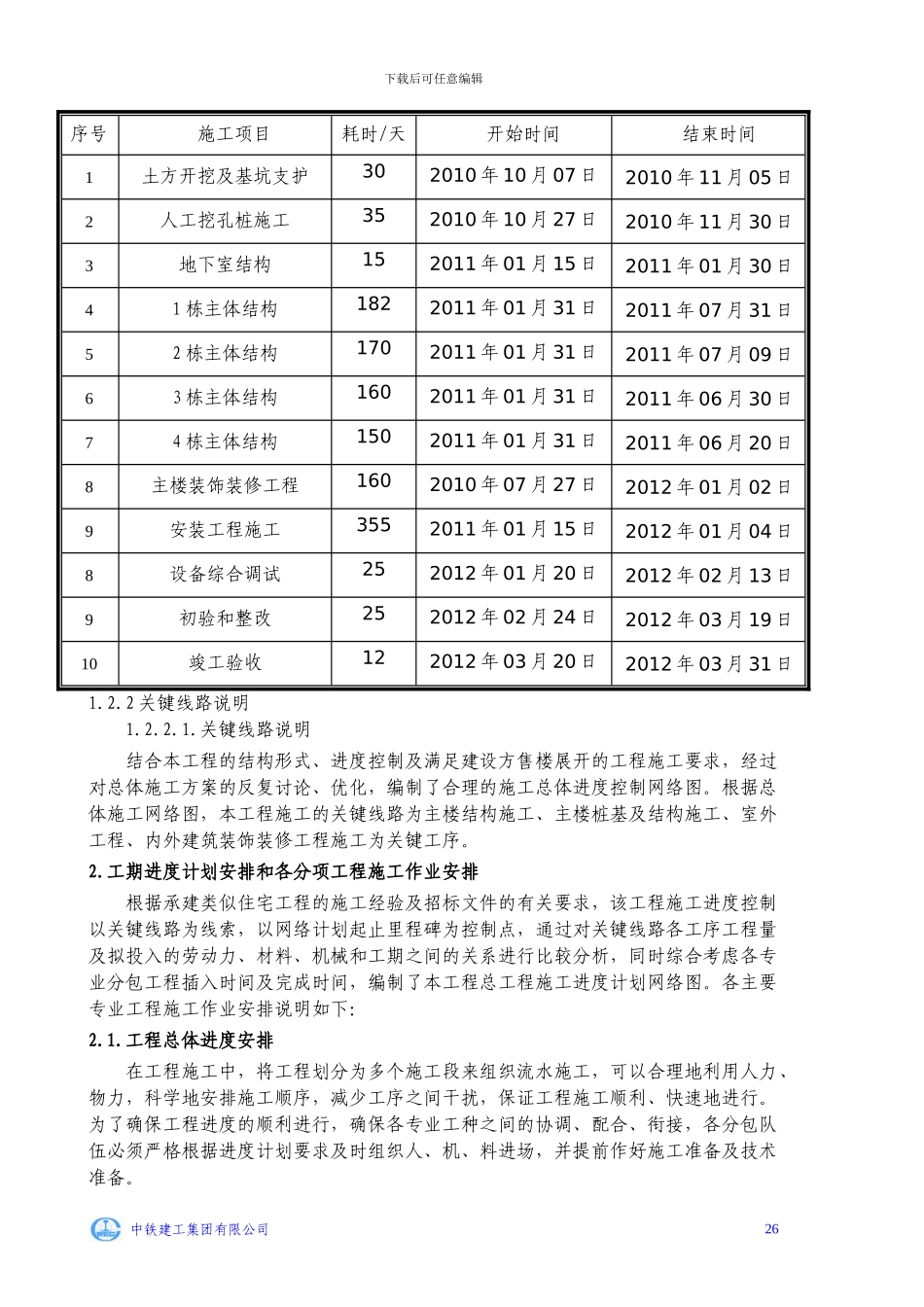

】下载后可任意编辑序号施工项目耗时/天开始时间结束时间1土方开挖及基坑支护302010 年 10 月 07 日2010 年 11 月 05 日2人工挖孔桩施工352010 年 10 月 27 日2010 年 11 月 30 日3地下室结构152011 年 01 月 15 日2011 年 01 月 30 日41 栋主体结构1822011 年 01 月 31 日2011 年 07 月 31 日52 栋主体结构1702011 年 01 月 31 日2011 年 07 月 09 日63 栋主体结构1602011 年 01 月 31 日2011 年 06 月 30 日74 栋主体结构1502011 年 01 月 31 日2011 年 06 月 20 日8主楼装饰装修工程1602010 年 07 月 27 日2012 年 01 月 02 日9安装工程施工3552011 年 01 月 15 日2012 年 01 月 04 日8设备综合调试252012 年 01 月 20 日2012 年 02 月 13 日9初验和整改252012 年 02 月 24 日2012 年 03 月 19 日10竣工验收122012 年 03 月 20 日2012 年 03 月 31 日1
2 关键线路说明1
关键线路说明结合本工程的结构形式、进度控制及满足建设方售楼展开的工程施工要求,经过对总体施工方
