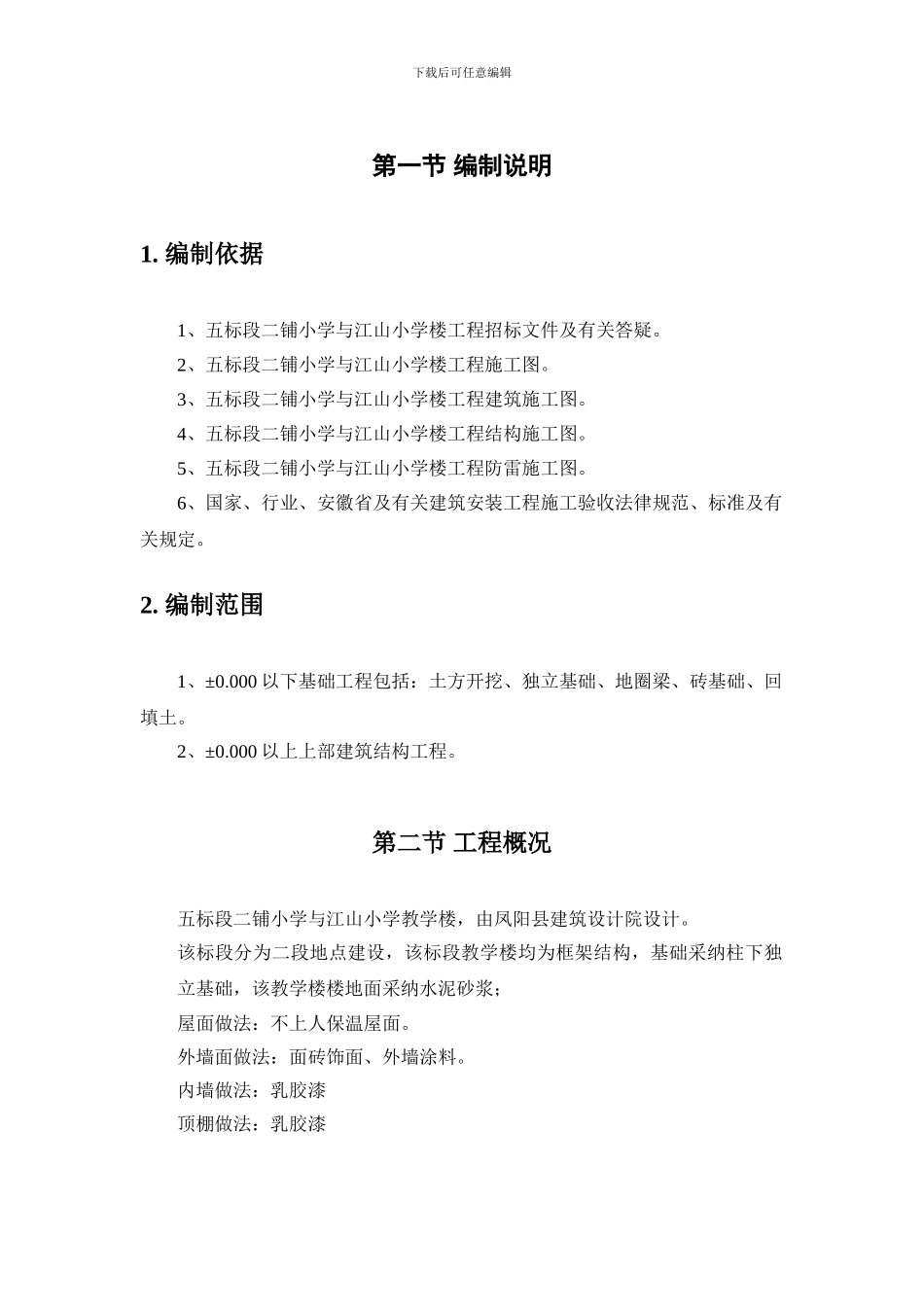

下载后可任意编辑第一节 编制说明1. 编制依据1、五标段二铺小学与江山小学楼工程招标文件及有关答疑。2、五标段二铺小学与江山小学楼工程施工图。3、五标段二铺小学与江山小学楼工程建筑施工图。4、五标段二铺小学与江山小学楼工程结构施工图。5、五标段二铺小学与江山小学楼工程防雷施工图。6、国家、行业、安徽省及有关建筑安装工程施工验收法律规范、标准及有关规定。2. 编制范围1、±0.000 以下基础工程包括:土方开挖、独立基础、地圈梁、砖基础、回填土。2、±0.000 以上上部建筑结构工程。第二节 工程概况五标段二铺小学与江山小学教学楼,由凤阳县建筑设计院设计。该标段分为二段地点建设,该标段教学楼均为框架结构,基础采纳柱下独立基础,该教学楼楼地面采纳水泥砂浆; 屋面做法:不上人保温屋面。外墙面做法:面砖饰面、外墙涂料。内墙做法:乳胶漆顶棚做法:乳胶漆下载后可任意编辑第三节施工部署1.工程目标1)工程质量目标:本工程的总体质量目标为:确保工程质量等级合格,所有分项工程合格率 100%,主体工程、关键部位均符合合格标准。质量保证资料真实、完整、法律规范、及时、符合规定。2)安全与文明施工目标:本工程的安全文明施工目标是无重大伤亡事故,一般事故频率控制在 1.5‰以下,施工场地现场确保 “文明现场标准化施工场地”和“安全标准化施工场地”。3)工期目标:确保总工期 历天。2.施工总体设想1、本公司一旦中标,在开工前立即组织施工人员以最快的速度做好施工准备工作,为工程的全面开工制造条件。2、基础土方工程采纳液压反铲挖土人工进行清底,自卸汽车运土至弃土场。3、钢筋在现场设置钢筋加工间集中加工制作,运至现场人工绑扎。4、砼采纳 2 台 JZ350 型砼搅拌机。现场集中搅拌,5、垂直运输采纳二台井架运输,脚手架全部采纳落地式钢管脚手架。6、基础模板采纳组合钢模板,主体框架采纳木九夹板模板(部分使用组合钢模板)。第四节 施工现场的组织与管理1.施工组织机构及人员配备依据项目管理法我公司授权项目经理对该工程人力、物力、财力及施工合下载后可任意编辑同范围条约全权代表公司履行职责,全面履行对甲方在工期、质量、安全、文明标化施工场地方面的承诺和各项经济约束。根据本工程的规模确定质量目标,组成精炼项目部组织机构,项目部主要管理人员详见项目管理人员资质表。2.管理人员职责1)项目经理职责1、主持编制总体项目管理方案,确定总体项目管理的目标与方针。2...
