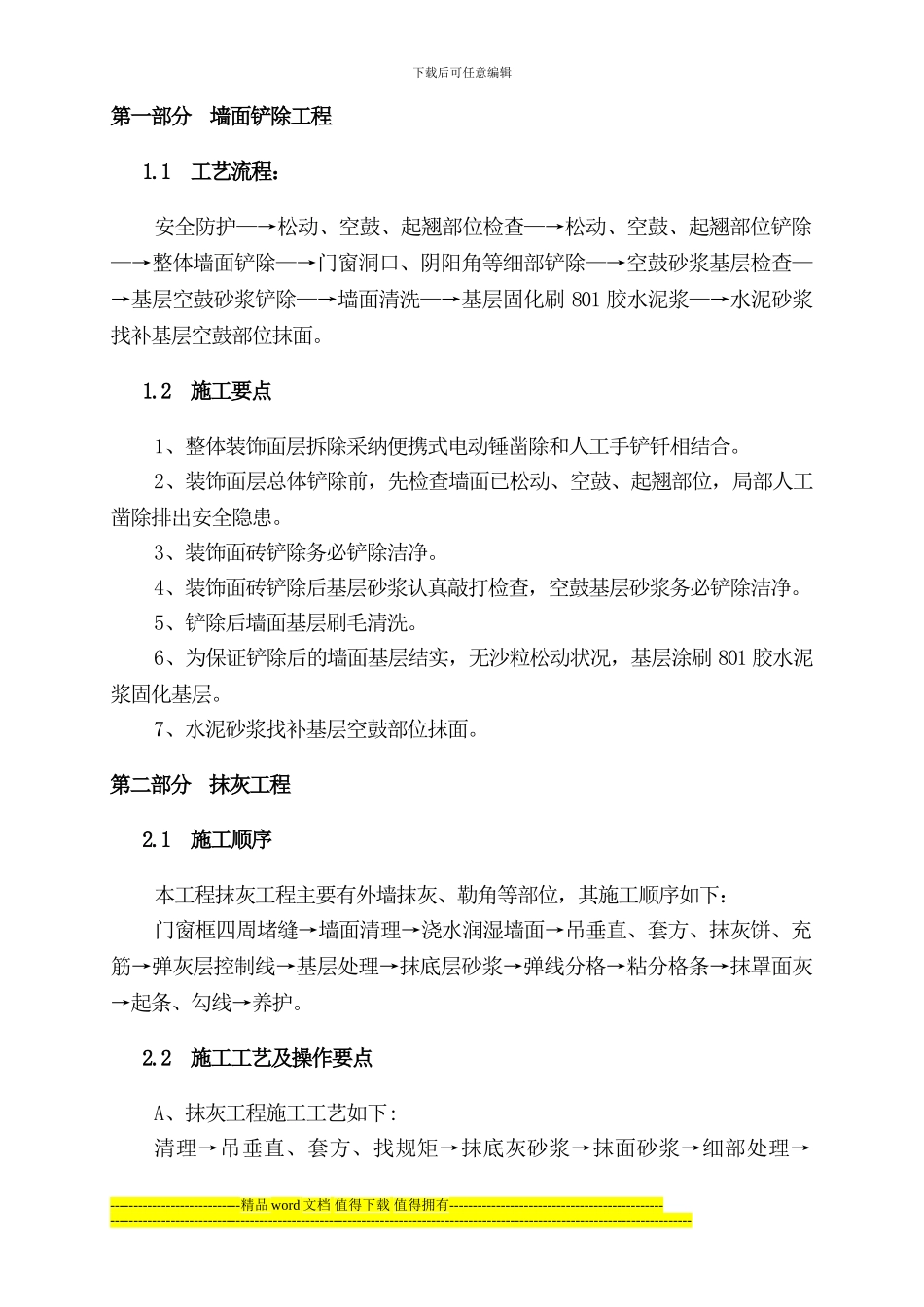

1 工艺流程:安全防护—→松动、空鼓、起翘部位检查—→松动、空鼓、起翘部位铲除—→整体墙面铲除—→门窗洞口、阴阳角等细部铲除—→空鼓砂浆基层检查—→基层空鼓砂浆铲除—→墙面清洗—→基层固化刷 801 胶水泥浆—→水泥砂浆找补基层空鼓部位抹面
2 施工要点1、整体装饰面层拆除采纳便携式电动锤凿除和人工手铲钎相结合
2、装饰面层总体铲除前,先检查墙面已松动、空鼓、起翘部位,局部人工凿除排出安全隐患
3、装饰面砖铲除务必铲除洁净
4、装饰面砖铲除后基层砂浆认真敲打检查,空鼓基层砂浆务必铲除洁净
5、铲除后墙面基层刷毛清洗
6、为保证铲除后的墙面基层结实,无沙粒松动状况,基层涂刷 801 胶水泥浆固化基层
7、水泥砂浆找补基层空鼓部位抹面
第二部分 抹灰工程2
1 施工顺序本工程抹灰工程主要有外墙抹灰、勒角等部位,其施工顺序如下:门窗框四周堵缝→墙面清理→浇水润湿墙面→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→弹线分格→粘分格条→抹罩面灰→起条、勾线→养护

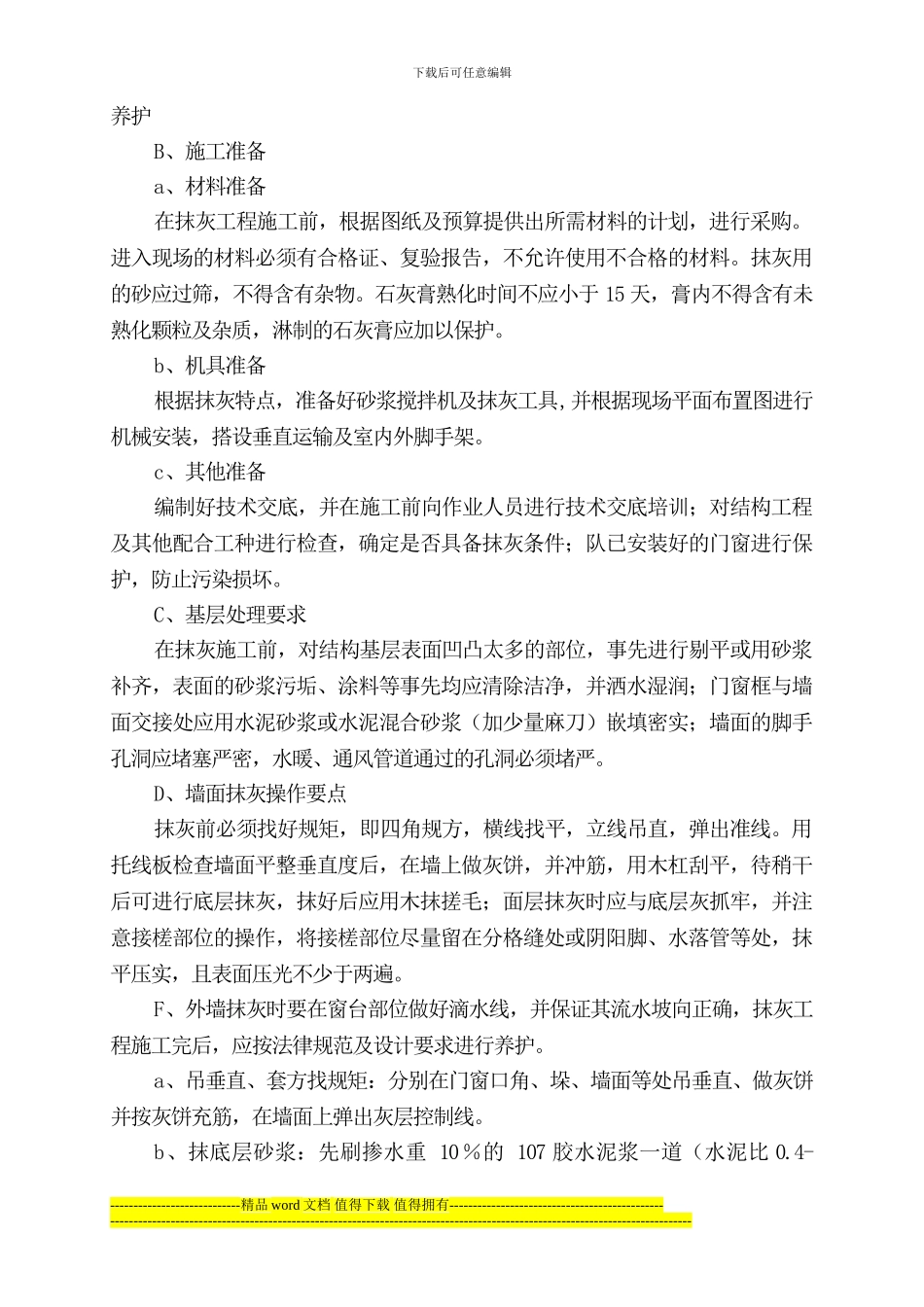

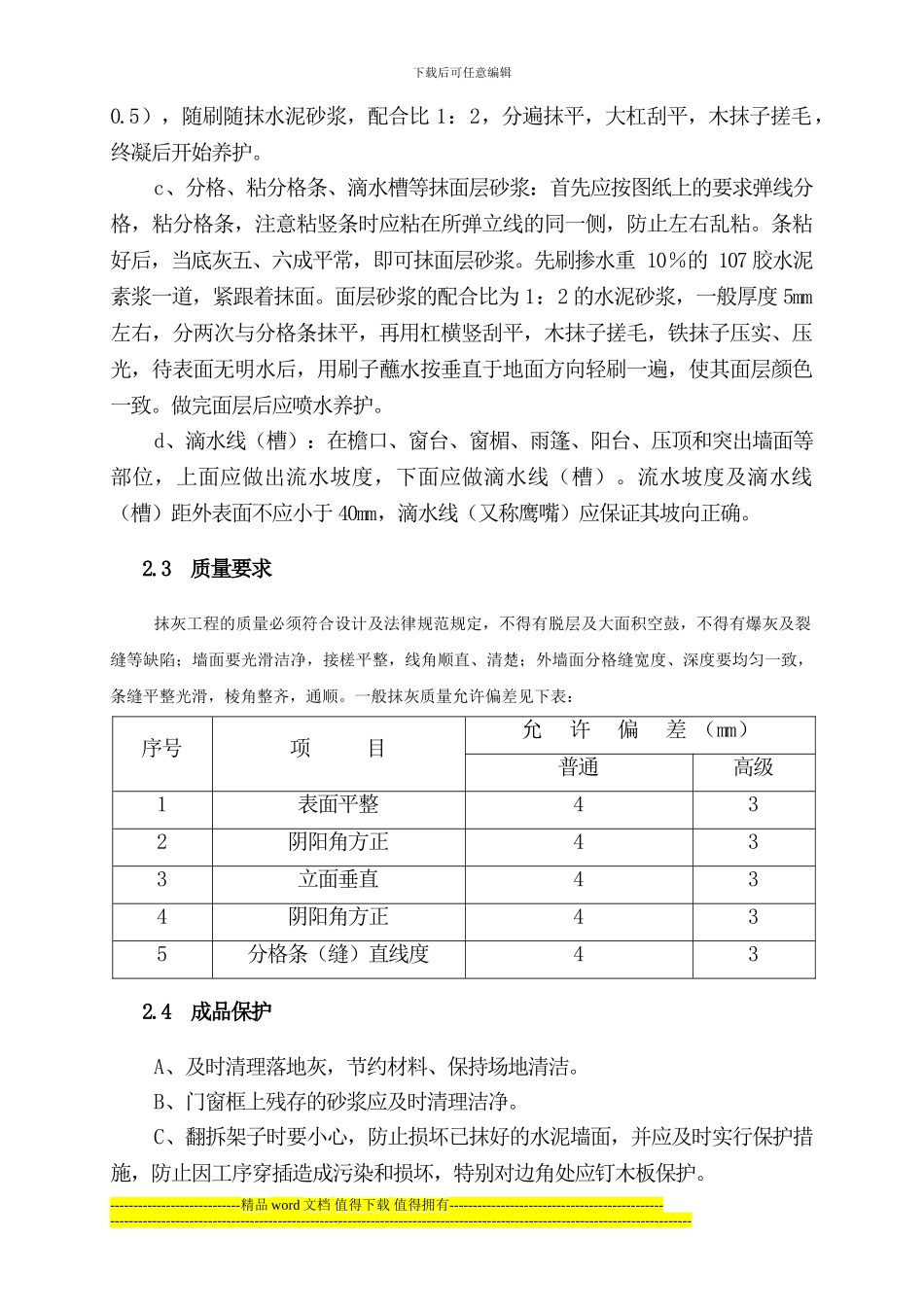

2 施工工艺及操作要点A、抹灰工程施工工艺如下:清理→吊垂直、套方、找规矩→抹底灰砂浆→抹面砂浆→细部处理→ ----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑养护B、施工准备a、材料准备在抹灰工程施工前,根据图纸及预算提供出所需材料的计划,进行采购
