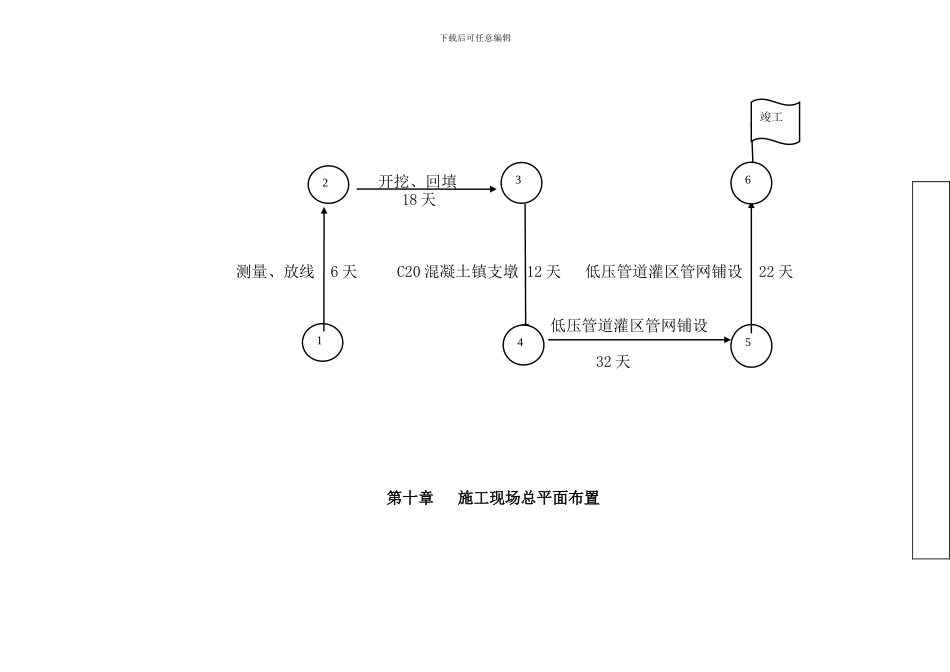

下载后可任意编辑第九章 施工总进度表和施工网络图(一)施工进度计划表本工程工期为 90 天(二)施工网络图序号分部分项工程名称2024 年1020304050607080901测量、放线2开挖、回填3C20 混凝土镇支墩施工4低压管道灌区管网铺设5灌区管网设备安装6竣工准备及竣工验收12345竣工6下载后可任意编辑开挖、回填 18 天测量、放线 6 天 C20 混凝土镇支墩 12 天 低压管道灌区管网铺设 22 天 低压管道灌区管网铺设 32 天第十章 施工现场总平面布置下载后可任意编辑厨房拟建食堂厕所浴室门卫办公室生活宿舍钢筋加工砂浆搅拌机砼搅拌机碎石砂砌块水源消防
