下载后可任意编辑管线下沟连头施工方案编制: 审核: 批准: 施工单位:中油一建一机组编制日期:2024 年 4 月 15 日1、编制依据:1
1、 陕西煤业股份有限公司神谓管道输煤项目,管道线路工程四标段施工图设计总说明书
2、 陕西煤业股份有限公司神谓管道输煤项目,4P 管道线路工程设计图纸(K233+330―K257+330 平纵断面图)
3、 施工现场地形地貌及作业面的实际情况
2、编制原则: 2
1、符合相关施工技术法律规范要求,保证安装质量
2、符合安全施工有关规定,保证施工安全
3、根据施工现场作业面的实际情况,制定具体措施方案
4、保证施工质量、安全的前提下,考虑方案的可行性、经济性
3、方案 1: 3
1、施工现场作业面较宽,能容得下施工机械(挖机和焊车)的作业地段,根据管线长度,采纳 2 ~3 台挖机吊装下沟
吊装时应有专人指挥,几台挖机应同步升降,并设警示标志
----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑 3

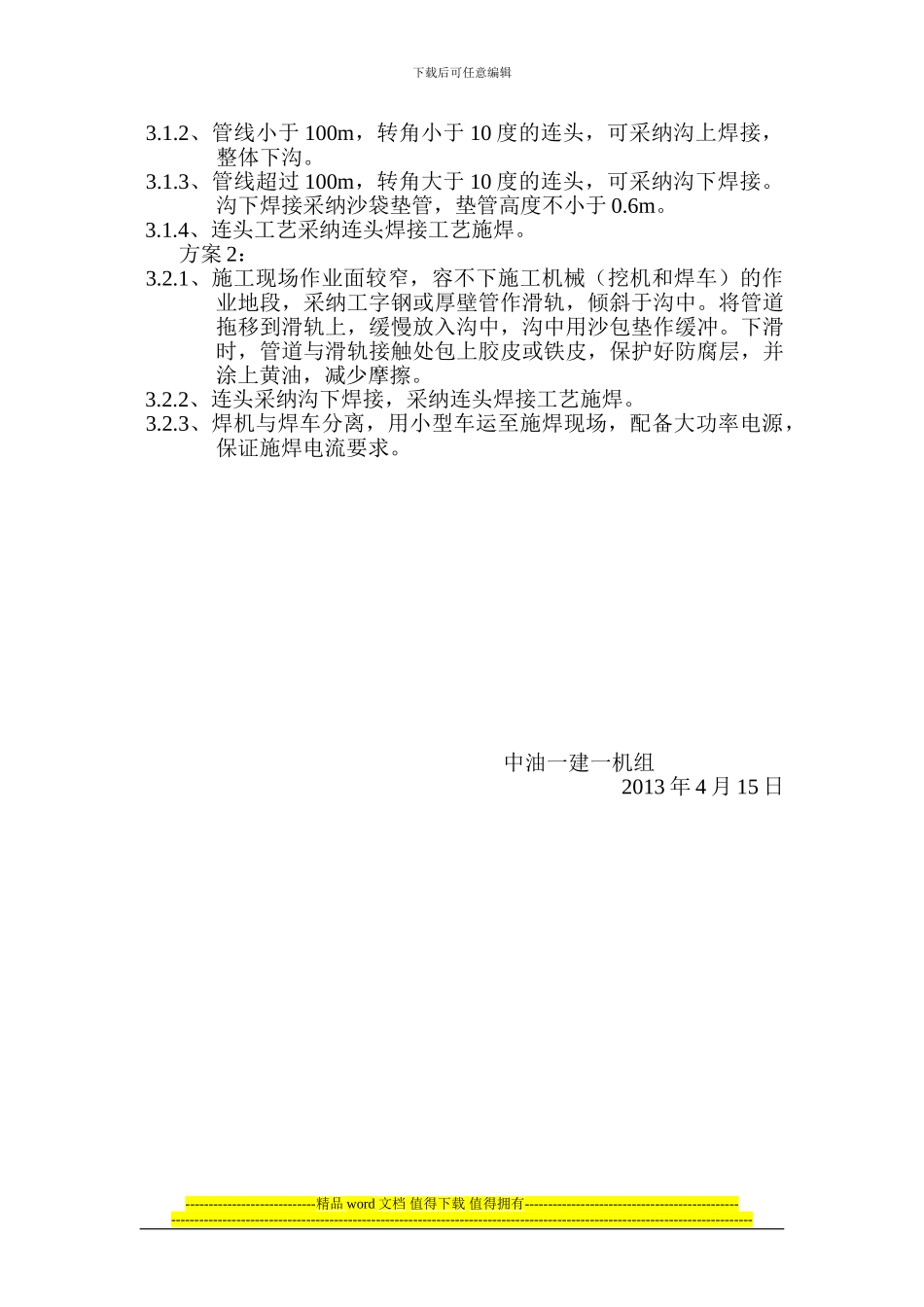

2、管线小于 100m,转角小于 10 度的连头,可采纳沟上焊接,整体下沟
3、管线超过 100m,转角大于 10 度的连头,可采纳沟下焊接
沟下焊接采纳沙袋垫管,垫管高度不小于 0
4、连头工艺采纳连头焊接工艺施焊
方案 2: 3
1、施工现场作业面较窄,容不下施工机械(挖机和焊车)
