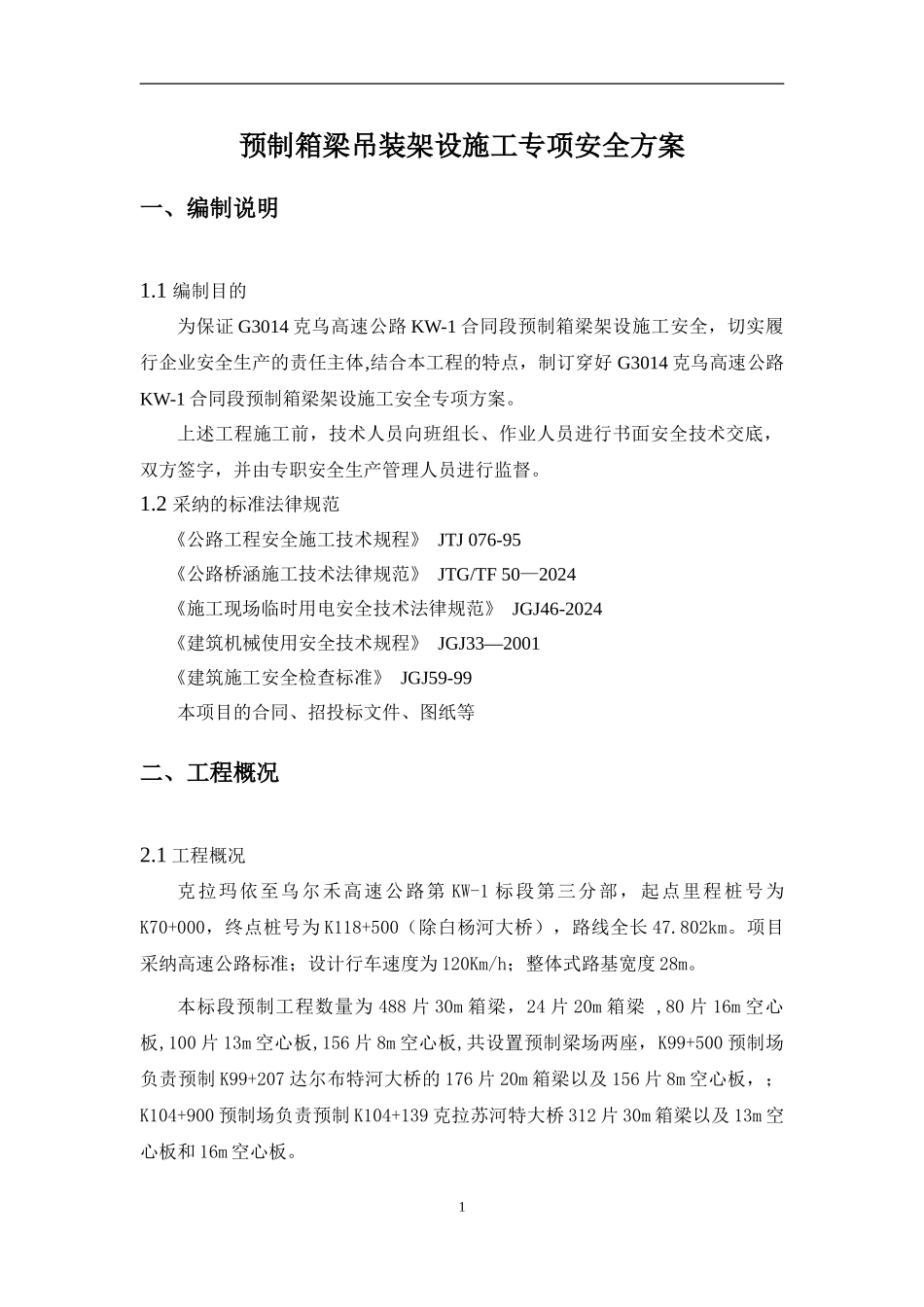

预制箱梁吊装架设施工专项安全方案一、编制说明1
1 编制目的为保证 G3014 克乌高速公路 KW-1 合同段预制箱梁架设施工安全,切实履行企业安全生产的责任主体,结合本工程的特点,制订穿好 G3014 克乌高速公路KW-1 合同段预制箱梁架设施工安全专项方案

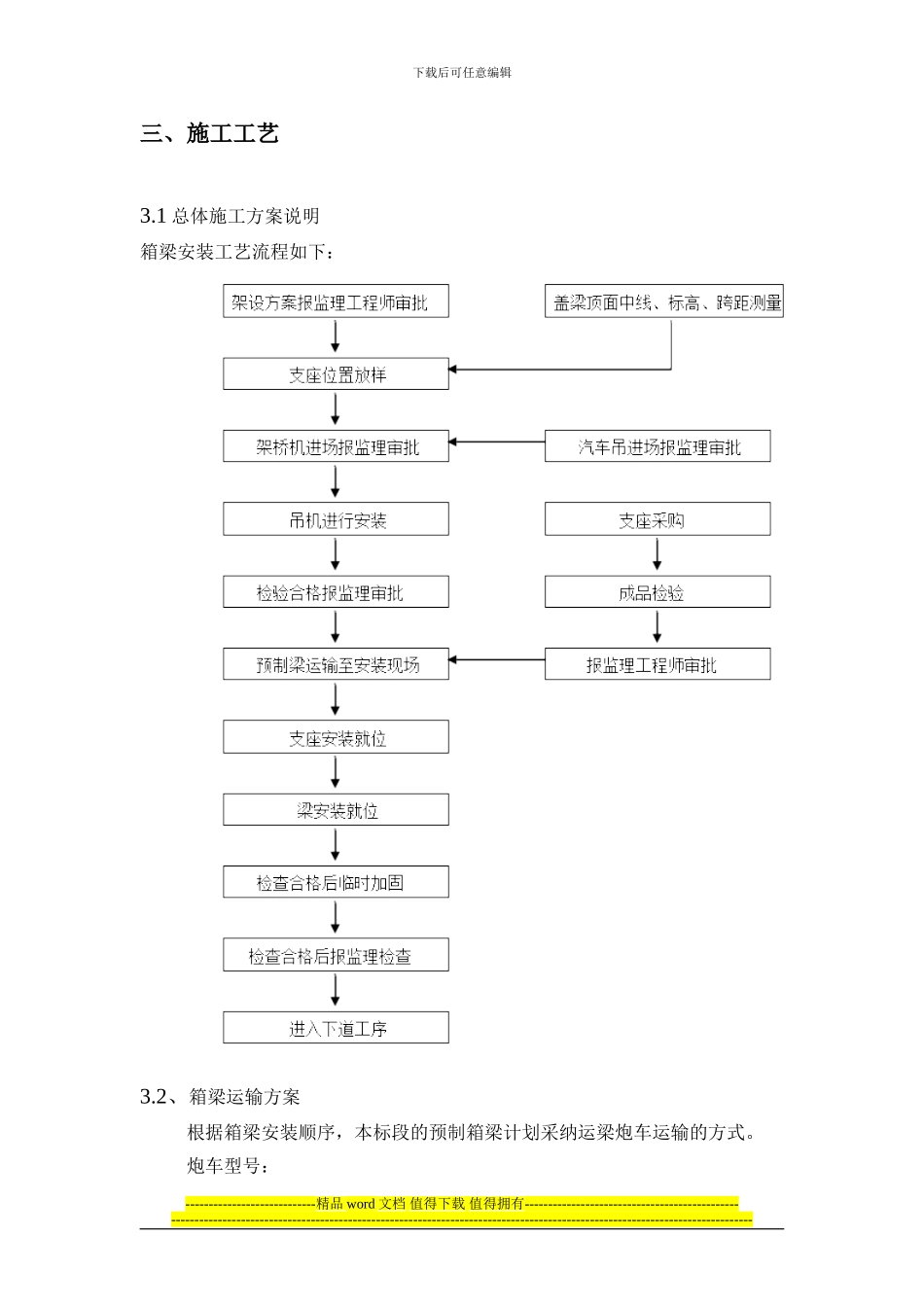

上述工程施工前,技术人员向班组长、作业人员进行书面安全技术交底,双方签字,并由专职安全生产管理人员进行监督
2 采纳的标准法律规范《公路工程安全施工技术规程》 JTJ 076-95《公路桥涵施工技术法律规范》 JTG/TF 50—2024《施工现场临时用电安全技术法律规范》 JGJ46-2024《建筑机械使用安全技术规程》 JGJ33—2001《建筑施工安全检查标准》 JGJ59-99本项目的合同、招投标文件、图纸等二、工程概况2
1 工程概况克拉玛依至乌尔禾高速公路第 KW-1 标段第三分部,起点里程桩号为K70+000,终点桩号为 K118+500(除白杨河大桥),路线全长 47
项目采纳高速公路标准;设计行车速度为 120Km/h;整体式路基宽度 28m
本标段预制工程数量为 488 片 30m 箱梁,24 片 20m 箱梁 ,80 片 16m 空心板,100 片 13m 空心板,156 片 8m 空心板,共设置预制梁场两座,K99+500 预制场负责预制 K99+207 达尔布特河大桥的 176 片 20m 箱梁以及 156 片 8m 空心板,;K104+900 预制场负责预制 K104+139 克拉苏河特大桥 312 片 30m 箱梁以及 13m 空心板和 16m 空心板
1下载后可任意编辑K104+139 克拉苏河特大桥起止桩号为 K103+550~K104+728,桥梁全长1178m

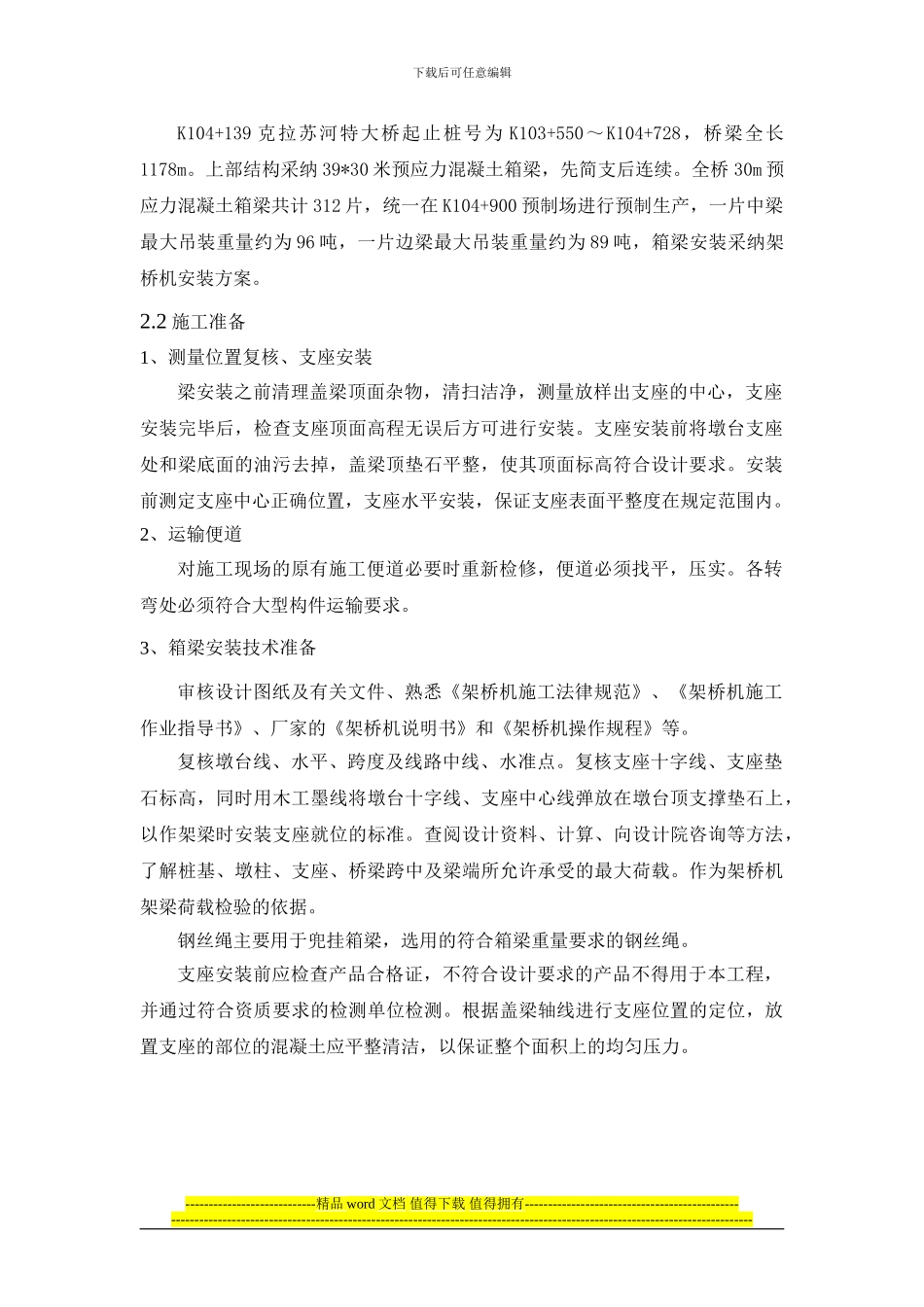

上部结构采纳 39*30 米预应力混凝土箱梁,先简支后连续
全桥 30m 预应力混凝土箱梁共计 312
