下载后可任意编辑一、编制依据1、《中国中医科学院广安门医院扩建门诊楼项目施工总承包合同》2、《中国中医科学院广安门医院扩建门诊楼项目施工组织设计》3、《中国中医科学院广安门医院扩建门诊楼项目岩土勘察报告》4、《中国中医科学院广安门医院扩建门诊楼项目级配预留施工方案的研讨会会议纪要》二、工程概况2
1 中国中医科学院广安门医院扩建门诊楼项目,建筑面积 45825m2,地下建筑面积 15195 m2,地上建筑面积 30630m2,位于北京市西城区北线阁 5 号
本工程地下 3 层,地上 21 层,主楼基础筏板底标高为-21
000m,裙房抗水板底标高为-20
2 根据本工程的《岩土勘察报告》及现场实际情况显示在本工程标高 -12
50~-21
000m 范围内的土体全部为天然砂石级配
根据现场的实际土方开挖的现场土层的实际情况,在-16
250 ~-21
00m 高度范围内的级配可用于在本工程级配回填中
在本工的施工图纸中要求在基础底板(抗水板)上部回填 800mm厚的砂石级配、地下三层顶板上部回填砂石级配,汽车坡道下部回填砂石级配
地下室抗水板上部需要回填级配 2485 m3,地下三层顶板需要回填 1092 m3,汽车坡道需要回填 1216 m3,污水处理站需要回填 102 m3,共计需要回填 4895 m3
根据本工程的现场实际情况,可以预留地下室抗水板上部的级配、汽车坡道需要回填的级配,现场共计预留级配 3700 m3
3 本工程地处繁华闹市区,车流量、人流量均比较大
假如在结构完成后,再进行级配的回填,回填的方量比较多,级配运到现场后,进行人工倒运的成本比较大,现场比较狭小无法堆放级配,且材料成本比较高
为此项目专门组织了级配预留施工方案研讨会,研讨会最终决议在基槽四段预留部分砂石级配,预留地下室抗水板上部及汽车坡道下部回填的砂石级配

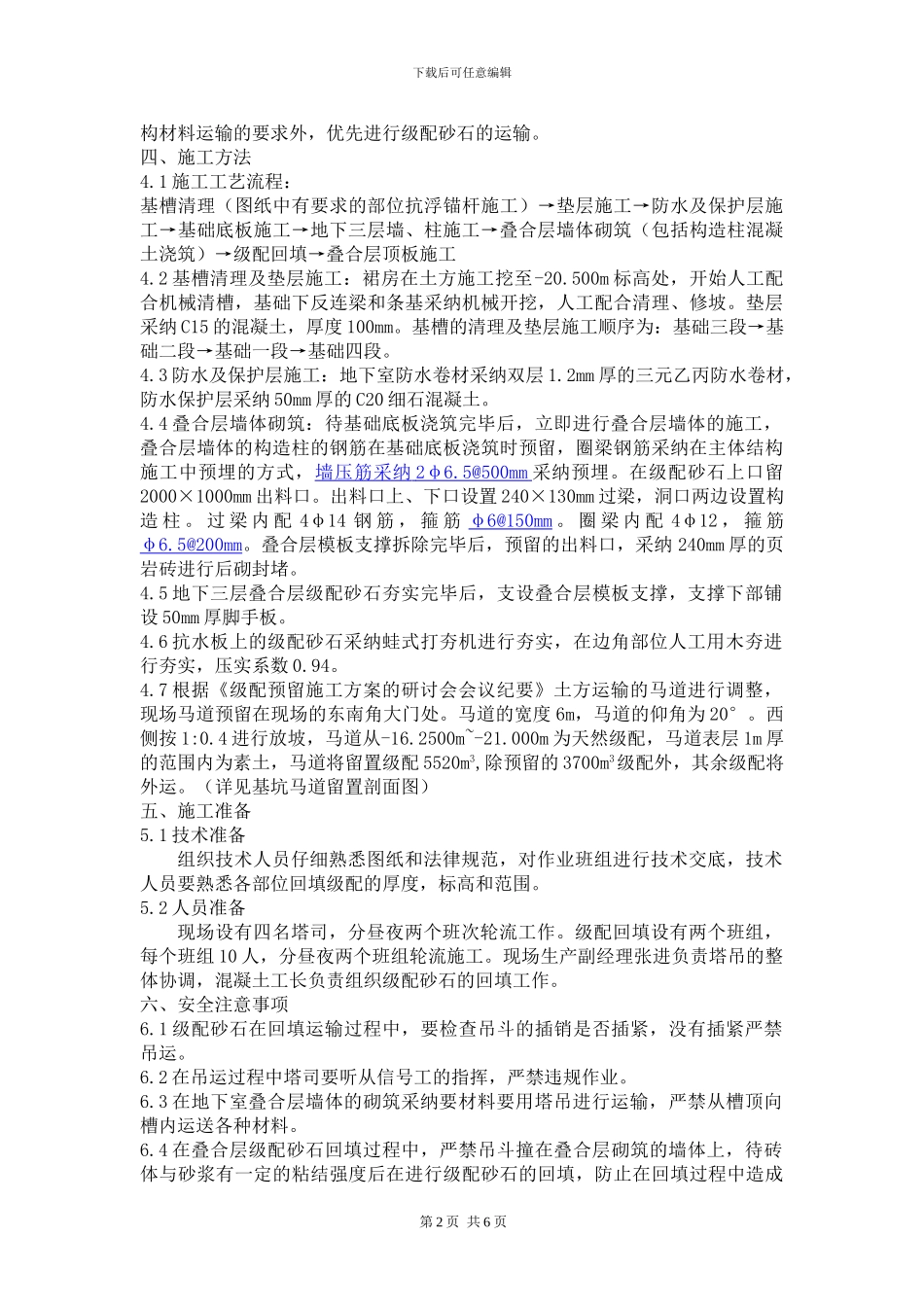

三、施工安排3
