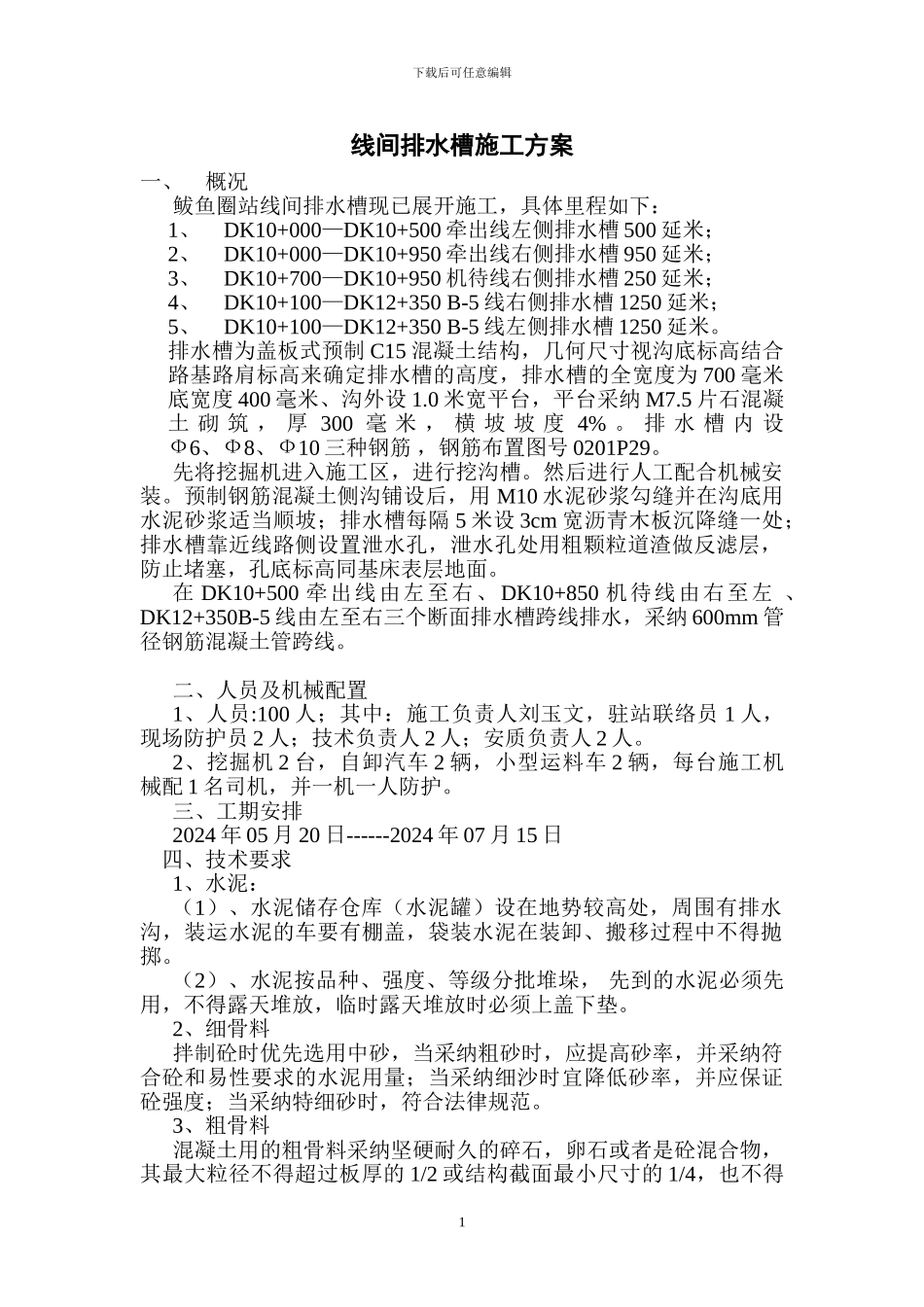

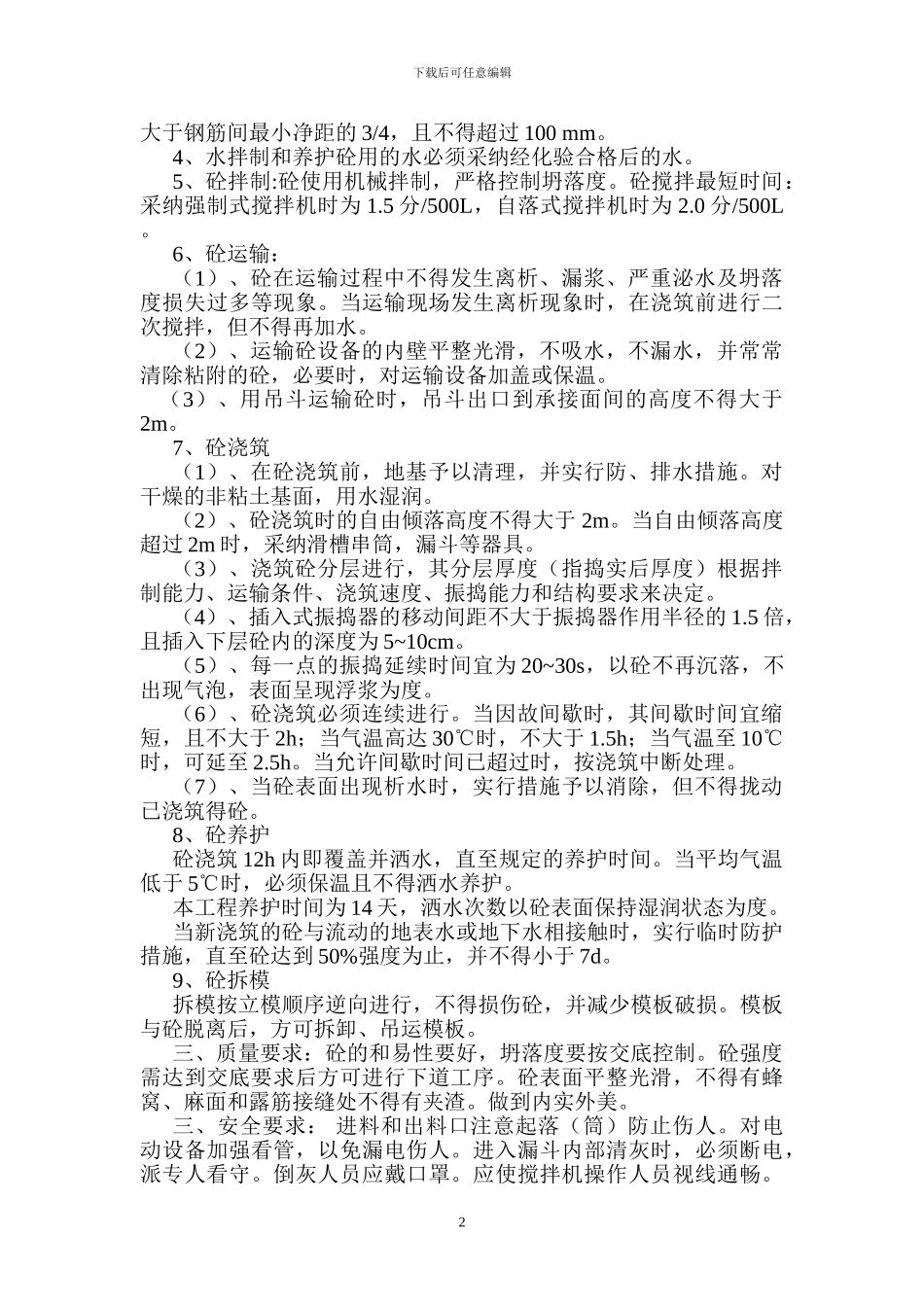

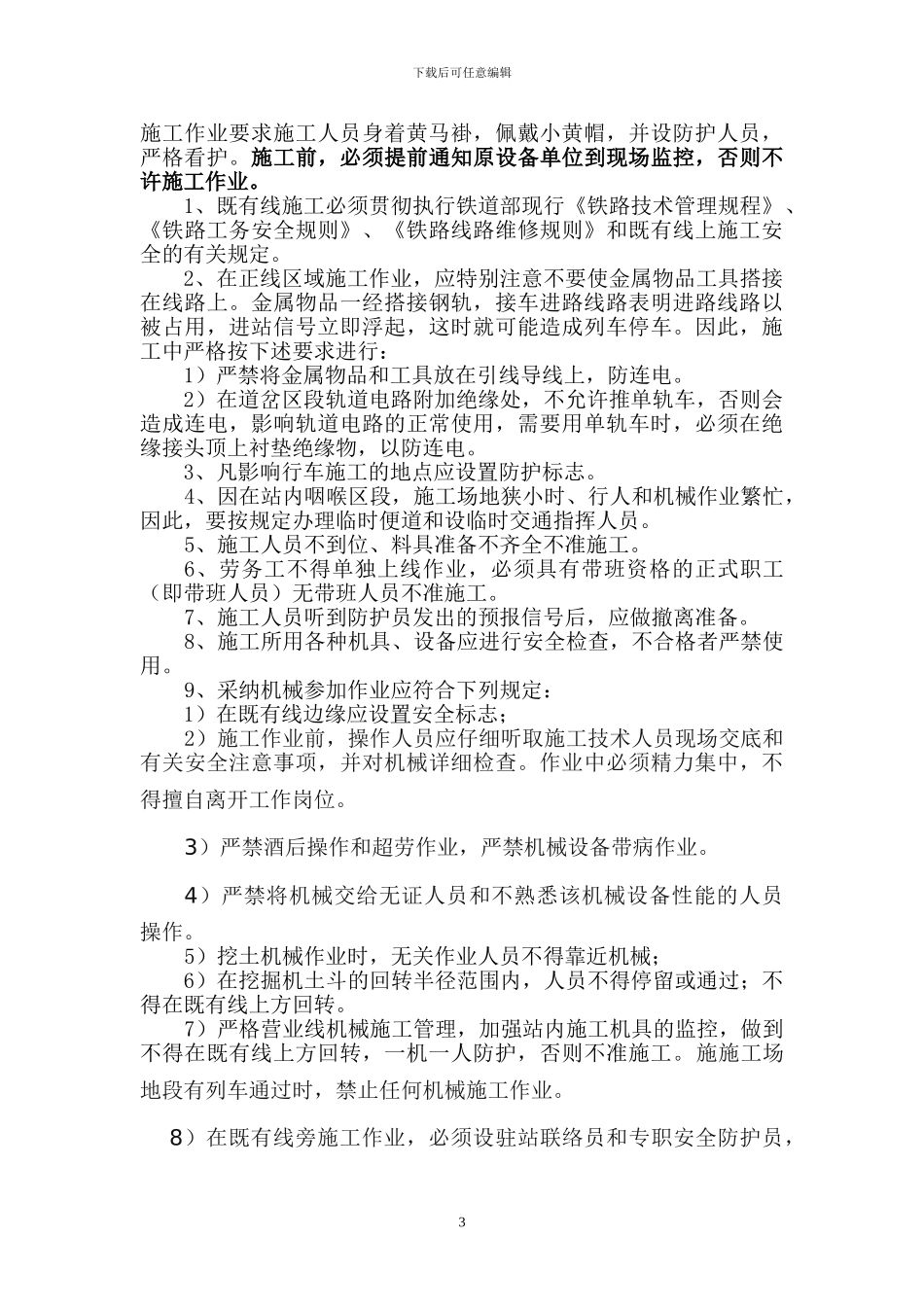

下载后可任意编辑线间排水槽施工方案一、概况鲅鱼圈站线间排水槽现已展开施工,具体里程如下:1、DK10+000—DK10+500 牵出线左侧排水槽 500 延米;2、DK10+000—DK10+950 牵出线右侧排水槽 950 延米;3、DK10+700—DK10+950 机待线右侧排水槽 250 延米;4、DK10+100—DK12+350 B-5 线右侧排水槽 1250 延米;5、DK10+100—DK12+350 B-5 线左侧排水槽 1250 延米
排水槽为盖板式预制 C15 混凝土结构,几何尺寸视沟底标高结合路基路肩标高来确定排水槽的高度,排水槽的全宽度为 700 毫米底宽度 400 毫米、沟外设 1
0 米宽平台,平台采纳 M7
5 片石混凝土 砌 筑 , 厚 300 毫 米 , 横 坡 坡 度 4%
排 水 槽 内 设Ф6、Ф8、Ф10 三种钢筋 ,钢筋布置图号 0201P29
先将挖掘机进入施工区,进行挖沟槽
然后进行人工配合机械安装
预制钢筋混凝土侧沟铺设后,用 M10 水泥砂浆勾缝并在沟底用水泥砂浆适当顺坡;排水槽每隔 5 米设 3cm 宽沥青木板沉降缝一处;排水槽靠近线路侧设置泄水孔,泄水孔处用粗颗粒道渣做反滤层,防止堵塞,孔底标高同基床表层地面
在 DK10+500 牵出线由左至右、DK10+850 机待线由右至左 、DK12+350B-5 线由左至右三个断面排水槽跨线排水,采纳 600mm 管径钢筋混凝土管跨线
二、人员及机械配置1、人员:100 人;其中:施工负责人刘玉文,驻站联络员 1 人,现场防护员 2 人;技术负责人 2 人;安质负责人 2 人
2、挖掘机 2 台,自卸汽车 2 辆,小型运料车 2 辆,每台施工机械配 1 名司机,并一机一人防护
三、工期安排2024 年 05 月 20 日------2024 年 07 月 15 日四、技
