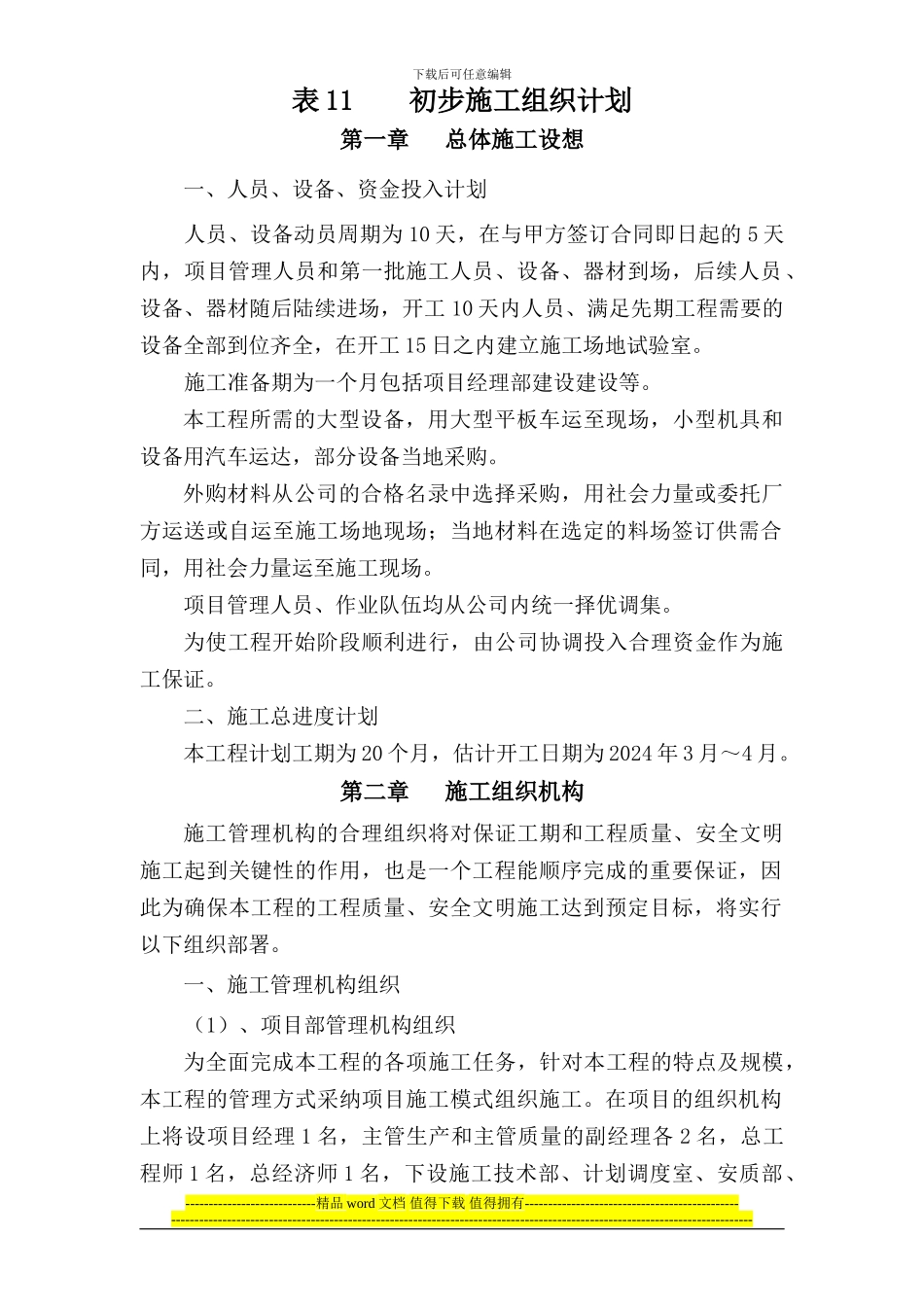

下载后可任意编辑表 11 初步施工组织计划第一章 总体施工设想一、人员、设备、资金投入计划人员、设备动员周期为 10 天,在与甲方签订合同即日起的 5 天内,项目管理人员和第一批施工人员、设备、器材到场,后续人员、设备、器材随后陆续进场,开工 10 天内人员、满足先期工程需要的设备全部到位齐全,在开工 15 日之内建立施工场地试验室
施工准备期为一个月包括项目经理部建设建设等
本工程所需的大型设备,用大型平板车运至现场,小型机具和设备用汽车运达,部分设备当地采购
外购材料从公司的合格名录中选择采购,用社会力量或委托厂方运送或自运至施工场地现场;当地材料在选定的料场签订供需合同,用社会力量运至施工现场
项目管理人员、作业队伍均从公司内统一择优调集
为使工程开始阶段顺利进行,由公司协调投入合理资金作为施工保证
二、施工总进度计划本工程计划工期为 20 个月,估计开工日期为 2024 年 3 月~4 月
第二章 施工组织机构施工管理机构的合理组织将对保证工期和工程质量、安全文明施工起到关键性的作用,也是一个工程能顺序完成的重要保证,因此为确保本工程的工程质量、安全文明施工达到预定目标,将实行以下组织部署

一、施工管理机构组织(1)、项目部管理机构组织为全面完成本工程的各项施工任务,针对本工程的特点及规模,本工程的管理方式采纳项目施工模式组织施工
在项目的组织机构上将设项目经理 1 名,主管生产和主管质量的副经理各 2 名,总工程师 1 名,总经济师 1 名,下设施工技术部、计划调度室、安质部、----------------------------精品 word 文档 值得下载 值得拥有--------------------------------------------------------------------------------------------------
