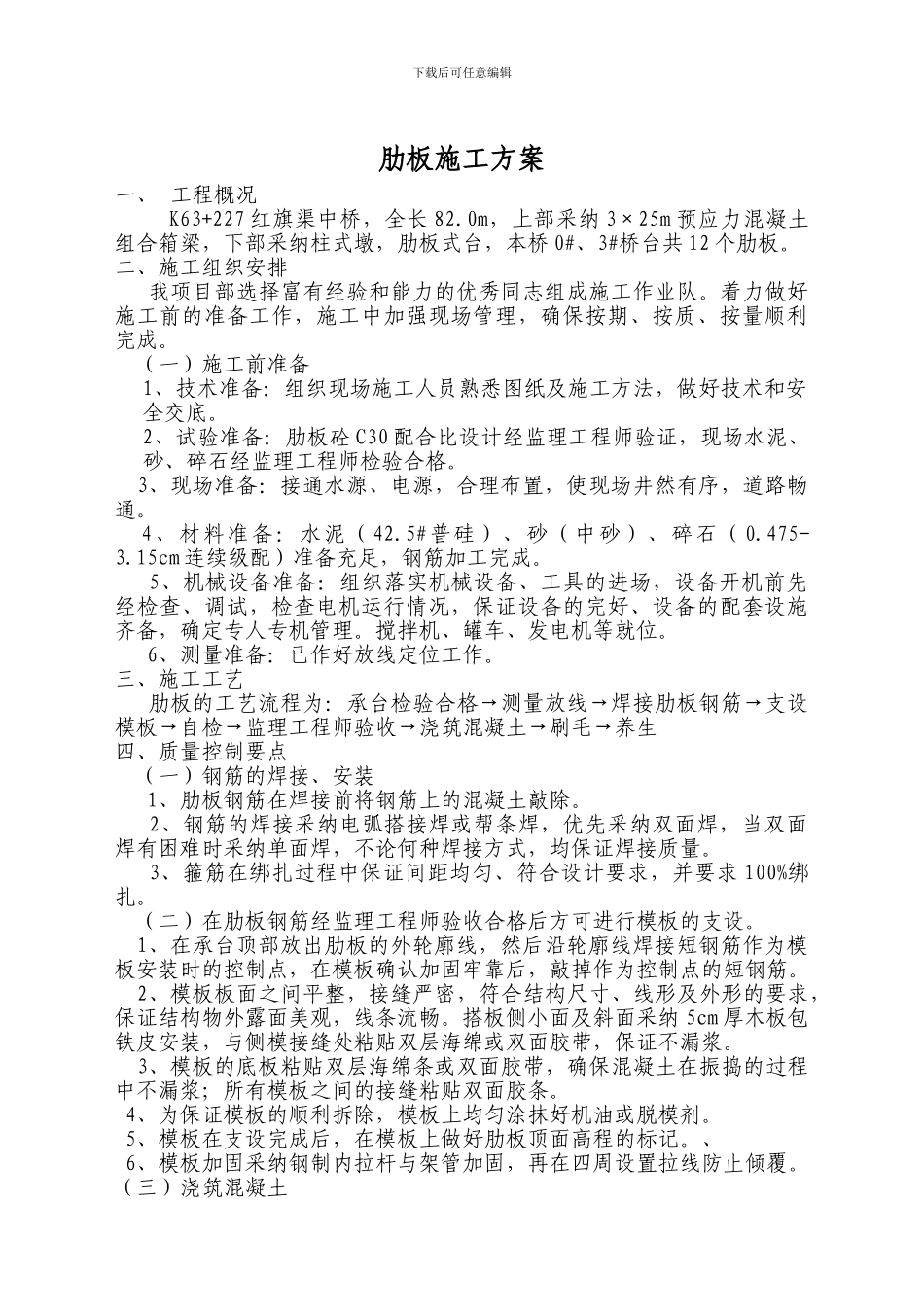

下载后可任意编辑肋板施工方案一、 工程概况K63+227 红旗渠中桥,全长 82
0m,上部采纳 3×25m 预应力混凝土组合箱梁,下部采纳柱式墩,肋板式台,本桥 0#、3#桥台共 12 个肋板
二、施工组织安排我项目部选择富有经验和能力的优秀同志组成施工作业队
着力做好施工前的准备工作,施工中加强现场管理,确保按期、按质、按量顺利完成
(一)施工前准备1、技术准备:组织现场施工人员熟悉图纸及施工方法,做好技术和安全交底
2、试验准备:肋板砼 C30 配合比设计经监理工程师验证,现场水泥、砂、碎石经监理工程师检验合格
3、现场准备:接通水源、电源,合理布置,使现场井然有序,道路畅通
4、材料准备:水泥(42
5#普硅)、砂(中砂)、碎石(0
15cm 连续级配)准备充足,钢筋加工完成
5、机械设备准备:组织落实机械设备、工具的进场,设备开机前先经检查、调试,检查电机运行情况,保证设备的完好、设备的配套设施齐备,确定专人专机管理
搅拌机、罐车、发电机等就位
6、测量准备:已作好放线定位工作
三、施工工艺 肋板的工艺流程为:承台检验合格→测量放线→焊接肋板钢筋→支设模板→自检→监理工程师验收→浇筑混凝土→刷毛→养生四、质量控制要点 (一)钢筋的焊接、安装 1、肋板钢筋在焊接前将钢筋上的混凝土敲除
2、钢筋的焊接采纳电弧搭接焊或帮条焊,优先采纳双面焊,当双面焊有困难时采纳单面焊,不论何种焊接方式,均保证焊接质量
3、箍筋在绑扎过程中保证间距均匀、符合设计要求,并要求 100%绑扎
(二)在肋板钢筋经监理工程师验收合格后方可进行模板的支设
1、在承台顶部放出肋板的外轮廓线,然后沿轮廓线焊接短钢筋作为模板安装时的控制点,在模板确认加固牢靠后,敲掉作为控制点的短钢筋

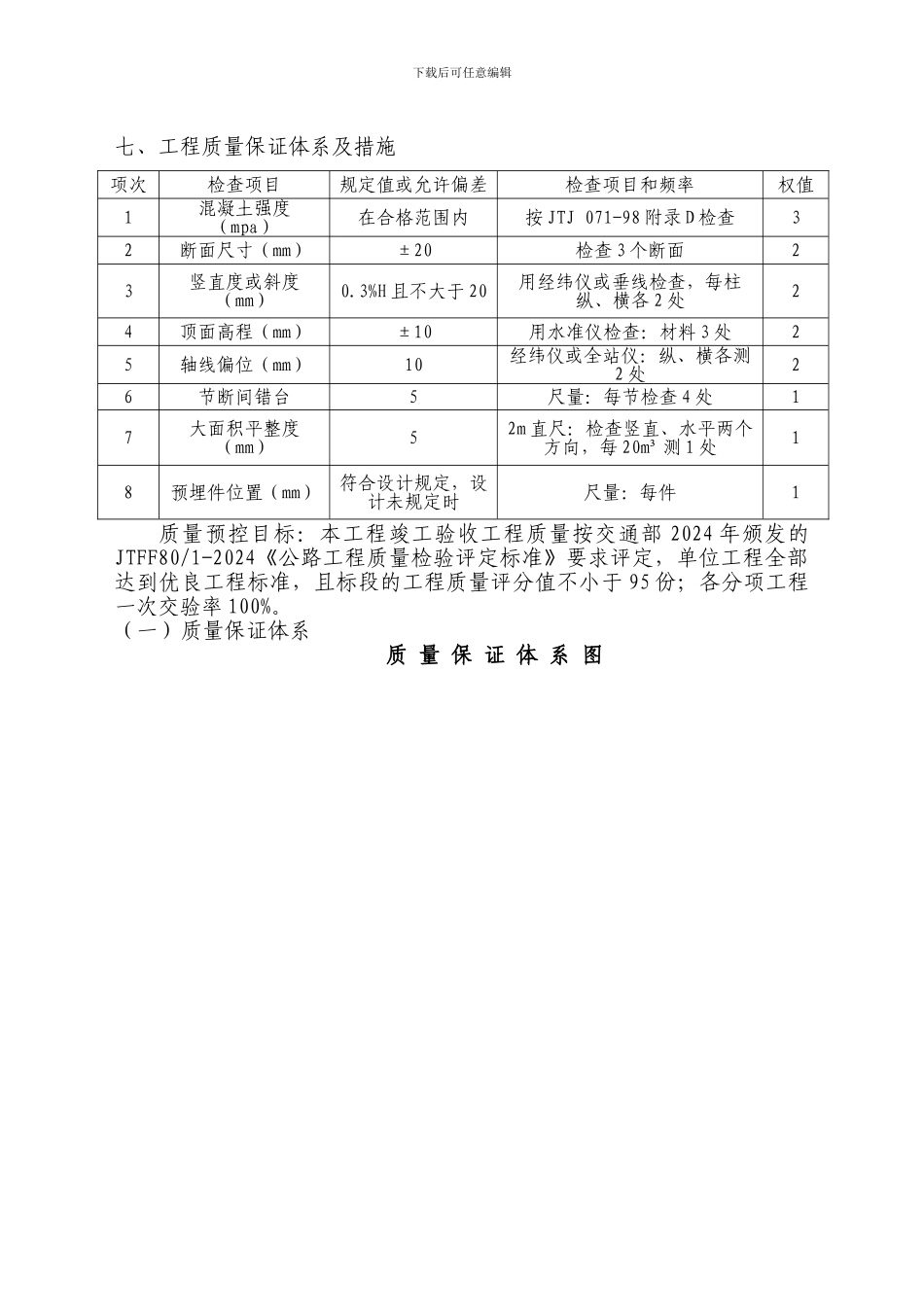

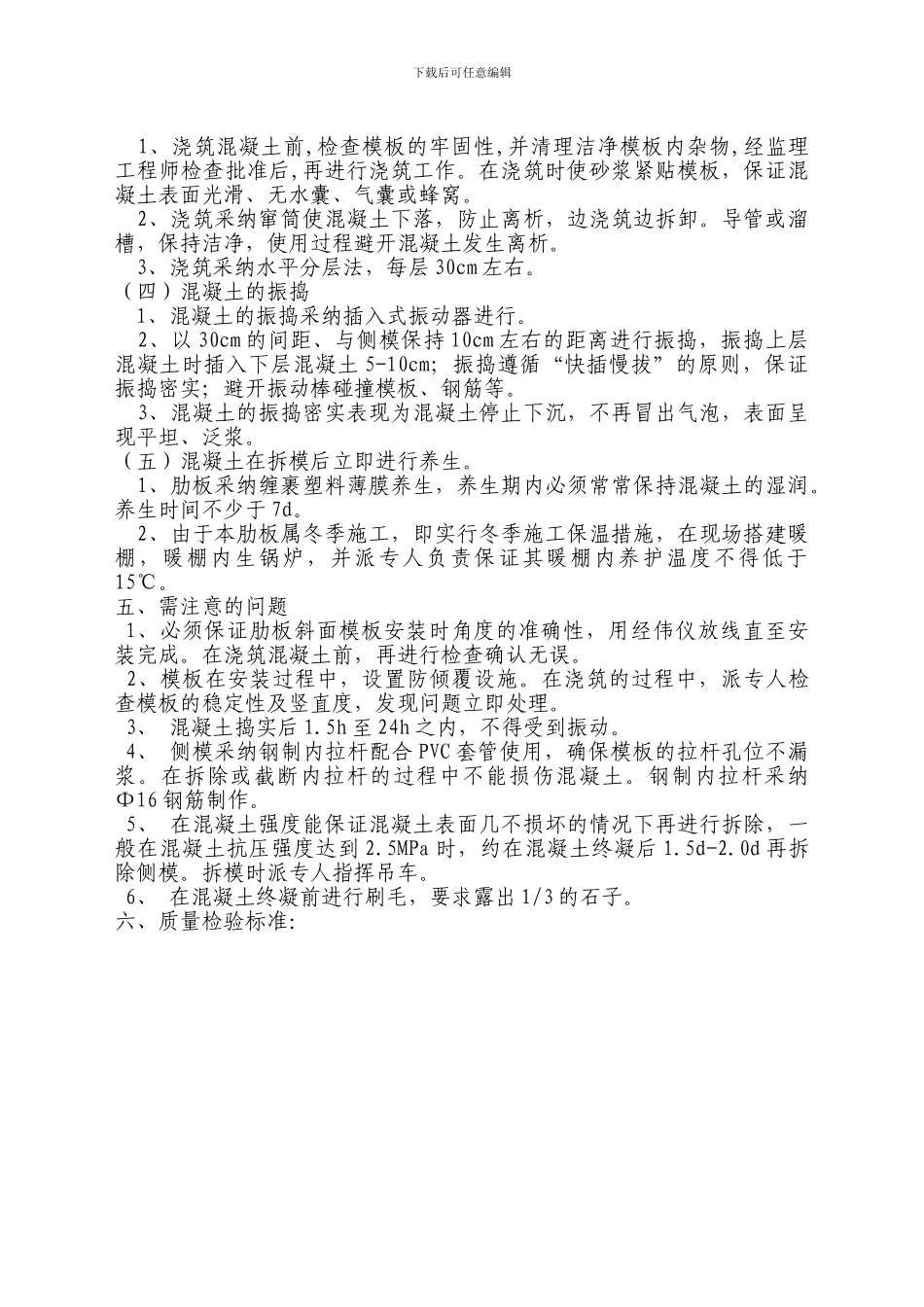

2、模板板面之间平整,接缝严密,符合结构尺寸、线形及外形的要求,保证结构物外露面美观,线条
