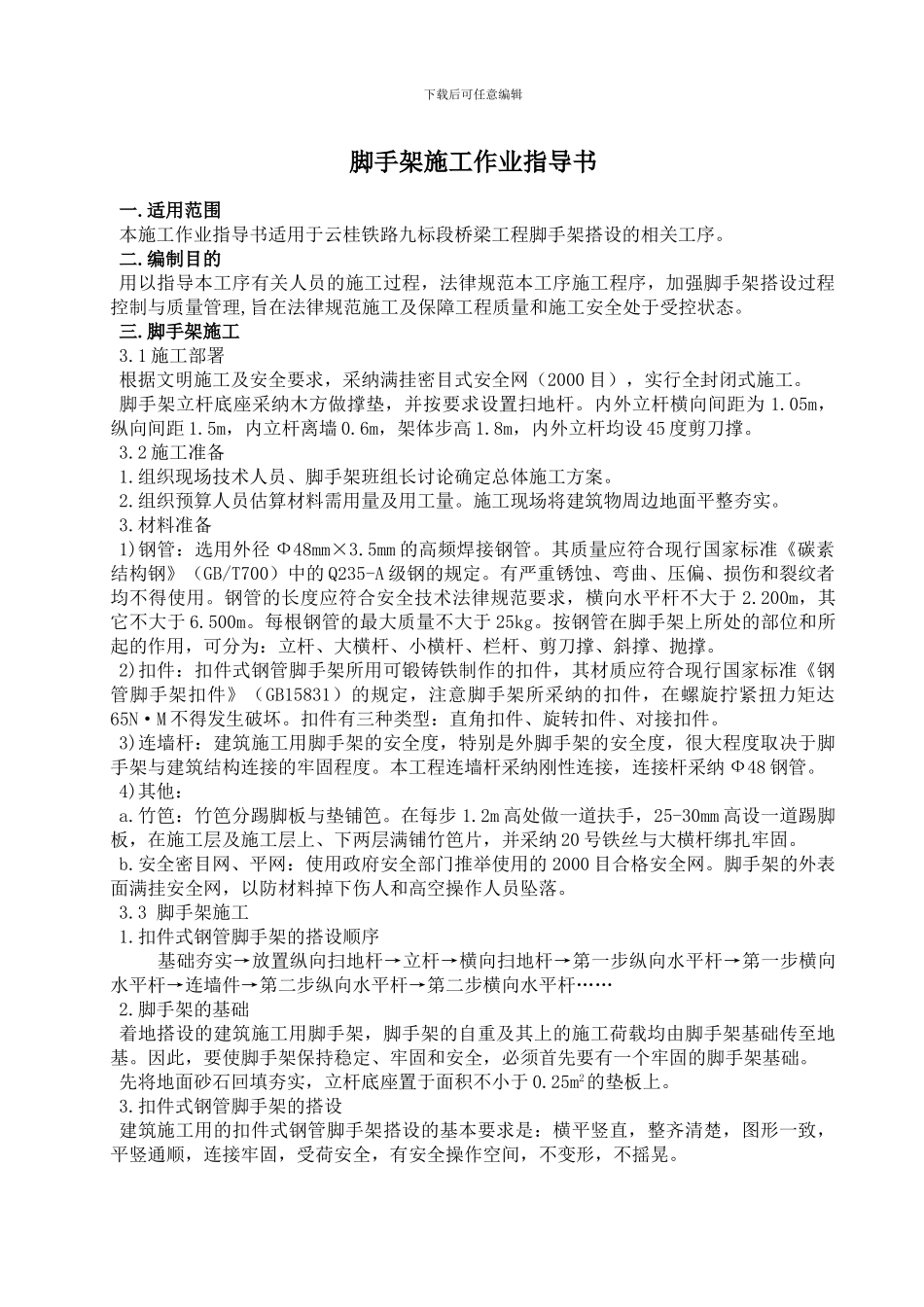

下载后可任意编辑脚手架施工作业指导书一
适用范围本施工作业指导书适用于云桂铁路九标段桥梁工程脚手架搭设的相关工序
编制目的用以指导本工序有关人员的施工过程,法律规范本工序施工程序,加强脚手架搭设过程控制与质量管理,旨在法律规范施工及保障工程质量和施工安全处于受控状态
脚手架施工3
1 施工部署根据文明施工及安全要求,采纳满挂密目式安全网(2000 目),实行全封闭式施工
脚手架立杆底座采纳木方做撑垫,并按要求设置扫地杆
内外立杆横向间距为 1
05m,纵向间距 1
5m,内立杆离墙 0
6m,架体步高 1
8m,内外立杆均设 45 度剪刀撑
2 施工准备1
组织现场技术人员、脚手架班组长讨论确定总体施工方案
组织预算人员估算材料需用量及用工量
施工现场将建筑物周边地面平整夯实
材料准备1)钢管:选用外径 Ф48mm×3
5mm 的高频焊接钢管
其质量应符合现行国家标准《碳素结构钢》(GB/T700)中的 Q235-A 级钢的规定
有严重锈蚀、弯曲、压偏、损伤和裂纹者均不得使用
钢管的长度应符合安全技术法律规范要求,横向水平杆不大于 2
200m,其它不大于 6
每根钢管的最大质量不大于 25kg
按钢管在脚手架上所处的部位和所起的作用,可分为:立杆、大横杆、小横杆、栏杆、剪刀撑、斜撑、抛撑
2)扣件:扣件式钢管脚手架所用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,注意脚手架所采纳的扣件,在螺旋拧紧扭力矩达65N·M 不得发生破坏
扣件有三种类型:直角扣件、旋转扣件、对接扣件
3)连墙杆:建筑施工用脚手架的安全度,特别是外脚手架的安全度,很大程度取决于脚手架与建筑结构连接的牢固程度
本工程连墙杆采纳刚性连接,连接杆采纳 Ф48 钢管
4)其他:a
竹笆:竹笆分踢脚板与垫铺笆
2m 高处做一道
