下载后可任意编辑芙蓉东路立交桥桩基础工程专项施工方案一、工程概况芙蓉东路立交桥为双马互通式立体交叉东二环线上跨芙蓉东路的桥梁
本桥共有 36 根桩基,其中 1#、2#墩每处有 6 根共 12 根 D1500 mm 桩,桩长 12000-14000 mm ;0#、3#台每处有 12 根共 24 根 D1200 mm,0#台桩长 12000 mm,3#台桩长 10000 mm
本工程小计 D1500 mm 桩共长 156
0 m,D1200 mm 桩共长264
本工程桩基采纳冲击钻机成孔
桩基础工程是本工程的难点之一,需要精心组织、精心施工

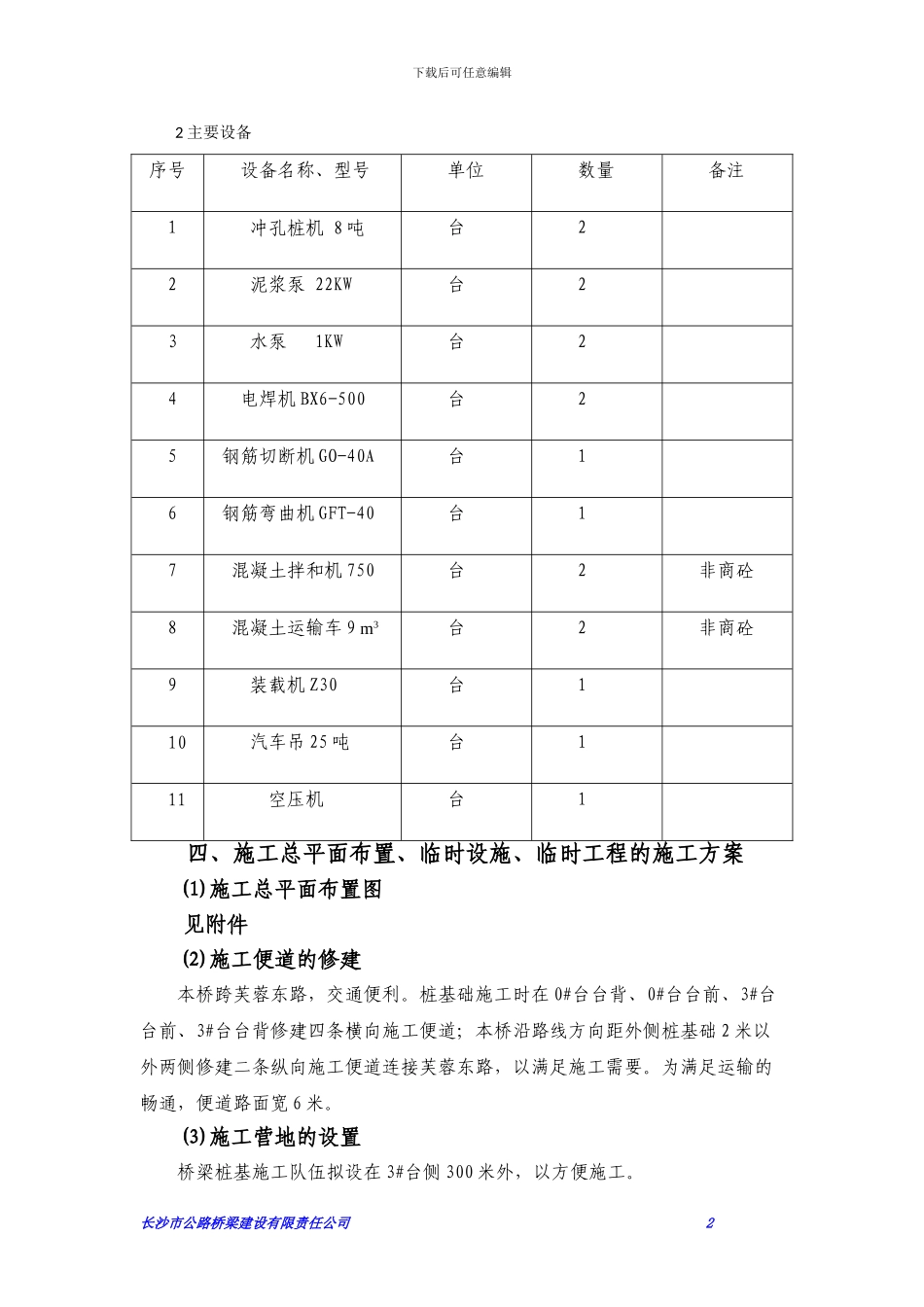

二、项目管理机构及人员分工三、材料设备计划1、主要材料 序号材料名称、规格单位数量备注1钢筋 Φ25(Ⅲ)吨17
892钢筋 Φ22(Ⅲ)吨23
753钢筋 Φ16(Ⅲ)吨0
294钢筋 Φ10(Ⅲ)吨7
715声测管 Φ57×3
82长沙市公路桥梁建设有限责任公司 1 项目经理部分管人员:陈则中专职质检员:欧阳欧阳游先斌专职安全员:黎正威超凡超记录员 1电工 1桩机司机 4钢筋组4混凝土组 4经理部相关控制人员:施 工 员: 李 勇试验工程师:黄向红机械管理员:江建华测量工程师:林志雄机械工程师:王 勇质检工程师:刘洪波下载后可任意编辑2 主要设备序号设备名称、型号单位数量备注1冲孔桩机 8 吨台22泥浆泵 22KW台23水泵 1KW台24电焊机 BX6-500台25钢筋切断机 GO-40A台16钢筋弯曲机 GFT-40台17混凝土拌和机 750台2非商砼8混凝土运输车 9 m3台2非商砼9装载机 Z30台110汽车吊 25 吨台111空压机台1四、施工总平面布置、临时设施、临时工程的施工方案⑴ 施工总平面布置图见附件⑵ 施工便道的修建本桥跨芙蓉东路,交通便利

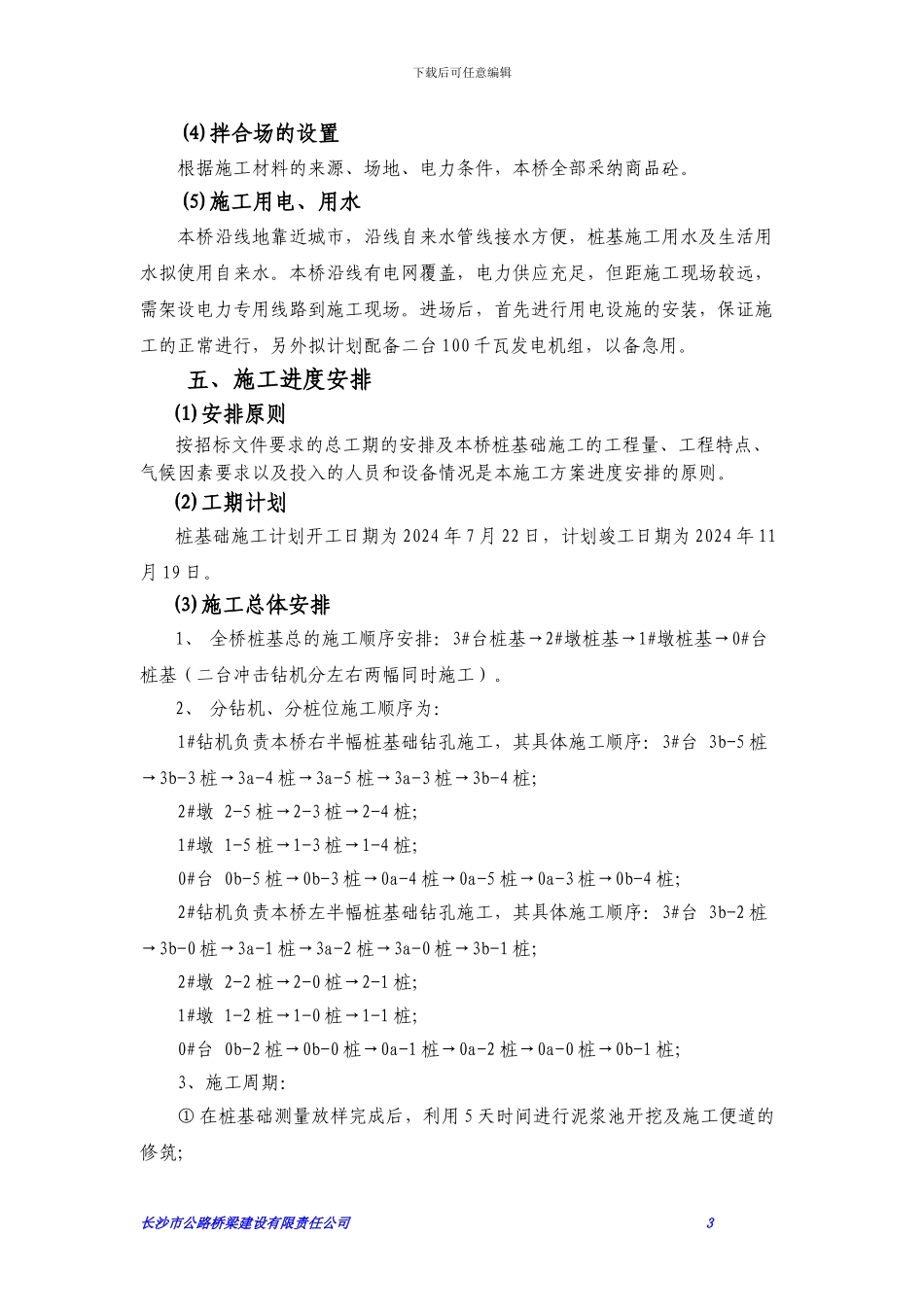

桩基础施工时在 0#台台背、0#台台前、3#台台前、3#台台
