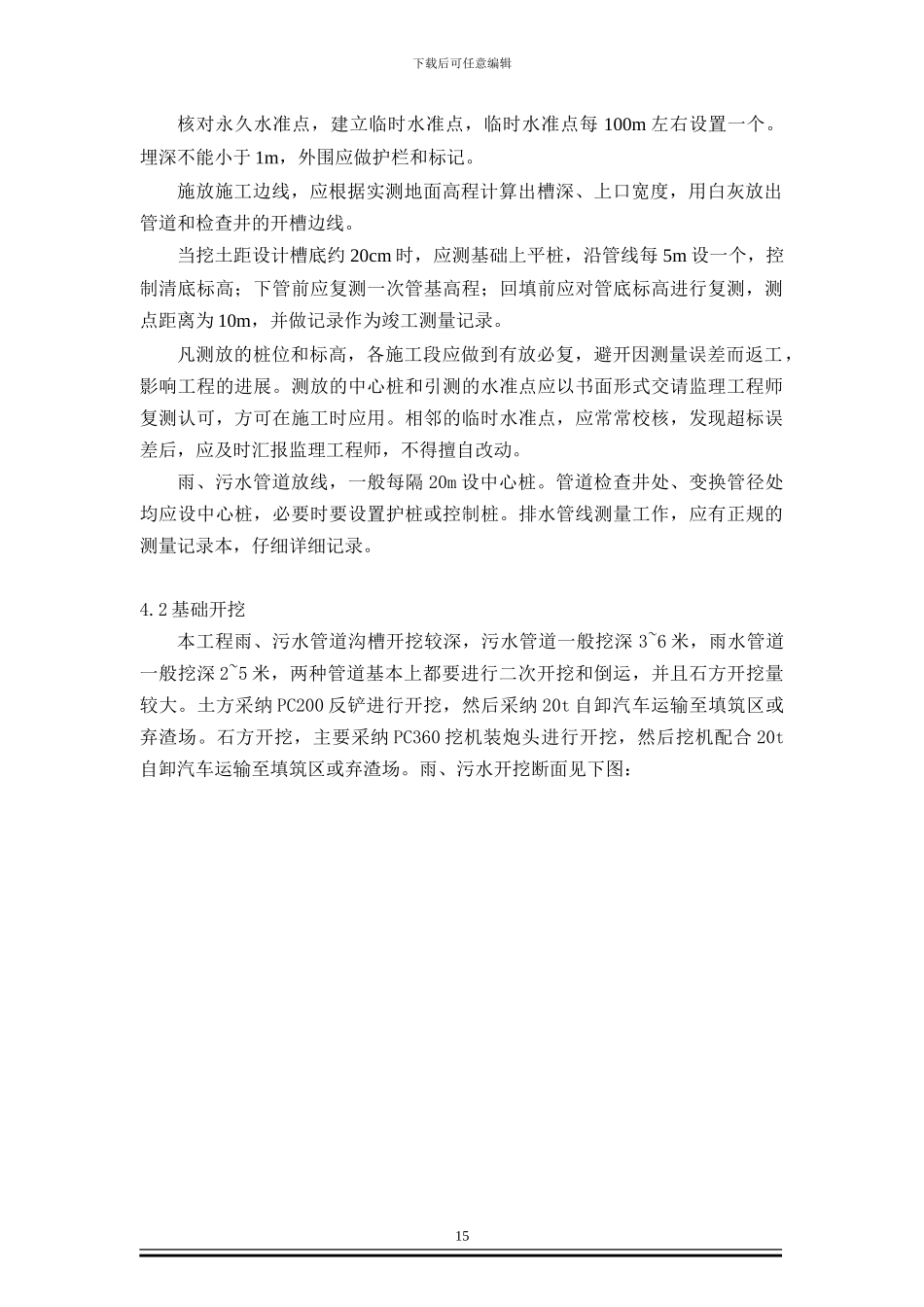

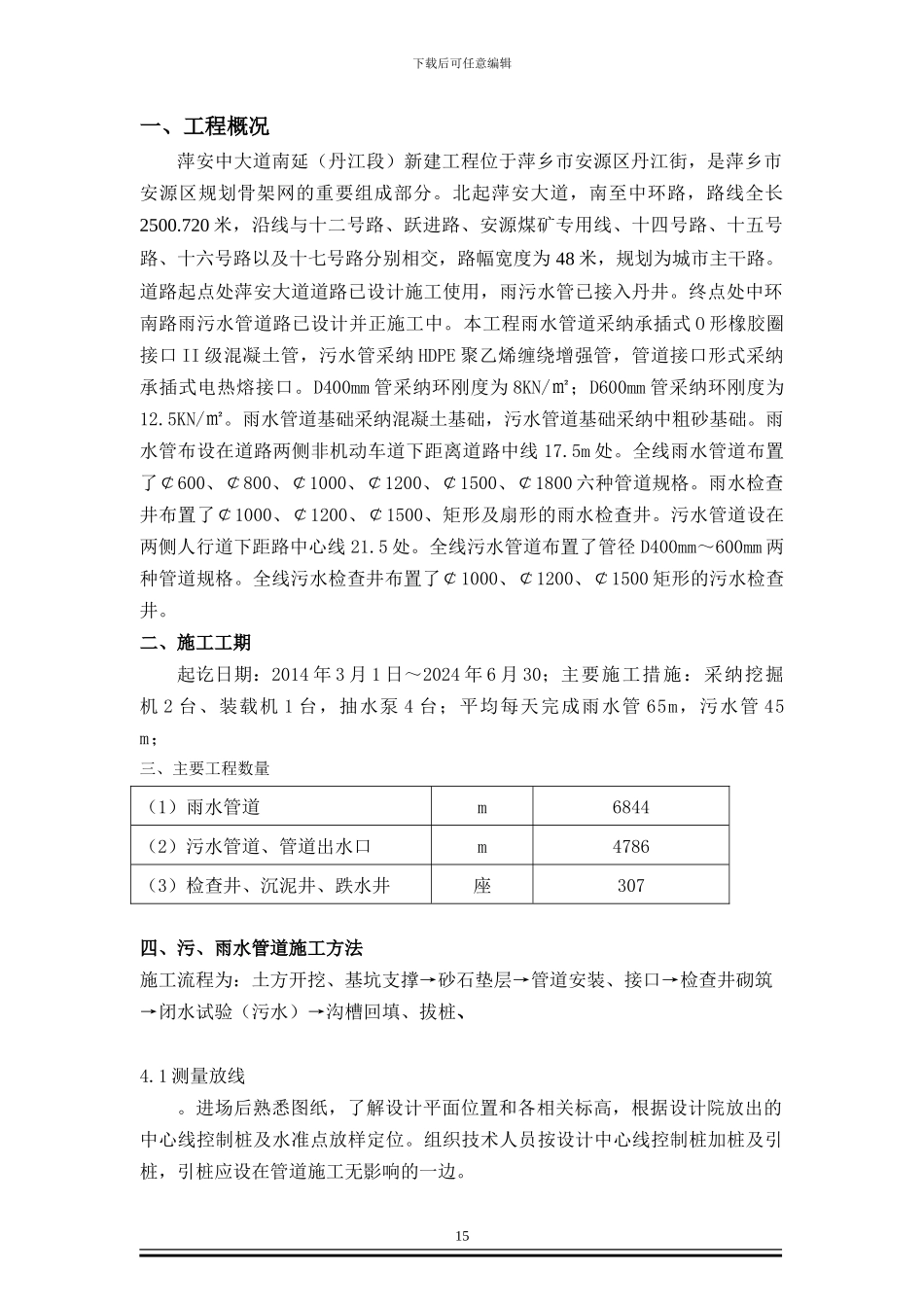

下载后可任意编辑萍乡市萍安中大道南延(丹江段)新建工程(K0+000~K2+500.72)雨污水管道专项施工方案 编制人: 审批人: 江西建工第三建筑有限责任公司萍乡市萍安中大道南延(丹江段)工程项目部二○一四年二月二十二日雨、污水管道工程施工方案15 下载后可任意编辑一、工程概况萍安中大道南延(丹江段)新建工程位于萍乡市安源区丹江街,是萍乡市安源区规划骨架网的重要组成部分。北起萍安大道,南至中环路,路线全长2500.720 米,沿线与十二号路、跃进路、安源煤矿专用线、十四号路、十五号路、十六号路以及十七号路分别相交,路幅宽度为 48 米,规划为城市主干路。道路起点处萍安大道道路已设计施工使用,雨污水管已接入丹井。终点处中环南路雨污水管道路已设计并正施工中。本工程雨水管道采纳承插式 O 形橡胶圈接口 II 级混凝土管,污水管采纳 HDPE 聚乙烯缠绕增强管,管道接口形式采纳承插式电热熔接口。D400mm 管采纳环刚度为 8KN/㎡;D600mm 管采纳环刚度为12.5KN/㎡。雨水管道基础采纳混凝土基础,污水管道基础采纳中粗砂基础。雨水管布设在道路两侧非机动车道下距离道路中线 17.5m 处。全线雨水管道布置了¢600、¢800、¢1000、¢1200、¢1500、¢1800 六种管道规格。雨水检查井布置了¢1000、¢1200、¢1500、矩形及扇形的雨水检查井。污水管道设在两侧人行道下距路中心线 21.5 处。全线污水管道布置了管径 D400mm~600mm 两种管道规格。全线污水检查井布置了¢1000、¢1200、¢1500 矩形的污水检查井。二、施工工期起讫日期:2014 年 3 月 1 日~2024 年 6 月 30;主要施工措施:采纳挖掘机 2 台、装载机 1 台,抽水泵 4 台;平均每天完成雨水管 65m,污水管 45 m;三、主要工程数量(1)雨水管道m6844(2)污水管道、管道出水口m4786(3)检查井、沉泥井、跌水井座307四、污、雨水管道施工方法施工流程为:土方开挖、基坑支撑→砂石垫层→管道安装、接口→检查井砌筑→闭水试验(污水)→沟槽回填、拔桩、4.1 测量放线。进场后熟悉图纸,了解设计平面位置和各相关标高,根据设计院放出的中心线控制桩及水准点放样定位。组织技术人员按设计中心线控制桩加桩及引桩,引桩应设在管道施工无影响的一边。15 下载后可任意编辑核对永久水准点,建立临时水准点,临时水准点每 100m 左右设置一个。埋深不能小于 1m,外围应做护栏和标记。施放施工边线,应根据实测地面高程计算出槽深、上口...
