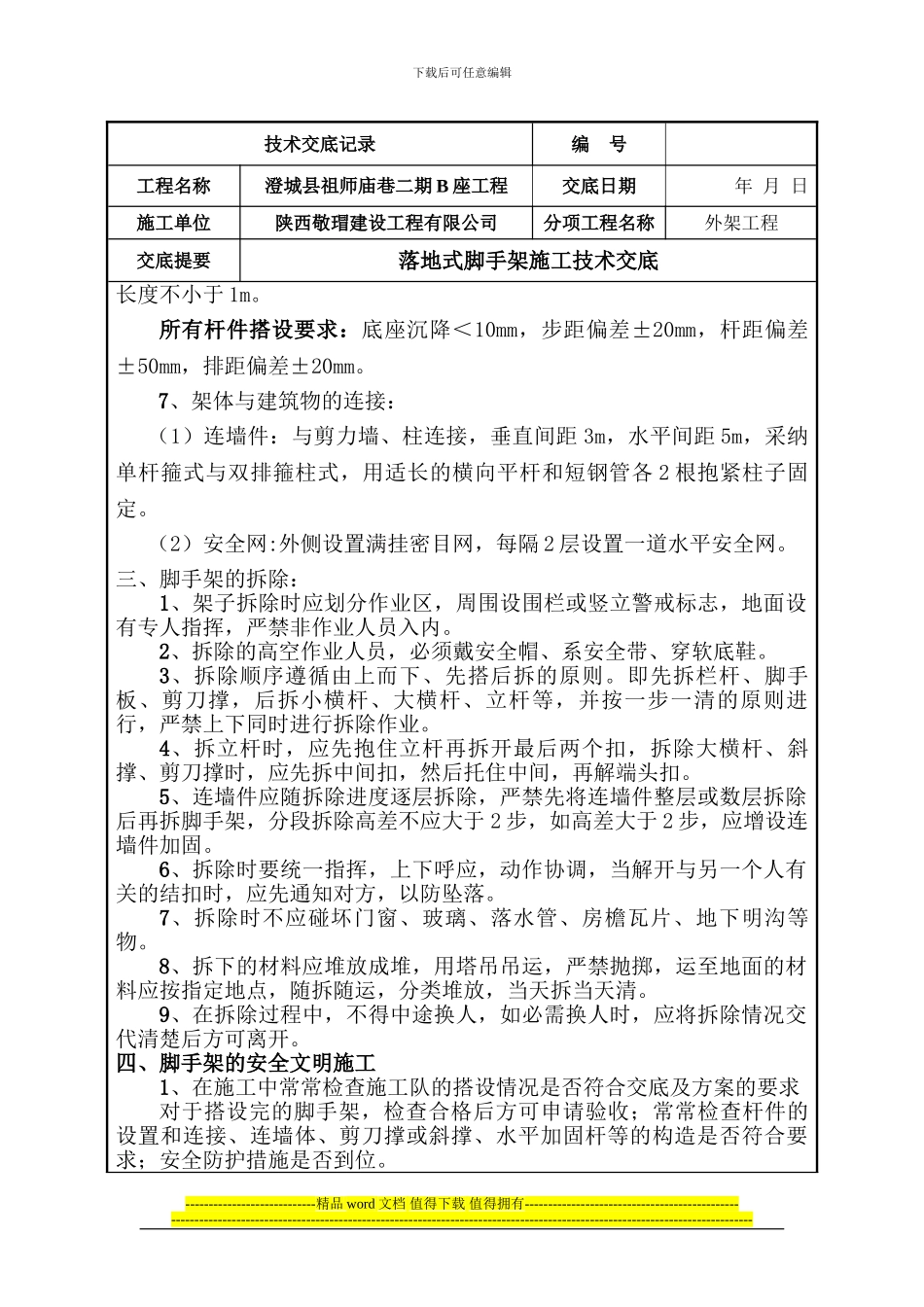

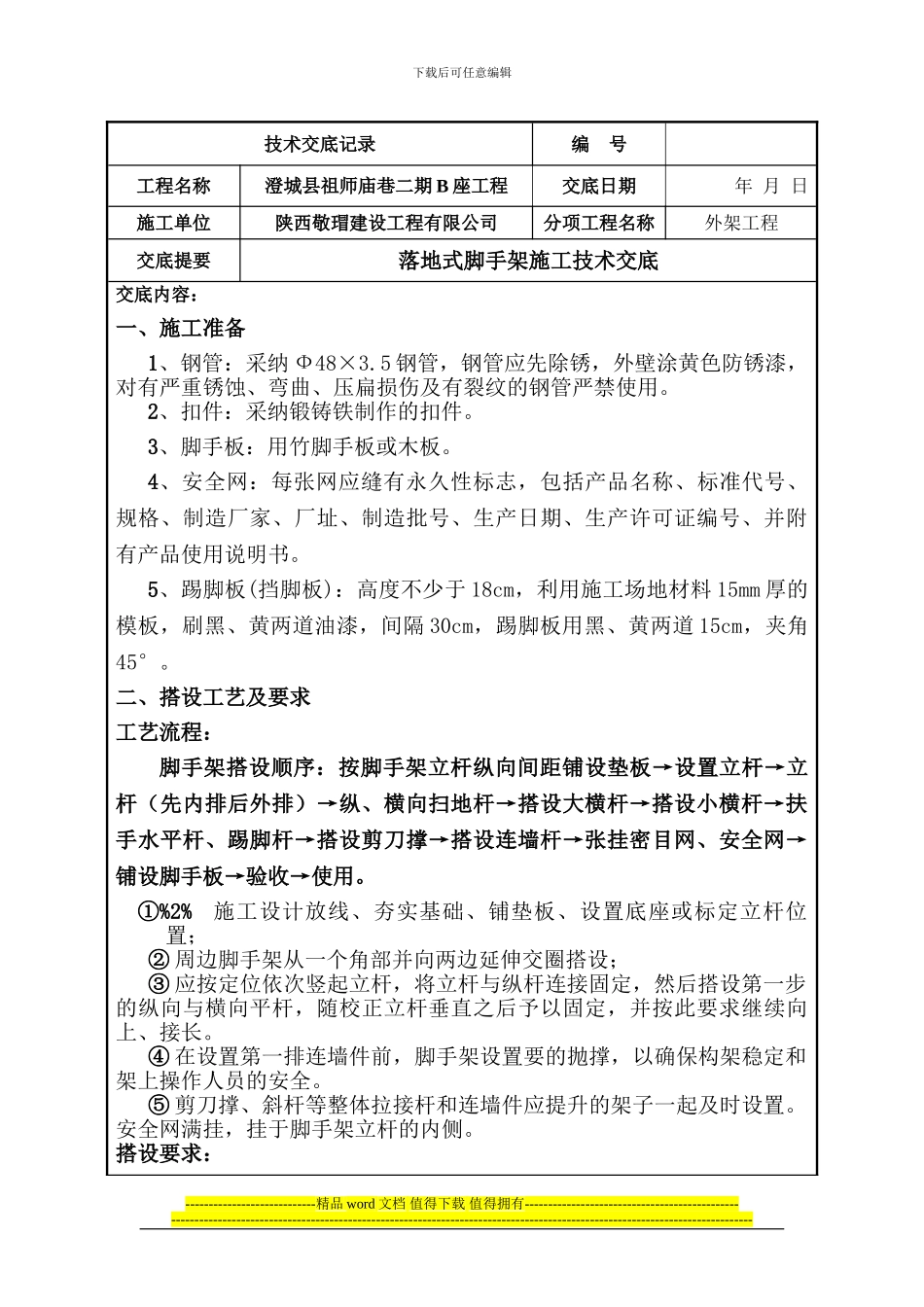

下载后可任意编辑技术交底记录 编 号工程名称澄城县祖师庙巷二期 B 座工程交底日期年 月 日施工单位陕西敬瑁建设工程有限公司分项工程名称外架工程交底提要落地式脚手架施工技术交底交底内容:一、施工准备1、钢管:采纳 Ф48×3.5 钢管,钢管应先除锈,外壁涂黄色防锈漆,对有严重锈蚀、弯曲、压扁损伤及有裂纹的钢管严禁使用。2、扣件:采纳锻铸铁制作的扣件。3、脚手板:用竹脚手板或木板。4、安全网:每张网应缝有永久性标志,包括产品名称、标准代号、规格、制造厂家、厂址、制造批号、生产日期、生产许可证编号、并附有产品使用说明书。5、踢脚板(挡脚板):高度不少于 18cm,利用施工场地材料 15mm 厚的模板,刷黑、黄两道油漆,间隔 30cm,踢脚板用黑、黄两道 15cm,夹角45°。二、搭设工艺及要求工艺流程:脚手架搭设顺序:按脚手架立杆纵向间距铺设垫板→设置立杆→立杆(先内排后外排)→纵、横向扫地杆→搭设大横杆→搭设小横杆→扶手水平杆、踢脚杆→搭设剪刀撑→搭设连墙杆→张挂密目网、安全网→铺设脚手板→验收→使用。①%2%施工设计放线、夯实基础、铺垫板、设置底座或标定立杆位置; ② 周边脚手架从一个角部并向两边延伸交圈搭设;③ 应按定位依次竖起立杆,将立杆与纵杆连接固定,然后搭设第一步的纵向与横向平杆,随校正立杆垂直之后予以固定,并按此要求继续向上、接长。④ 在设置第一排连墙件前,脚手架设置要的抛撑,以确保构架稳定和架上操作人员的安全。⑤ 剪刀撑、斜杆等整体拉接杆和连墙件应提升的架子一起及时设置。安全网满挂,挂于脚手架立杆的内侧。搭设要求:----------------------------精品 word 文档 值得下载 值得拥有---------------------------------------------------------------------------------------------------------------------------------------------------------------------------下载后可任意编辑技术交底记录 编 号工程名称澄城县祖师庙巷二期 B 座工程交底日期年 月 日施工单位陕西敬瑁建设工程有限公司分项工程名称外架工程交底提要落地式脚手架施工技术交底1、立杆设置在夯实基础上并加设木砖(边长大于等于 250mm,厚度大于 50mm)。立杆纵向间距为 1.5m;立杆横距为 0.9m;步距为 1.8m,内排立杆距结构边缘 450m,连墙件为 2 步 3 跨设置;相邻立杆的接头应错开布置在不同的步距内,与相邻大横杆的距离不宜大于三分之一。立杆与大横杆必...
