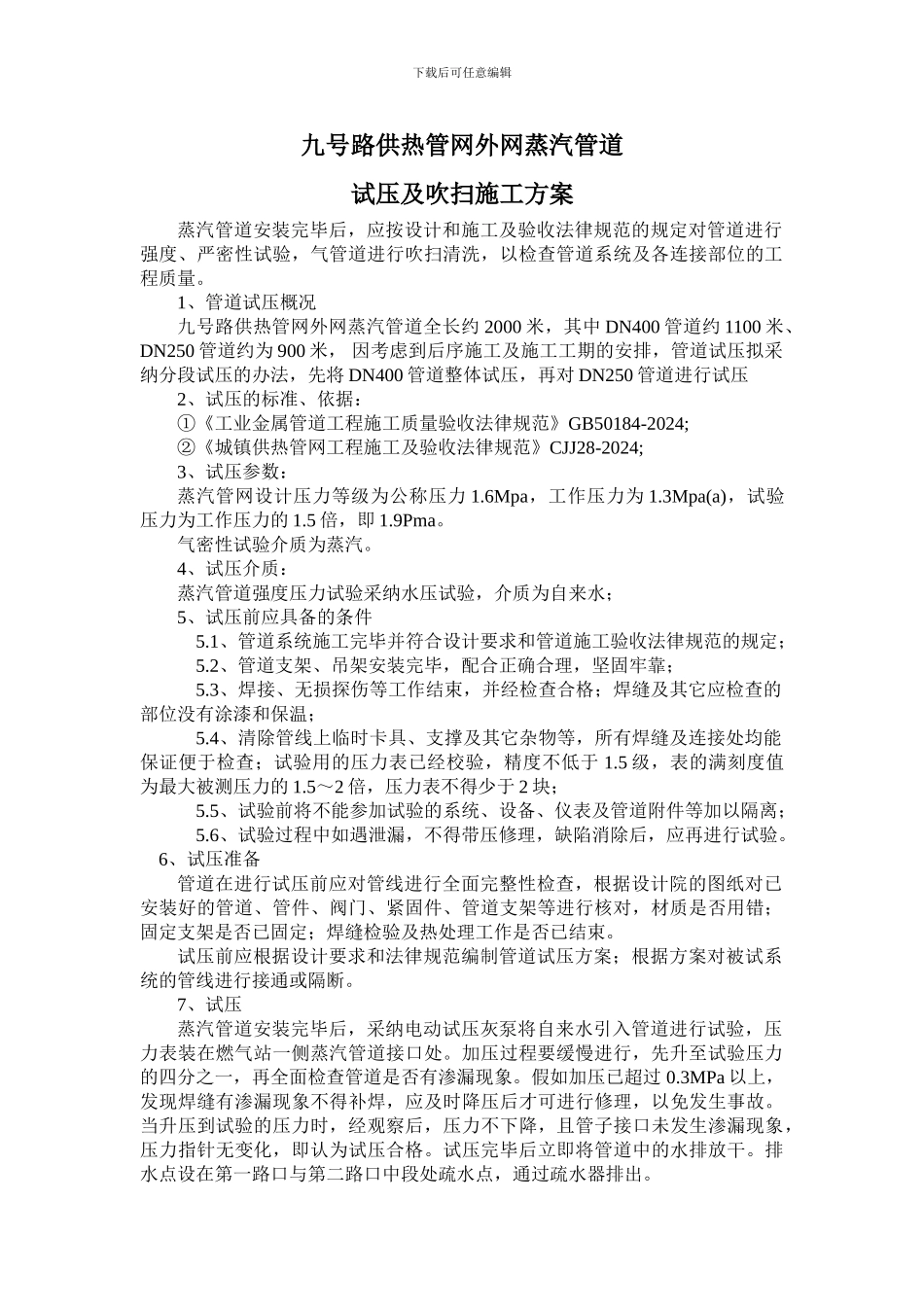

下载后可任意编辑九号路供热管网外网蒸汽管道试压及吹扫施工方案蒸汽管道安装完毕后,应按设计和施工及验收法律规范的规定对管道进行强度、严密性试验,气管道进行吹扫清洗,以检查管道系统及各连接部位的工程质量
1、管道试压概况九号路供热管网外网蒸汽管道全长约 2000 米,其中 DN400 管道约 1100 米、DN250 管道约为 900 米, 因考虑到后序施工及施工工期的安排,管道试压拟采纳分段试压的办法,先将 DN400 管道整体试压,再对 DN250 管道进行试压2、试压的标准、依据:①《工业金属管道工程施工质量验收法律规范》GB50184-2024;②《城镇供热管网工程施工及验收法律规范》CJJ28-2024;3、试压参数:蒸汽管网设计压力等级为公称压力 1
6Mpa,工作压力为 1
3Mpa(a),试验压力为工作压力的 1
5 倍,即 1
气密性试验介质为蒸汽
4、试压介质:蒸汽管道强度压力试验采纳水压试验,介质为自来水;5、试压前应具备的条件5

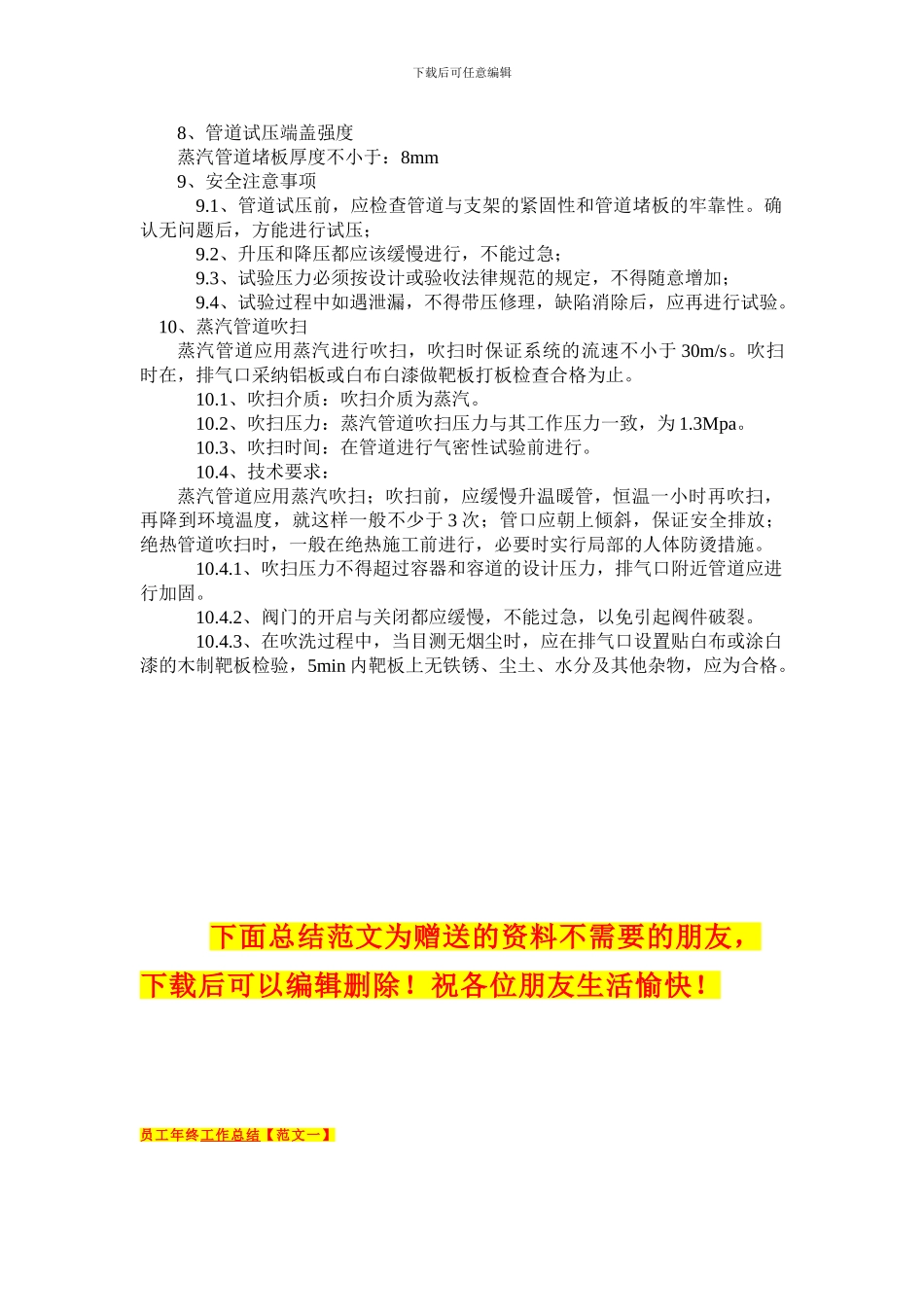

1、管道系统施工完毕并符合设计要求和管道施工验收法律规范的规定;5
2、管道支架、吊架安装完毕,配合正确合理,坚固牢靠;5
3、焊接、无损探伤等工作结束,并经检查合格;焊缝及其它应检查的部位没有涂漆和保温;5
4、清除管线上临时卡具、支撑及其它杂物等,所有焊缝及连接处均能保证便于检查;试验用的压力表已经校验,精度不低于 1
5 级,表的满刻度值为最大被测压力的 1
5~2 倍,压力表不得少于 2 块;5
5、试验前将不能参加试验的系统、设备、仪表及管道附件等加以隔离;5
6、试验过程中如遇泄漏,不得带压修理,缺陷消除后,应再进行试验
6、试压准备管道在进行试压前应对管线进行全面完整性检查,根据设计院的图纸对已安装好的管道、管件、阀门、紧固件、管道支架等进行核对,材质是否用错;固定支架是否已固定;焊缝检验及热处理工作是
